Как сделать ремонт квартиры в новостройке с нуля: разбор подводных камней

Составление дизайна-проекта

Планирование будущего облика жилья начинается с тщательного обмера, стандартного плана-чертежа для этого недостаточно. Измеряются:

все стены, проемы и конструктивные детали

Важно тщательно проверять возможную разницу в высоте и толщине стен, уровня пола и потолка, размеры оконных и дверных проемов, ниш, выступов, эркеров и прочего. Результаты измерения отражаются на бумажном чертеже (для новичков удобнее строить его на миллиметровой бумаге с разбивкой по помещениям) или в специализированных компьютерных программах; положение всех коммуникаций с указанием диаметров труб или кабелей, розеток и выключателей, стояков (соединяющих разные этажи труб увеличенного диаметра) и лежаков (горизонтально расположенных отрезков труб в пределах квартиры). Если коммуникации только заведены в квартиру, важно точно указать места врезки и (после уточнения по технической документации) пропускную способность

При невозможности визуально отследить электропроводку (например, при прокладке в скрытых обоями или штукатуркой штробах) используются специальные детекторы или подручные средства; существующая встроенная мебель со всеми конструктивными элементами

Если коммуникации только заведены в квартиру, важно точно указать места врезки и (после уточнения по технической документации) пропускную способность. При невозможности визуально отследить электропроводку (например, при прокладке в скрытых обоями или штукатуркой штробах) используются специальные детекторы или подручные средства; существующая встроенная мебель со всеми конструктивными элементами

Для продуктивной дальнейшей работы лучше всего вносить данные в специализированную программу или хотя бы обычный графический редактор. Это облегчит в дальнейшем действия по подбору строительных и отделочных материалов, расстановке мебели и техники. Из программ по предварительному составлению плана можно рекомендовать Google ScketchUp, Autodesk SketchBook и более «продвинутые» приложения для строителей и конструкторов (например, 3D Studio MAX). При умении работать с компьютером и наличии базовых навыков по планированию лучше сразу опираться на программы, позволяющие рассчитать объем необходимых материалов, проложить коммуникации и так далее. В этом случае «ремонт с нуля» заметно упростится.

После проведения замеров и составления чертежей (трехмерных моделей) следует выбрать:

  • желаемую планировку с учетом возможного удаления/изменения формы и/или расположения существующих конструктивных элементов и коммуникаций;
  • способы отделки поверхностей – стен, полов, потолков. Здесь необходимо учитывать, будет ли выполняться выравнивание, утепление, звукоизоляция;
  • сохранение или изменение оконных и дверных конструкций, в том числе входной двери;
  • расположение коммуникаций (газо- и водопровод, канализация, отопление, электропроводка) с учетом их скрытого или открытого устройства. Сюда же включается выбор положения розеток и выключателей, мест для подключения к коммуникациям бытовой техники;
  • отделку стен, потолков и полов. В этой части проекта также подбирается дизайн оформления стен и окон, других деталей жилья;
  • мебель и технику, элементы декора.

Итогом проведенных работ станет визуализация помещений или комплект чертежей. Примеры представлены ниже.

С чего начать ремонт в квартире с нуля. Виды ремонта в квартире

Ремонт может быть капитальным или косметическим, охватывать всю квартиру или отдельные ее помещения. Но следует знать, что ремонт в некоторых помещениях может стать более трудоемок и потребует больших затрат и сил, чем работы в других комнатах.

Капитальный ремонт

Капитальные работы подразумевают ремонт «с нуля» в новой квартире или перепланировку с заменой или переносом установленных элементов в старом жилье. Объем работ будет зависеть от того, какие изменения решено произвести в квартире.

Капитальный ремонт предполагает кардинальное изменение облика квартиры

Общий объем работ может состоять из следующих мероприятий:

  • Планировка квартиры. В нее может входить снос или установка перегородок, объединение или разделение комнат, перенос или расширение дверных проемов. Если запланировано хотя бы одно из перечисленных действий, то нужно обязательно проконсультироваться со специалистом, который определит, возможно ли произвести этот процесс. Все ремонтные работы, связанные с демонтажем или установкой стен в многоэтажном доме, должны быть подтверждены разрешением комиссии управляющей организации.
  • Замена и перемещение сантехнических приборов, радиаторов, электрических розеток, проведение дополнительного освещения.
  • Замена окон и дверей.
  • Замена старой отделки потолка стен и полов.
  • Встраивание мебели, если этот процесс входит в планы.

Капитальная переделка в квартире — это процесс длительный, который нельзя произвести за два дня или неделю, при этом придется освободить комнаты от мебели и всех вещей, так как они будут мешать работам или могут быть испорчены строительными материалами. Возможно, придется проводить ремонт поочередно в каждой из жилых комнат, в этом случае, придется позаботиться о покупки плотной полиэтиленовой пленки для занавешивания дверей от строительной пыли и грязи. Но, как правило, капитальный ремонт все же предполагает, что семье на это время придется жить в другом месте.

Косметический ремонт

Косметический ремонт обычно подразумевает замену декоративной отделки в одной, нескольких или во всех комнатах. Возможно, сняв старое покрытие, придется провести корректировку углов, поверхностей потолка, стен и пола.

Косметический ремонт обычно ограничивается обновлением отделки помещений

При выполнении косметического варианта ремонта, подготовку поверхностей под новые декоративные материалы можно назвать одним из важнейших процессов. Какими бы дорогими ни были выбранные обои, линолеум или краска, если они будут уложены или нанесены на неровные со щербинками поверхности, ожидаемого эффекта от них не получится. Поэтому, чтобы декоративная отделка смотрелась должным образом, без выравнивания поверхностей с помощью шпаклевки или наливного пола не обойтись.

Выбрав вариант ремонта, который подходит для конкретной квартиры, можно переходить к дальнейшей работе.

Предчистовая отделка квартиры своими руками: с чего начать и что учесть

Ремонт квартиры в новом доме должен осуществляться последовательно. Сначала необходимо выполнить все грязные работы, после чего стоит переходить к операциям, предполагающим меньшее количество строительных отходов. Если перепутать эти этапы, то ремонт затянется надолго, а мусора образуется в разы больше.

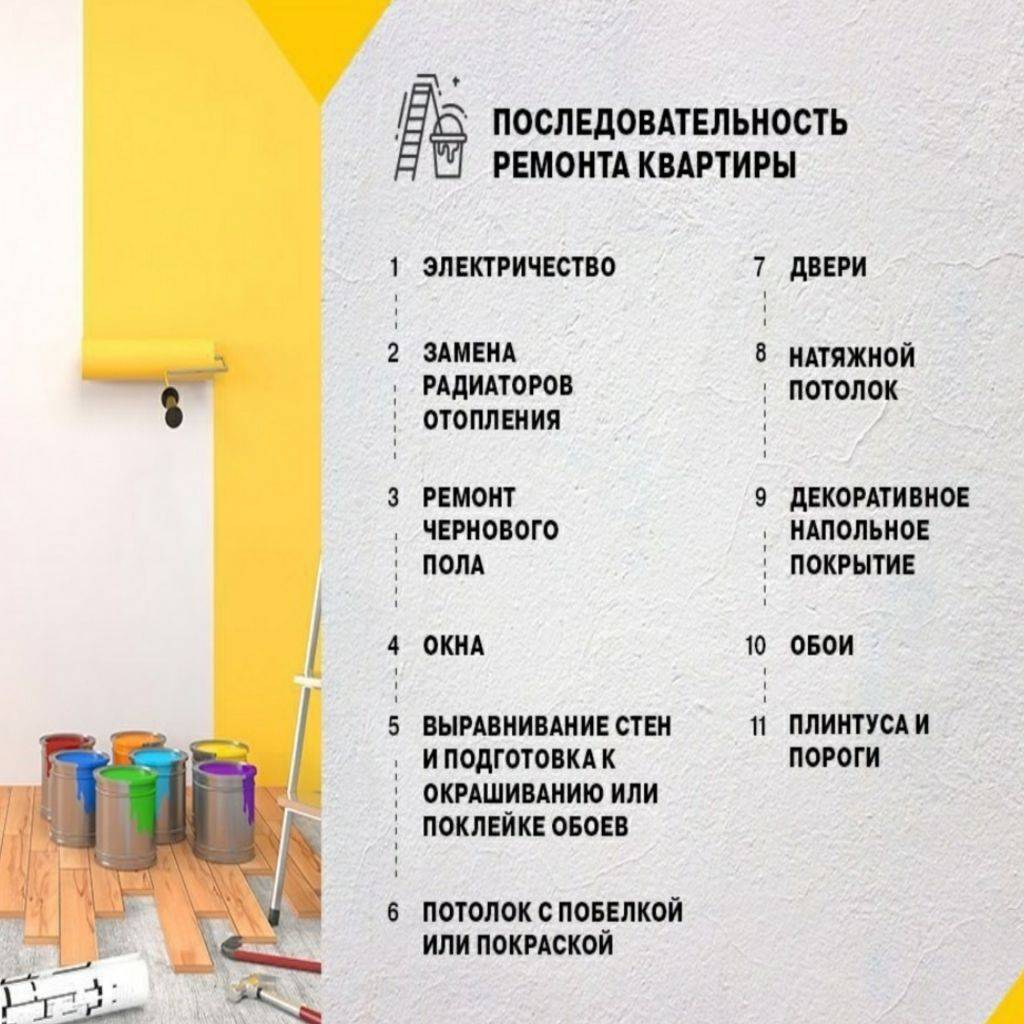

Итак, правильный порядок работ при предчистовой отделке в новой квартире выглядит следующим образом:

  1. Приобретение качественной металлической входной двери. Среди ее ключевых показателей – высокая прочность и надежность. Для возведения этих качеств в абсолют можно установить кодовый замок.
  2. Составление подробного плана предстоящих работ в письменном виде. В этом плане должен быть прописан и конечный результат – то, как будут выглядеть комнаты по завершении ремонта. Исходя из выделенного бюджета, нужно решить, будете ли вы нанимать профессионального дизайнера, который поможет создать самобытный и оригинальный интерьер, продумав всё вплоть до мелочей. Если вы решили пригласить специалиста, то план ремонта поручите составить именно ему.
  3. Монтаж перегородок. В случае если в вашей квартире отсутствуют необходимые перегородки, можно сделать их из гипсокартона или пеноблока и утеплить (для этого подойдут изовер, минвата).
  4. Монтирование электропроводки. В данном случае предполагается разводка кабеля по всем помещениям квартиры и подключение его к электрощитку.
  5. Установка пластиковых труб. Коммуникации монтируются так, чтобы с последующим присоединением сантехники не возникло проблем. Установив ванну, раковины, унитаз, нужно осуществить подключение к канализации.
  6. Установка заглушек для предотвращения проникновения неприятного запаха из канализации в квартиру.
  7. Подключение водопровода. Эта операция осуществляется в несколько этапов: сначала производится подключение холодной воды в кухню и санузел и лишь затем подводится горячая вода в эти же помещения.
  8. Отделка стен и потолков.Предчистовая отделка стен заключается в нанесении специальной строительной штукатурки, что необходимо для последующей поклейки обоев. Потолки белятся.

При работе со штукатуркой важно помнить, что она имеет срок годности, и стоит проследить, чтобы он не был истекшим. Рекомендуем покупать отечественную штукатурку – качество на уровне, а вот цены на нее значительно ниже

Обратите внимание, что при черновой отделке используют штукатурку крупного помола, а вот при предчистовой – мелкозернистую

Для того чтобы штукатурка ложилась ровным слоем, нужно установить маяки с саморезами в качестве ориентиров для уровня. Выравнивание осуществляется с помощью особых смесей либо грубой шпаклевки. Во избежание осложнений после усадки здания нужно придать штукатурке максимум пластичности. Для этой цели используют армирующую штукатурную сетку с ячейками 2 х 2 см. Ее помещают на загрунтованную стену, поверх наносят штукатурку и дают ей просохнуть.

Подобные манипуляции могут занять до семи дней. Лишь после их окончания можно переходить к следующей стадии ремонта. На сегодняшний день особо востребованна гипсовая штукатурка с высоким уровнем эластичности. Помимо прочего, она безопасна для здоровья.

Если стены выполнены из кирпича, то порядок работ будет следующим: покрытие поверхности грунтовкой, размещение маяков, нанесение штукатурки и ее высыхание, второй слой грунтовки, шпаклевание с помощью армирующей сетки, высыхание материала, повторное нанесение шпаклевки и просушка, заключительный слой шпаклевки, причем материал в этот раз должен быть мелкого помола.

Теплоизоляция. На пол укладывается утепляющий материал, после чего можно приступать к стяжке. Стяжка пола. Для этой операции используют цементно-песчаные смеси. Для придания стяжке прочности песок и цемент смешивают в равных долях. Монтаж дверей и откосов. Везде, где запланировано, устанавливаются двери, после чего производится монтаж откосов, которые должны скрыть возможные дефекты (щели, неровности и прочее). Монтаж батарей и радиаторов. Монтаж розеток и выключателей. Обнаружение и устранение недоделок, оптимизация дизайна.

Для выполнения всех перечисленных выше работ можно привлечь строительную бригаду. Специализирующиеся на отделке строители смогут правильно оценить объем работ, определить необходимые материалы хорошего качества, составить смету и завершить ремонт.

По завершении отделки квартира будет нуждаться в уборке, заключающейся в вывозе строительного мусора, тщательной мойке пола и окон от остатков строительных смесей и пыли. Своими силами качественно выполнить эту работу довольно сложно, поэтому есть смысл обратиться в фирмы, предоставляющие услуги по клинингу.

Сроки строительных работ

Сроки ремонта в новостройке – самый сложный и самый болезненный вопрос современного квартирного ремонта. Отметим, что только в очень плохоньких, рассчитанных на доверчивого зрителя телешоу, ремонт выполняют за пару выходных, в реальности – это как минимум месяц и то, при условии минимального количества мокрых работ.

На сроки выполнения влияет несколько основных факторов. Вот лишь некоторые из них:

  1. Квалификация исполнителей
  2. Своевременное финансирование
  3. Применяемые строительные технологии
  4. Правильно организованный рабочий процесс
  5. Ваш контроль

Попробуем рассмотреть подробнее влияние этих факторов.

Основной монтаж

Дверные и оконные проемы

Основной монтаж при капитальном ремонте квартир начинается с подготовки дверных и оконных проёмов, а так же лоджии, или балкона под остекление.

 (ремонт в квартире)

Дверной проем подготовленный под установку арки.

После демонтажных работ, даже если размеры и месторасположение проёмов остаются неизменными, далеко не всегда их периметр представляет собой правильный прямоугольник. Непосредственно пригодный для установки двери или окна. Кроме того должна быть уверенность, что габариты проемов удовлетворяют выпускаемым современной промышленностью, типов размеров. Если конечно  речь не идёт о заказе всех окон и дверей по индивидуальным размерам.

На этом же этапе выполняется подготовка лоджии или балкона к остеклению, с последующим вызовом замерщика от изготовителя окон, дверей (включая входную) на объект.

Сантехнические работы

К основному монтажу относят и прокладку сантехнических коммуникаций, теплых полов (если решено отказаться от отопительных радиаторов). А так же возведение новых перегородок и оштукатуривание стен. После чего необходимо выполнить грунтование и прокраску потолка во избежание осыпания мусора на натяжной потолок впоследствии.

Прокладка коммуникаций в ванной комнате.

Параллельно с указанными видами работ окончательно утверждается перечень чистовых отделочных материалов:

  • сантехники
  • внутренних дверей
  • кухонной и ванной мебели
  • выбор кондиционера

.Следующим этапом ремонта квартиры выполняется:

  • гидроизоляция пола в санузле,
  • монтаж входной двери, окон
  • остекление балкона и лоджии.

Не следует удивляться такому разношёрстному комплекту работ, выполняемому одновременно. Капитальными ремонтами занимается бригада из нескольких человек. Их одновременное задействование – залог сжатых сроков ремонта.

 (ремонт в квартире)

Гидроизоляция пола в санузле.

Подключение коммуникаций ( интернет, тспутниковое телевидение и тд.)

Ещё одной группой специалистов, посещение которых лучше организовать единовременно, являются представители подрядчиков.Они в свою очередь выполняют подключение коммуникаций. Это Интернет, спутниковое (кабельное) телевидение, а также установка кондиционеров. В их присутствии следует согласовать схему прокладки всех необходимых кабелей.

Радиаторы отопления

Затем устанавливаются радиаторы отопления (если у Вас не теплые полы). Примерно в это же время стоит вызвать замерщика для кухни, который определит места подвода канализации, холодной и горячей воды а так же электропитания.

Штробление стен под электрику

Когда размещение всего технологического оборудования окончательно утверждено и стало понятным, как всё это подключается, выполняется штробление стен. После штробления следует монтаж черновой электрики (кабели, подрозетники, распределительные коробки) и черновой сантехники (трубы водоснабжения и канализации). Параллельно с этим осуществляется прокладка трасс кондиционеров, установка их внешних блоков, монтаж сигнальных сетей (интернет, телевиденье).

В современном ремонте кабельные коммуникации чаще всего прокладывают под перекрытием, скрывая их натяжным потолком.

Подготовка пола

Далее идёт подготовка пола к заливке стяжки (по всей площади квартиры), укладка арматурной сетки и демпферной ленты для стяжки.Основной монтаж завершается заливкой стяжки без финишного слоя.

Особенности перепланировки

Стоит отметить, что в новостройках не так уж часто применяется демонтаж перегородок и стен. Тем не менее, некоторые жильцы не пребывают в восторге от планировки своей новой квартиры. Они принимают решение о том, что необходимо привнести в нее выгодные им изменения. Для таких владельцев ответ на вопрос «С чего начать ремонт в новостройке?» очевиден

Важно понимать, что нельзя просто так сносить все неугодные стены налево и направо. В обязательном порядке требуется согласование действий владельцев с БТИ. С межкомнатными перегородками дела обстоят несколько проще

Их демонтаж разрешено проводить самостоятельно. Далее следуют общие рекомендации по этому вопросу

С межкомнатными перегородками дела обстоят несколько проще. Их демонтаж разрешено проводить самостоятельно. Далее следуют общие рекомендации по этому вопросу.

  • В случае наличия в квартире электропроводки, необходимо ее обесточение.
  • Требуется подбор подходящего оборудования. Владельцам могут понадобиться следующие инструменты:
  1. Различные скребки.
  2. Скарпель.
  3. Молоток.
  4. Лом.
  5. Кувалда.
  6. Углошлифовальная машина.
  7. Отбойный молоток.
  • Необходимо заблаговременно нанять машину и рабочих, которые осуществят вывоз мусора.
  • Лучше всего обзавестись респиратором и специальными очками.
  • Требуется удалить разнообразные элементы декора: лепнину, плинтусы и так далее.
  • В основном встречаются кирпичные межкомнатные перегородки. Их демонтаж осуществляется по следующей системе: ряд за рядом, сверху вниз. При использовании лома или кувалды рекомендуется начинать наносить удары с середины стены. Затем нужно постепенно расширять дыру.
  • Между ванной и туалетом обычно наличествует деревянная арматура. Если необходим демонтаж этой перегородки, следует заблаговременно смочить ее водой. Таким образом владельцам удастся снизить уровень запыленности. Как правило, деревянные распорки распиливаются.

Временная отделка

В порядке временной отделки потолок экономнее отделать одним из следующих способов:

  • Покраской белой водоэмульсионной краской – до окончательного оформления это даст возможность разобраться со всеми нюансами естественного света.
  • Поклейкой обоями – хоть какой-то дизайн на время усадки.
  • Поклейкой пенопластовыми панелями на ПВА прямо по плите без штукатурки, на тот случай, если в дальнейшем предполагается обшивка потолка или устройство гипсокартонного потолка. Год продержатся, стоят дешево, и позволят разобраться со светом.
  • Устройством натяжного потолка – это сразу даст окончательный дизайн потолка, но обойдется недешево, и от усадки полотнище может провиснуть.

Для временной отделки стен вариантов всего два: покраска или обои. Дорогие текстильные или виниловые обои, тянущиеся за стенами, в панельных и монолитных домах можно не покупать – усадочные трещины пойдут по углам и скроются под плинтусами. Которые, кстати, для потолка лучше взять дешевые пенопластовые, а для пола – чуть подороже пластиковые.

Настил пола вообще безальтернативен: линолеум. Советы сразу же класть ламинат или паркет – абсурд. Дело не усадке; любой настил пола делают с отступом от стен на деформацию. Главное – дом тот же год будет отдавать влагу, которую коробка насосала за время строительства. Дорогие материалы просто придут в негодность.

По износу линолеума можно также судить о степени местной неровности пола. Допустим, его толщина – 4 мм. Если за год где-то протерся до дырки – там бугор в 8 мм; до белого – равный его толщине, 4 мм. Даем такой же припуск на впадины, выходит 16 мм максимум. Запас в 1,5 раза на толщину слоя выравнивателя; итого понадобится 25 мм наливного пола. Заливать не глядя, по рецепту – нужно 40-60 мм. Есть разница? А материал дорогой, и нужно его много.

Санузел до окончания усадки можно обклеить пластиковой плиткой или моющимися обоями. Хотя помещение маленькое и в миллиметрах усадка пойдет небольшая, но усадочные трещины здесь очень опасны из-за возможности заливания соседей.

Проектирование

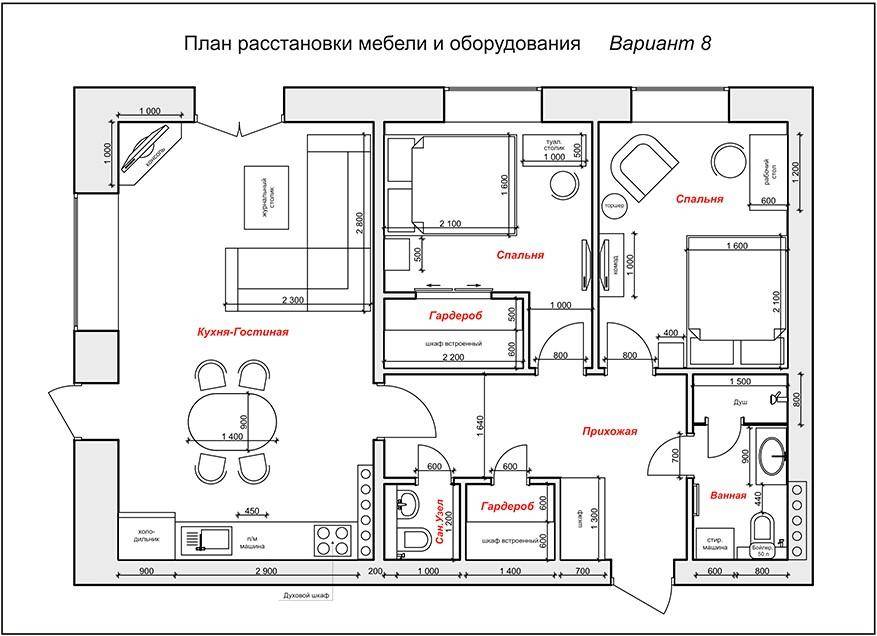

Самой интересной частью проектирования для новосельца является подбор идей для нового дома и квартиры. И на этом этапе лучше не испытывать собственные силы, а обратиться к специалистам. Они не только грамотно зонируют пространство и наполнят его новомодными приспособлениями, но и смогут профессионально разместить сантехнику, встраиваемую бытовую технику и специально для этого разработают оптимизацию схем коммуникаций.

Проект гостиной от ИКЕА

1 4

Если же компьютерных навыков недостаточно, вполне доступной альтернативой могут стать эскизы, сделанные вручную на бумаге. При этом не обязательно изображать все детально и красиво. Вполне сойдет и простая схема, описывающая проект с достаточной степенью детализации для дальнейшего его выполнения собственными руками или с помощью подрядчиков.

Эскиз будущего ремонта собственными руками

Приложение для оформления помещения с функцией виртуальной реальности

На этапе проектирования стоит учитывать не только будущий внешний вид и затраты на инструменты и материалы, но и последовательность всех операций. Их рекомендуют выполнять в следующей очередности:

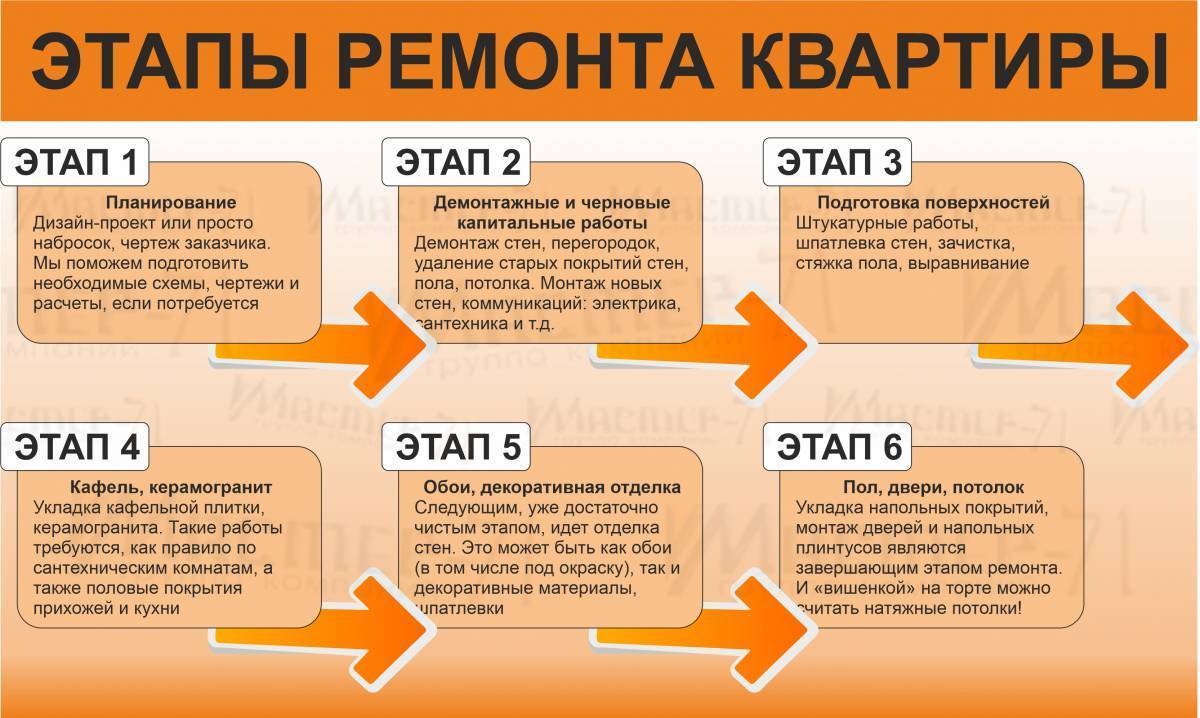

  1. Перепланировка и установка коммуникаций.
  2. Черновая отделка.
  3. Временный декор.
  4. Чистовая отделка.
  5. Финишный декор.

В первую очередь необходимо выполнить прокладку коммуникаций

Первыми в списке находятся перепланировка и монтаж коммуникаций. Их необходимо сделать с самого начала, поскольку на дальнейших этапах переделки потребуется разрушение близлежащих объектов. Это увеличивает сопутствующие расходы и требует дополнительных усилий для уборки объекта.

Коммуникации необходимо заранее внести в проект

  • Следующая по списку – черновая обработка, которая включает в себя много грязной работы, которая по количеству строительного мусора может посоревноваться с демонтажом и перепланировкой.
  • Далее следует временный декор, наличие которого отличает данный этап ремонта в новостройке от любого другого. Именно этот декор будут лицезреть хозяева на протяжении ближайших нескольких лет, пока здание не обретет устоявшуюся форму и не избавится от избыточной влаги. Износостойкостью данного декора можно пренебречь, поскольку в большинстве случаев уже через пару лет эксплуатации переходят к его удалению и чистовым операциям.

Электрика

Одной из причин того, что электрикой нужно заняться после выравнивания пола, это то, что проще делать разметку высоты розеток и выключателей ориентируясь на ровный пол. Именно по этой же причине разметку можно отложить до того, когда будут выровнены стены

Другой причиной будет то, что вы сможете штробить стены под кабель еще до того, как нанесете штукатурку. Здесь нетрудно заметить противоречие с изложенным в предыдущем абзаце. И да, оно есть.

Поэтому нужно решить, как будет удобнее делать вам. Может быть, сделать штробы и уложить кабель, оставив отводы из стен с запасом так, чтобы после выравнивания стен и углов, была возможность более точно разметить расположение розеток и выключателей? И вернуться к разметке и установке подрозетников чуть позднее, после выравнивания стен.

Если вам нет нужды в точности до пары сантиметров в разметке от углов, то лучше сделать ниши для подрозетников сразу после прокладки провода, ориентируясь на уровень пола.

Розетки и выключатели в квартире под самоотделку

Розеток и выключателей много не бывает! Этот лозунг должен быть азбучной истиной для всякого, кто занимается отделкой или ремонтом квартиры. Электроприборов все больше и больше, розеток на всех не хватает. Кому доставит удовольствие выдергивать вилку от провода одного прибора, чтобы подключить другой? Всякому электроприбору свою розетку, я так считаю. В одной из кухонь, я установил четырнадцать розеток. И это была квартира в доме-памятнике 1935 года.

Мы живем в такие времена, когда питание должны получать множество электроприборов. И было бы глупо им стоять в очередь к одной розетке, правда?

А что вы знаете о выключателях освещения? Знаете ли вы, что уже давно существуют проходные переключатели? Суть этих замечательных приборов в том, что они позволяют включать или выключать свет из разных мест.

Например, зашли вы в спальню и зажгли свет, щелкнув выключателем на стене. После легли в кровать с книгой или телефоном в обнимку. Закрываются глаза, и пора выключить свет. Неужели вставать и идти к выключателю у входа? Нет, не нужно. Проходной переключатель у изголовья кровати избавит вас от лишних передвижений. Вы сможете погасить свет, не вставая с кровати. А включить его опять же в любом месте, где установите такой же переключатель. Хоть три штуки в комнате установите. Здорово, правда?

И так можно сделать по всей квартире, нужно лишь подумать о собственном комфорте. Но раз дошло дело до ремонта или отделки квартиры в новостройке, не лучше ли подумать об этом заранее, чтобы никогда в будущем не жалеть о том, что чего-то не сделали, не продумали?

Сколько нужно вам розеток в кухне? Нужна ли отдельная розетка для духового шкафа и плиты? Будет ли дополнительное освещение в рабочей зоне кухни? Задайте себе эти вопросы.

Обогрев квартиры

В нашем климате любые отопительные элементы лишними не бывают. А потому монтаж теплого пола или тэнов инфракрасного излучения на потолок заслуживают внимания.

Особенно это актуально для санузлов, где влага, сквозняки и мокрые человеческие тела. Тэны для теплого пола монтируют еще до стяжки пола в санузле. Если же тэны будут на потолке, то теперь самое время для этого. Не стоит забывать и о кухне. Если вы планируете пол в кухне из кафеля, то помните, что кафель – материал холодный. Задумайтесь о теплом поле в кухне. Если вы не сделаете его сразу, то позже вашим ногам потребуются тапочки.

Случается, что люди отказываются от трубного полотенцесушителя. Это бывает в очень старых домах. Там, где полотенчик занимает много места или просто нельзя его смонтировать так, чтобы он не мешал. Или просто не работает уже много лет. Тогда есть возможность установить электрический полотенцесушитель, для которого нужно предусмотреть розетку.

В новостройках, где иногда рождаются большие площадью ванные комнаты, не лишним будет установка дополнительного полотенцесушителя, электрического.

Перечень работ со сметой затрат

Начиная любой ремонт, нужно четко представлять конечный результат. Определиться нужно во всем до мелочей. Лучше непосредственно на плане квартиры отметить, где, что будет стоять, висеть, лежать, двигаться и т. д. Это необходимо для выбора правильного варианта размещения устройств системы отопления, оптимальной разводки электро-, теле-, интернет-кабеля, вывода достаточного количества розеток в нужном месте и т. д.

Для правильной разводки труб водоподачи в ванной и на кухне важно знать размещение всех сантехнических устройств, стиральной, посудомоечной машин и проч. От всего этого зависит ответ на вопрос, какая последовательность ремонта квартиры. Необходимо составить перечень всех работ и список материалов для них

Провести точные замеры в комнатах и службах и составить смету количественных затрат на материалы, санитарно-технические, отопительные, газовые, электротехнические и другие товары и комплектующие для ремонта. Учитывать нужно все до последнего шурупа

Необходимо составить перечень всех работ и список материалов для них. Провести точные замеры в комнатах и службах и составить смету количественных затрат на материалы, санитарно-технические, отопительные, газовые, электротехнические и другие товары и комплектующие для ремонта. Учитывать нужно все до последнего шурупа.

https://youtube.com/watch?v=JvyhzTKhCeA

Купите новую входную дверь

Неожиданно? Действительно, этот шаг должен быть одним из первых. Двери, которые устанавливает застройщик, типовые и не дорогие. Они не защищают квартиру от перепадов температур между подъездом и жилым помещением. Они легко поддаются вскрытию даже неопытными домушниками. В конце-концов, один из экземпляров ключей легко мог остаться у кого-то из рабочих, что повышает риски проникновения в жилье.

Особенно важно сменить дверь в ближайшее после покупки время, если вы планируете хранить в квартире строительные, отделочные материалы. И вашей ремонтной бригаде будет безопаснее оставлять рабочий инструмент, если квартира оснащена приличной дверью

Сейчас двери продаются сразу с внутренней обшивкой. Обязательно учитывайте это при покупке, чтобы потом дверь не контрастировала с остальным убранством комнаты. Помните, поговорка «Мой дом — моя крепость» не работает там, где сэкономили на дверях.

С чего начать ремонт в новостройке: запреты и разрешения

Очень многие люди, решив сделать капитальный ремонт квартиры в новом доме, задаются вопросом: с чего начинать? Самое главное − это выполнить грамотную планировку. Как правило, застройщики сейчас предлагают квартиры, где имеются только несущие стены. В принципе, это неплохо, поскольку можно организовать пространство в соответствии со своими желаниями, но, с другой стороны, нужно знать, что есть ряд ограничений, нарушение которых может обернуться внушительным штрафом или даже утратой жилья.

На плане квартиры, который можно сделать самому или заказать у профессионального дизайнера, должно быть указано место возведения новых или демонтажа старых перегородок. Далее этот план должен быть утверждён в Бюро технической инвентаризации (БТИ). Только после того, как изменения в планировке квартиры будут одобрены соответствующими органами, можно приступать к разметке всех необходимых коммуникаций, которые будут смонтированы в соответствии с расположением электрооборудования, сантехнических приборов и крупногабаритной мебели.

Ремонт в квартире нужно начинать с составления подробного плана

Перечень ремонтных работ, которые категорически запрещено проводить в квартире

При проведении ремонтных работ в квартире и перепланировке законом категорически запрещено проводить следующие мероприятия:

  • объединять помещение кухни, в которой установлена газовая плита, с жилой комнатой;
  • обустраивать вход в санузел из кухни или комнаты;
  • переносить кухню на месторасположение жилой комнаты или санузла;
  • обустраивать ванную комнату над кухонной зоной или жилыми помещениями соседей;
  • обустраивать жилые помещения или кухню в местах без естественного освещения;
  • осуществлять прокладку трубопровода или электрокабелей в плитах перекрытия и стыках стеновых панелей;
  • замуровывать вентиляционные каналы или уменьшать их сечение;
  • создавать на несущие конструкции нагрузку, превышающую допустимые значения, указанные в проекте жилого дома;
  • переносить подключённые к общедомовой системе трубопроводы горячего водоснабжения (ГВС) и батареи централизованного отопления на балконы и лоджии;
  • подсоединить к централизованному отоплению или ГВС системы «тёплый пол».

Снос межкомнатных перегородок при перепланировке квартиры – один из самых трудоёмких, грязных и шумных этапов ремонта

Какие ремонтные работы нуждаются в разрешении БТИ

В принципе, никто не запрещает проводить ремонтные и отделочные мероприятия по своему усмотрению, но есть определённые виды работ, на проведение которых потребуется разрешение соответствующего органа. К таким мероприятиям относят:

  • все работы, влияющие на архитектурный облик фасада здания;
  • работы, затрагивающие непосредственно несущие конструкции дома;
  • расширение или перенос санузлов и ванных комнат;
  • все мероприятия, связанные с газовыми коммуникациями и приборами.

Для переноса газовых приборов требуется разрешение соответствующих органов

Капитальный ремонт квартир, не требующий никаких разрешений

Большинство ремонтных работ в квартире можно проводить без разрешения БТИ, однако об их осуществлении всё-таки необходимо уведомить соответствующий орган. Итак, к таким работам относят:

  • перенос сантехнических приборов в существующих пределах ванных комнат, санузлов и кухонь;
  • устройство или закладка дверных проёмов в перегородках без несущей функции;
  • остекление лоджий и балконов;
  • устройство дополнительных межкомнатных перегородок, но без значительного увеличения нагрузки на плиты перекрытия;
  • снос межкомнатных перегородок, которые не выполняют несущую функцию.

Снос не несущих перегородок не требует специального разрешения БТИ

Работы, которые можно проводить без разрешения и уведомления БТИ:

  • косметический ремонт квартиры;
  • установку новых инженерных коммуникаций, с условием, что их устройство и характеристики аналогичны предыдущим;
  • перенос стационарных электрических плит в существующих пределах кухни;
  • демонтаж или установку встроенных шкафов и антресолей;
  • монтаж антенн, кондиционеров и защитных сеток на фасаде здания;
  • монтаж дверей карусельного или раздвижного типа, если это не влечёт изменение размеров помещения;
  • изменение внешнего вида лоджий и балконов;
  • перенос отопительных батарей и газовых приборов.

Замена и перенос отопительных приборов можно делать без специального разрешения, но такие работы должен выполнять опытный специалист

Представленное видео поможет разобраться, с чего нужно начинать ремонт квартиры в новостройке:

Watch this video on YouTube
