Процедура получения технических условий на подключение электричества
Все юридические действия по присоединению объектов к электрическим сетям выполняются при наличии правового основания — заявки, поданной заказчиком.
Подача заявления
Пользователь может выбрать любую электросетевую организацию, линии которой располагаются на расстоянии до 300 м от его объекта. Чтобы определить принадлежность сетей, заявитель вправе запросить соответствующие сведения в муниципальных органах. Заявку с подтверждающими документами в адрес выбранной компании можно отправить почтой.
Сетевая организация обязана принять заявление и рассмотреть его. До 1 июля текущего года она должна была в течение 30 календарных дней после получения заявки подписать проект договора, составить ТУ и направить эти документы в 2 экземплярах отправителю.
Подписание договора
В тексте договора должен быть указан полный перечень мероприятий по техническому присоединению оборудования заявителя с указанием сроков, ответственности сторон, способа и размера оплаты. Таким образом, в договоре контрагенты формируют взаимные обязательства о выполнении необходимых работ по присоединению устройств заявителя к энергосистеме. Состав и сложность работ зависят от характеристик энергопринимающих установок, расстояния от точки их расположения до электросети и других параметров.
Если условия договора не соответствуют Правилам, заявитель имеет право составить письмо с мотивированным отказом от подписания договора. Если требования пользователя правомерны, электросетевая организация обязана привести договор в соответствие с законодательными нормами.
В случае если заявитель при несогласии не предпринял никаких действий, чтобы уведомить компанию о несоответствии условий проекта договора законодательству, заявка аннулируется.
Выполнение работ
Поставщик электроэнергии осуществляет:
- проектирование;
- строительство линий электропередачи заданной мощности и протяженности;
- монтаж распределительных устройств;
- усиление электросетевых установок и проч.
Проверка выполнения ТУ
Факт выполнения контрагентами своих обязательств подтверждается проверкой, которую представители собственника и поставщика электроэнергии проводят совместно. По ее результатам заказчик и компания составляют акт о технологическом присоединении.
Законодательство
Федеральное законодательство
- Градостроительный кодекс Российской Федерации от 29.12.2004 №190-ФЗ
- Земельный кодекс Российской Федерации от 25.10.2001 №136-ФЗ
- Постановление Правительства Российской Федерации от 09.08.2017 №955 «Об установлении особенностей оказания услуг по подключению (технологическому присоединению) объектов капитального строительства к сетям инженерно-технического обеспечения в …
- Приказ Министерства строительства и жилищно-коммунального хозяйства РФ от 19.04.2018 №236/пр «Об утверждении форм единых заявок, подаваемых заявителями через региональные порталы государственных и муниципальных услуг в целях получения технических …
Технические условия на подключение к электрическим сетям — граница балансовой принадлежности
В пункте 11.5. указано «Граница балансовой принадлежности устанавливается в точке присоединения объекта к электрическим сетям». Т.е. на верхушке отпаечной опоры по ул. Межевая. В пункте 11.6 указано «Провести осмотр…» Значит, заявителю нужно подготовить щит учета, поднять СИП4 4х16 на верхушку опоры воздушной линии с напряжением 380 В на Межевой улице. Прикрепить на концы СИП4 4х16 прокалывающие зажимы. И написать письмо в сетевую компанию, где сообщить, что технические условия исполнены и попросить провести осмотр, выдать акт технологического присоединения. Форма писем в компаниях разная.
Особенности подключения электроэнергии участку в садовом (дачном) товариществе
Как подключить дачный участок к электричеству, если владелец земли является участником садоводческого некоммерческого товарищества (СНТ)? Решение о присоединении участков всех членов СНТ к электрическим сетям принимается на общем собрании с оформлением соответствующего протокола. Заявка на подключение электричества подается уполномоченным представителем СНТ. К ней следует приложить:
- Копию устава садоводческого товарищества.
- Копии документов, подтверждающих право собственности владельцев на их дачные участки и дома.
- Копию протокола собрания с решением членов СНТ о присоединении к электрическим сетям и заключении договора на работы по техническому подключению участков.
- Проект (план) со схемой расположения энергопринимающих устройств на всех дачных участках СНТ.
В течение 30 дней после подачи заявки сетевая компания выдаст проект договора на подключение и технические условия, обязательные для каждого дачного участка. Председатель СНТ должен проверить договор на соответствие действующему законодательству и при отсутствии замечаний подписать и предоставить один экземпляр в сетевую организацию. Если какие-либо пункты договора противоречат нормам закона, председатель СНТ направляет отказ с указанием причины. В этом случае сетевая организация обязана в течение пяти дней привести проект договора в соответствие с законом и предоставить СНТ новый документ.
Сроки подключения
Необходимо иметь в виду, что ТУ остаются актуальными в течение 2 лет. В законодательстве прописано, что сетевая организация обязана выполнить свою часть обязательств по ТУ в течение 6 месяцев с момента подписания договора. В оставшееся время (до истечения 2-х лет) свои обязательства должен выполнить заявитель. Затем он отправляет уведомление в организацию, которая в течение 10 дней осуществляет осмотр выполненных условий заявителем, и в следующие 5 дней, при отсутствии нареканий, реализует фактическое подключение потребителя к электроэнергии.
Таким образом, минимальный срок подключения составляет примерно 7 месяцев, однако на практике такое случается крайне редко.
Обязанности заявителя
В пункте 11.1 явно указан СИП. Значит, кабель в земле исключен. В пункте 11.2 «Проектную документацию выполнить в соответствии с …» Для электроустановок 15 квт такая документация не нужна. В пункте 11.3 явно указаны номинал вводного автомата 25А и требование обеспечить возможность опломбирования. Отклонения недопустимы. В пункте 11.4.3 Рекомендован счетчик с отключающим реле. Рекомендован — исполнять необязательно. Можно поставить счетчик без отключающего реле. Иногда здесь пишут про счетчик с gsm модемом. И некоторые абоненты сообщали, что уже передают показания счетчика в сбытовую компанию через этот модем. Удобно. Но везде ли так — не знаю.
Общий порядок действий при подключении
Собственники линий электропередач обеспечивают подачу электроэнергии от подстанции до конечного потребителя
Прежде всего, нужно разобраться с тем, какими специальными документами регулируется порядок подключения к электросетям. Основной из них – «Правила технологического присоединения к электрическим сетям», утвержденные ПП РФ N 861. Перед ознакомлением с инструкцией по подсоединению следует вспомнить о том, что поставляющие электричество компании делятся на три типа:
- Генерирующие производители, производящие электроэнергию на законных основаниях.
- Энергосбытовые – фирмы, которые покупает электроэнергию оптом и продают ее затем в розницу частным потребителям.
- Электросетевые – собственники линий электропередач, а также силовых подстанций с распределительным оборудованием, трансформаторами и кабельными отводами.
Электросетевые компании обеспечивают передачу энергетического ресурса от подстанции до конечного потребителя.
Представить порядок действий по подключению источника электроэнергии к любому объекту проще всего в виде определенной последовательности действий.
- Выяснить, к какой сетевой организации относится подключаемый объект.
- Подать заявку на технологическое присоединение.
- Заключить договор по выполнению работ, перечень которых содержится в полученных от «Энергосбыта» технических условиях.
К какой сетевой организации подключаться
Пример ответа на заявку на технологическое присоединение
Чтобы подключить электричество к любому капитальному объекту, необходимо определиться с сетевой организацией, расположенной в непосредственной близости от него. После того как такая компания найдена, следует обратиться к ее представителю для получения ТУ на подключение к сети электроснабжения и соответствующего проекта договора.
Найти ближайшую к выделенному объекту сетевую компанию можно достаточно легко, если воспользоваться специальным справочником, выпускаемым для каждого региона России.
При невозможности отыскать информацию самостоятельно можно отправить запрос представителю местного самоуправления на предмет выбора удобного для физического подключения сетевого электрохозяйства. В нем должно быть подробно описано место расположения подключаемого объекта, что позволит без труда установить его принадлежность. После этого следует дождаться соответствующего решения, которое должно быть подготовлено в срок не позднее 15-ти суток после подачи запроса.
Порядок техприсоединения

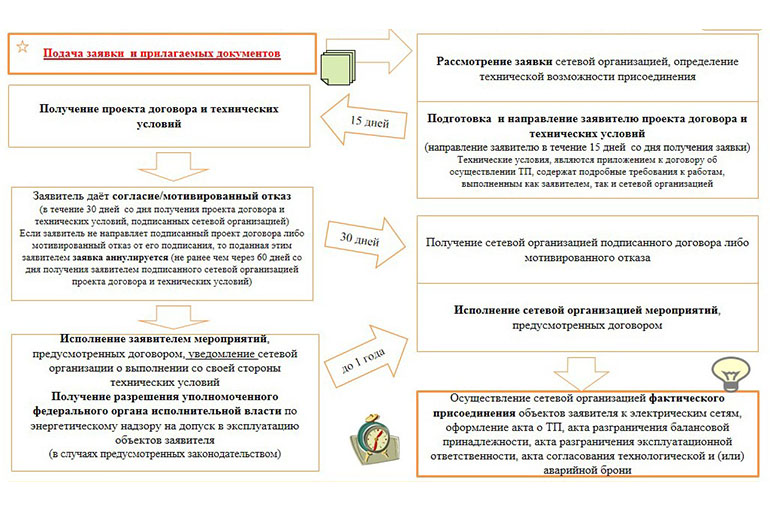

Порядок техприсоединения предусматривает следующие этапы:
- Подача заявки. Заключение договора об осуществлении ТП (далее – «договор ТП»).
- Выполнение технических условий и оформление актов.
В процессе технологического присоединения заявитель обязан заключить договор, обеспечивающий продажу электрической энергии (мощности) на розничном рынке с энергосбытовой организацией (гарантирующим поставщиком).
Сетевая организация для осуществления процедуры технологического присоединения, для заключения договора, обеспечивающего продажу электрической энергии (мощности) на розничном рынке, обеспечивает возможность электронного документооборота в Личном кабинете клиента. Если заявителем выбран способ обмена документами в электронной форме (либо это предусмотрено Правилами ТП для данной категории заявителей) сетевая организация и гарантирующий поставщик подписывают документы в электронной форме с использованием усиленной квалифицированной электронной подписи и направляют в Личный кабинет клиента.
В соответствии с пунктом 105 Правил ТП в отношении следующих заявителей документы готовятся в электронном виде:
- Физических лиц, с мощностью энергопринимающих устройств до 15 кВт по 3 категории надежности
- Юридических лиц/индивидуальных предпринимателей с мощностью энергопринимающих устройств до 150 кВт по 2, 3 категории надежности
Данным заявителям для получения документов, оформляемых в процессе ТП, в обязательном порядке необходимо зарегистрироваться в Личном кабинете. В случае отсутствия у заявителя Личного кабинета сетевая организация обязана его зарегистрировать и сообщить заявителю порядок доступа, включая получение первоначального доступа к личному кабинету, регистрацию и авторизацию заявителя.
Информацию о процессе ТП, заключении договора, обеспечивающего продажу электрической энергии (мощности) на розничном рынке заявитель может получить:
- Посредством сервиса «Личный кабинет клиента на Портал-ТП.рф»
- Через интернет-приемную
- По единому бесплатному номеру 8-800-220-0-220
- Оценить качество сервисов по подключению к электросетям на Портал-ТП.РФ
Действия заявителя:
2. Выполнение мероприятий, предусмотренных договором ТП и ТУ
На этом этапе заявитель самостоятельно или с привлечением подрядной организации выполняет мероприятия, предусмотренные ТУ и разработанной на их основании проектной документацией по сооружению необходимой сетевой инфраструктуры и энергопринимающего устройства в границах участка, на котором расположены (будут расположены) его присоединяемые объекты электросетевого хозяйства.
Если при проектировании у заявителя возникает необходимость частичного отступления от технических условий, такие отступления должны быть согласованы с выдавшей их сетевой организацией с последующей корректировкой технических условий. При этом сетевая организация в течение 10 рабочих дней с даты обращения заявителя согласовывает указанные изменения технических условий.
Заявитель вправе в инициативном порядке представить в сетевую организацию разработанную им в соответствии с техническими условиями проектную документацию на подтверждение ее соответствия требованиям технических условий. Сетевая организация в течение 10 дней с момента представления заявителем проектной документации подтверждает соответствие представленной документации требованиям технических условий или предоставляет заявителю информацию о несоответствии представленной документации требованиям технических условий. Указанные действия сетевой организации регламентированы Правилами ТП и совершаются без взимания платы (п. 18.5 Правил ТП).
Указанное заключение рекомендуется получать в целях минимизации рисков выявления несоответствия проектной документации техническим условиям на этапе проверки сетевой организацией выполнения заявителем технических условий.
Разновидности технических условий
ТУ могут выдаваться для подсоединения установок:
В каких случаях получение ТУ является обязательным
Энергопринимающие устройства присоединяются только 1 раз, поэтому собственник получает техусловия однократно.
При изменении формы собственности подключенного объекта или электрической сети, в случае смены собственника оборудования новое подключение не производится и дополнительная оплата за эту услугу не взимается.
Повторное подключение выполняется в следующих случаях:
- Когда к электросетям присоединяются новые объекты.
- Когда в эксплуатацию вводится оборудование, увеличивающее мощность объекта.
- Когда повторно запускаются ранее присоединенные, но выведенные из эксплуатации устройства, в т.ч. те, что были законсервированы более 1 года.
- Когда собственник объекта восстанавливает документы о присоединении взамен утерянных.
- Когда изменяются параметры: надежность энергообеспечения, количество вводов, схема внешнего подключения.
Сколько стоит подключение к коммуникациям
Установлена фиксированная плата за присоединение к электросетям — 550 рублей
Во многих информационных источниках речь идет об условной сумме в 550 рублей, которая на самом деле – всего лишь плата за сам факт присоединения, после чего пользователю «отгружается» положенная ему мощность. Причем выдать ее в объеме порядка 15 кВт компания обязуется в точке присоединения, располагающейся не далее 25-ти метров от границы жилого участка.
При уточнении этого вопроса выясняется, что при расчете затрат приходится учитывать место нахождения столба, от которого делается ответвление для подсоединения к электросетям. Именно на расстояние в 25 метров пользователь должен будет за свои деньги проложить кабель требуемого сечения вплоть до самого дома.
В этом случае вновь всплывает проблема балансовой принадлежности, увязываемая с границей раздела зон ответственности.
Таким образом, каждому пользователю помимо «дежурных» 550 рублей придется потратиться на следующие мероприятия:
- покупка кабеля и оплата его прокладки от распределительного столба до дома;
- приобретение электросчетчика с одним тарифом или многотарифного;
- покупка и установка распределительного щитка;
- оплата работ по монтажу оборудования, размещаемого внутри шкафа.
https://youtube.com/watch?v=t0UykVWb1G8
Законодательные документы по электромонтажным работам
Основные документы, на которые следует ориентироваться при выполнении электромонтажных работ этого типа, – это:
- Правила недискриминационного доступа к услугам по передаче электроэнергии. Они утверждены Постановлением №861 от 27 декабря 2004 года. Позже, 10 февраля 2014 года, в связи с произошедшими изменениями в техническом оснащении в эти Правила были внесены изменения Постановлением №95.
- Правила технологического присоединения энергопринимающих устройств потребителей электроэнергии, объектов по производству электроэнергии, а также объектов электросетевого хозяйства, принадлежащих сетевым организациям и иным лицам, к эл.сетям. Этот документ, на который следует ориентироваться при проведении работ, был принят тем же Постановлением, что и первый, с той же редактурой.
Согласно существующему законодательству в документе непременно должна быть указана максимальная мощность. Если в документах предыдущих форм (АРБП) нет этого параметра, то его переделывают.
Идея 1 – Интерьер светлой кухни с одним окном
Квадратное помещение кухни с окном позволяет грамотно перепланировать пространство.
Дизайн светлой кухни с одним окном
Что сделать для организации функциональной и красивой кухни?
- Рабочую зону перенести к окну. По центру окна разместить мойку. По бокам от нее – вместительные столешницы
- Слева от окна поставить высокие шкафы. В них будут встроены холодильник, духовка, микроволновая печь.
- Справа от окна установить варочную поверхность и узкие шкафы с многочисленными местами для хранения, обрамляющие, как рама, телевизор.
- Слева от входа кухни сделать мягкую зону для приема гостей с раздвижным столом, мягкими пуфами и стульями.
Осмотр инспектором и ввод в эксплуатацию
При осмотре инспектором участка ему должны быть предоставлены все необходимые документы.
Во-первых, документ о выполнении условий, прописанных в ТУ, который выдаётся организацией, занимавшейся составлением технических условий.
Во-вторых, это акт сдачи-приёмки электромонтажных работ. Данный акт является документом, где указывается перечень установленного электрооборудования с их паспортами, описываются виды проведённых работ по монтажу электропроводки, а также распределительных коробок, розеток, выключателей. Акт обязан соответствовать проекту на электроснабжение дома. Если были внесены изменения, не входящие в проект, то их необходимо согласовать с проектной организацией.
На основании предоставленных документов инспектор составляет акт на присоединение к электрическим сетям.
Плата за подсоединение
Для потребителей, пользующимися мощностью до 15 кВт, при использовании уже имеющегося оборудования, цена подключения составляет за каждый киловатт 550 рублей рассчитанной мощности, при этом составление технических условий входит в полученную сумму. Крупный и средний бизнес за подсоединение платит большие суммы.
Членам некоммерческих товариществ поставка электроэнергии производится по общему счетчику, а плата за присоединение к сетям берется из расчета количества людей, умноженного на 550 рублей, при условии, что каждый гражданин не использует более 15 кВт.
Другие категории потребителей оплачивают услуги соединения по тарифам, определенным местными службами по нормам государственного ценового регулирования. В оплату может включаться создание энергетических устройств по стандартизированным расценкам или типовым ставкам, утвержденным РЭКом.
Владельцу строения предоставляется возможность самостоятельно возвести конструкции и протянуть сети по его желанию. В этом случае он платит только за требуемую мощность, акт технологического подсоединения составляет сетевая организация после проверки специалистами.
Какие могут возникнуть сложности и кто нам поможет?
С проблемами можно столкнуться на каждом из этапов присоединения к электросетям. К сожалению, подключение к электричеству за 550 руб. и 6 месяцев – это скорее приятное исключение. Зачастую сетевые компании под различными предлогами ставят дополнительные, не предусмотренные законом условия для подключения, увеличивают плату за присоединение либо затягивают сроки рассмотрения заявок.
Происходит это по различным причинам – от создания условий для коррупции до банальной бюрократии. У сетевых компаний редко бывает дефицит клиентов, так как они субъекты естественных монополий. Это значит, что им не приходится сталкиваться с конкуренцией, а где нет конкуренции – с сервисом и исполнением нормативов сложно.
Рассмотрим наиболее распространенные проблемы.
1. Нарушение срока рассмотрения заявки на выдачу техусловий.
Срок, установленный правилами, – 15 календарных дней с момента подачи заявки. За его несоблюдение сетевая компания может быть оштрафована (статья 9.21 КоАП РФ). Заявление, написанное в свободной форме, нужно направить в региональное управление Федеральной антимонопольной службы вместе с копией заявки и документами на недвижимость.
2. Включение в технические условия излишнего объема работы либо возложение на потребителя не предусмотренных «ПТП» обязанностей.
Это повлечет увеличение затрат и срока подключения к электросетям.
Требования к техусловиям определены в пункте 25 (1) «ПТП». Их нарушение сетевой компанией также влечет ответственность, предусмотренную статьей 9.21 КоАП РФ.
В такой ситуации обращаемся в антимонопольную службу. К заявлению прилагаем заявку, техусловия, правоустанавливающие документы (выписку из реестра прав на объект недвижимости либо иной документ, на основании которого возникло право собственности на объект).
Необходимо помнить – «срок годности» техусловий не может быть менее двух лет с момента их выдачи. Уменьшение этого срока является нарушением. Кроме того, сетевые компании не имеют права навязывать нам подрядчиков для выполнения ТУ.
3. Сетевая компания требует уплатить суммы, существенно превышающие плату, установленную законом. Для рассматриваемой нами ситуации – 550 руб.
Причин может быть несколько:
- у заявителя отсутствует право на льготу. В таком случае размер платы рассчитываться исходя из нормативов, определенных специальным органом – региональной энергетической комиссией. Если отсутствует свободная мощность и сетевой компании необходимо построить подстанцию либо поставить трансформатор, расчет платы будет производиться на основании индивидуального проекта;
- сетевая компания нарушает законодательство, «накручивая» излишние требования к присоединению, либо неверно производит расчет платы за подключение.
В вопросах ценообразования нам следует одновременно обращаться в региональную энергетическую комиссию своего региона и антимонопольную службу.
Если сетевая компания говорит, что отсутствует свободная мощность и требуется построить подстанцию и т.п., которую должен оплатить заявитель, – проверить достоверность этих сведений поможет Ростехнадзор. В территориальный отдел этой службы необходимо направить заявление о проведении проверки достоверности сведений, представленных сетевой компанией, а также приложить к нему выданные техусловия и ответ об отсутствии свободной мощности.
4. Нарушения при исполнении договора о техприсоединении.
На этом этапе мы можем столкнуться со множеством проблем: нарушение сетевой компанией сроков подключения, невыдача документов – акта об осуществлении техприсоединения, акта опломбировки узла учета и т.п.
Ответственность за эти нарушения также предусмотрена статьей 9.21 КоАП РФ. Обращаться в таких случаях следует в антимонопольную службу.
Далеко не всегда приходится сталкиваться со сложностями при подключении к электричеству. Но если это произошло – не теряйте времени, обращайтесь в перечисленные органы.
Конечно, предусмотрен и судебный порядок разрешения таких споров. Однако проще и выгоднее подавать заявления в административные органы, ведь они имеют возможность и привлечь сетевую компанию к ответственности, и внести представление об устранении нарушений.
Процедура присоединения
Прежде всего, желающий присоединиться должен составить заявку на присоединение. Формы ее предусмотрены разные в зависимости от того, какая мощность нужна и от чьего имени подается заявка: от физического или юридического лица. Потом при получении положительного ответа сторонами заполняется договор. Он может быть типовым, а может формироваться сторонами на условиях взаимно принятых обязательств, не выходящих за рамки закона.
После сдачи работ подписываются этот акт об осуществлении технологического присоединения, акт осмотра действующего прибора учета, а также акт сдачи-приемки услуг. Только так подключение к существующей сети электропитания будет законным и грамотно юридически оформленной.

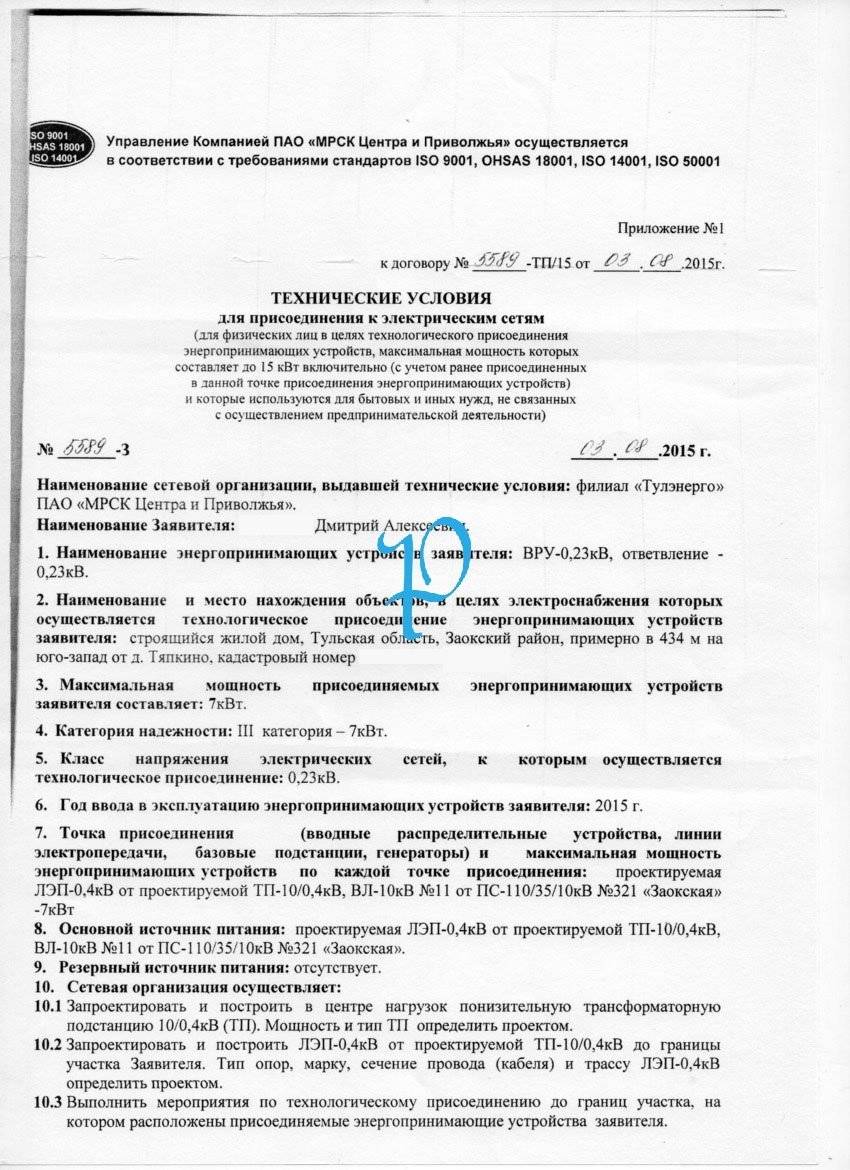

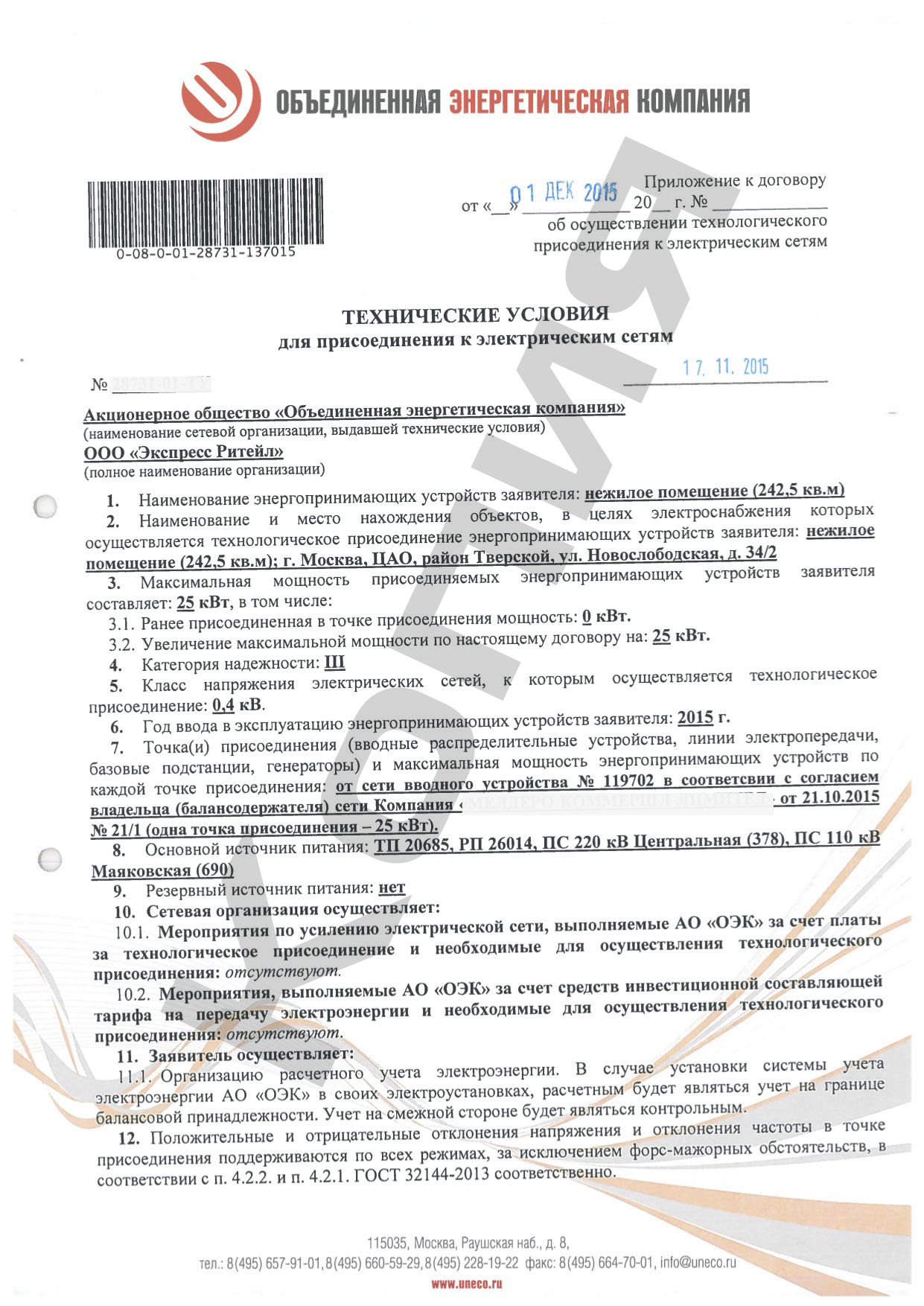

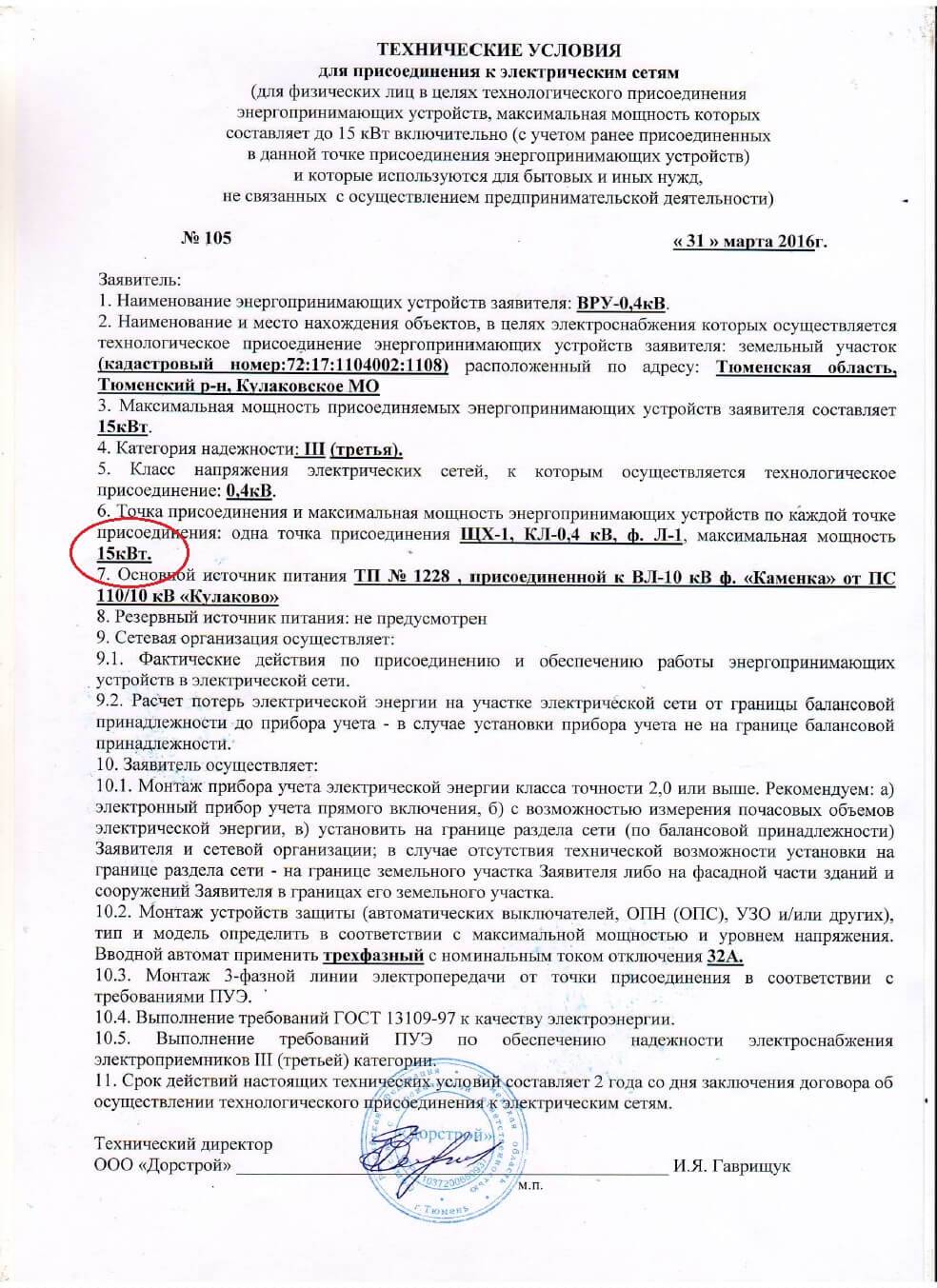

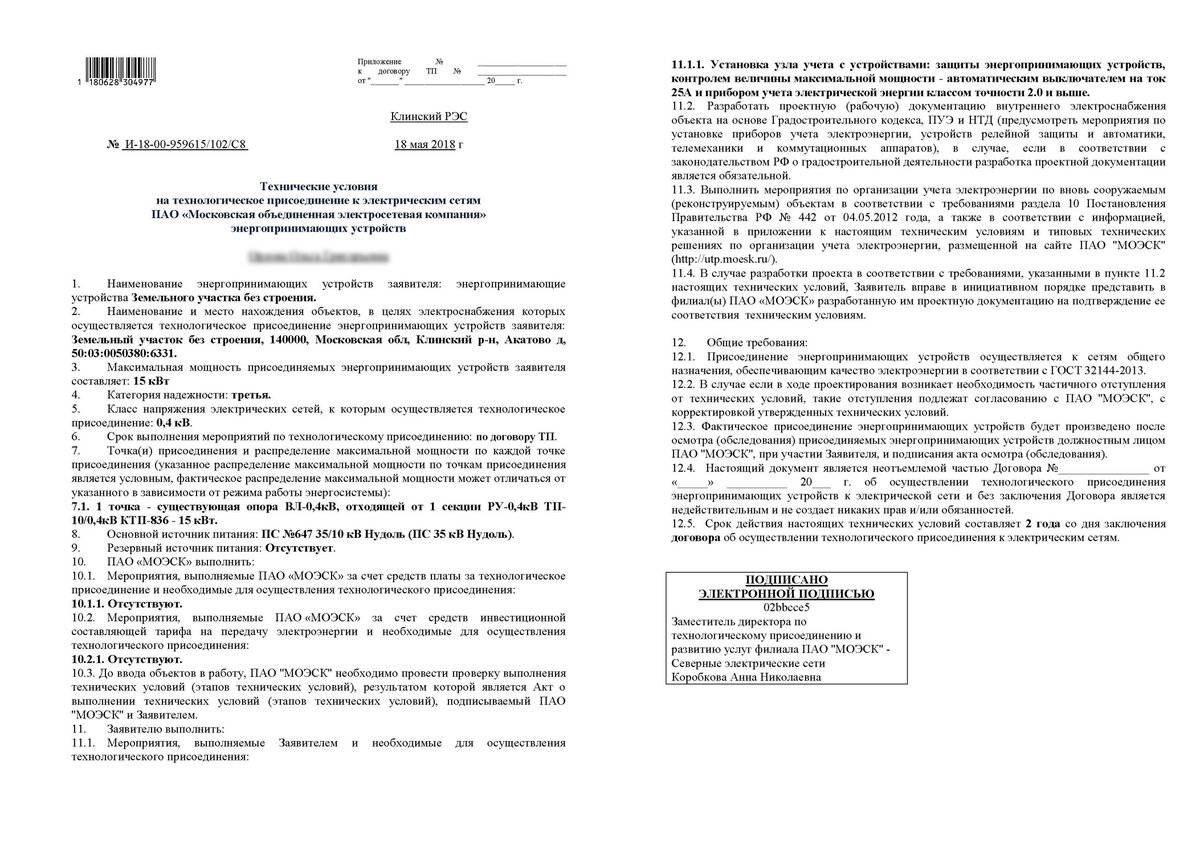

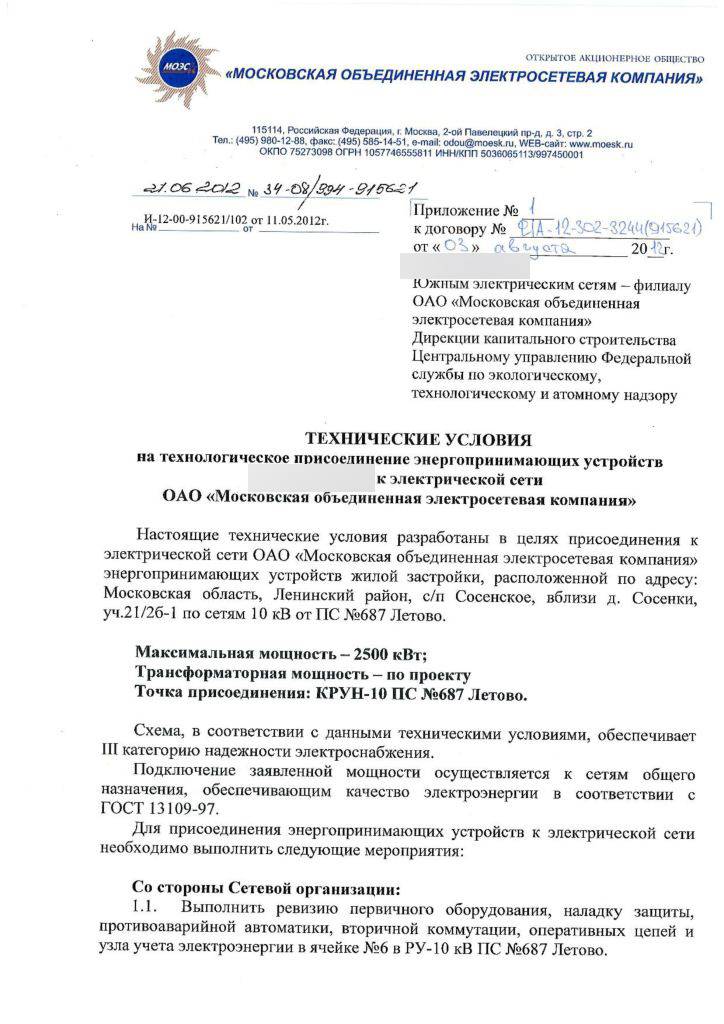

Что включают технические условия на присоединение к электрическим сетям?
Правовое регулирование заключения договора технологического присоединения и выдача технических условий (далее также – «ТУ», «ТУ на присоединение к электрическим сетям») регламентируется Федеральным законом от 26.03.2003 № 35-ФЗ «Об электроэнергетике (далее – «Закон об электроэнергетике») и Правилами технологического присоединения энергопринимающих устройств потребителей электрической энергии, объектов по производству электрической энергии, а также объектов электросетевого хозяйства, принадлежащих сетевым организациям и иным лицам, к электрическим сетям, утвержденных постановлением Правительства России от 27.12.2004 № 861 (далее – «Правила технологического присоединения»). Технические условия на присоединение к электрическим сетям представляют собой неотъемлемое приложение к договору технологического присоединения и являются существенным условием договора технологического присоединения.
Правила технологического присоединения строго регламентируют информацию, которая должна содержаться в ТУ. Состав такой информации зависит от категории-заявителя (статус заявителя, запрашиваемая мощность, категория надежности и т.п.).
В обязательном порядке ТУ на присоединение к электрическим сетям содержат следующую информацию:
- схемы выдачи или приема мощности и точки присоединения;
- максимальная мощность в соответствии с заявкой и ее распределение по каждой точке присоединения к объектам электросетевого хозяйства;
- распределение обязанностей между сторонами по исполнению технических условий (мероприятия по технологическому присоединению в пределах границ участка, на котором расположены энергопринимающие устройства заявителя, осуществляются заявителем, а мероприятия по технологическому присоединению до границы участка, на котором расположены энергопринимающие устройства заявителя, включая урегулирование отношений с иными лицами, осуществляются сетевой организацией);
- обоснованные требования к усилению существующей электрической сети сетевых организаций, а также обоснованные требования к строительству (реконструкции) объектов по производству электрической энергии в связи с присоединением новых мощностей;
- требования к устройствам релейной защиты, сетевой, противоаварийной и режимной автоматики, регистрации аварийных событий и процессов, телемеханике, связи, изоляции и защите от перенапряжения, к контролю и поддержанию качества электрической энергии, а также к приборам учета электрической энергии;
- требования по установке автономного резервного источника питания в случаях присоединения энергопринимающих устройств по особой категории первой категории надежности.
Сами по себе технические условия представляют собой особое специальное разрешение на выполнение определенных действий, выдаваемое сетевой организацией заявителю, оформленное в виде договорного приложения.
Таким образом, технические условия на присоединение к электрическим сетям – совокупность действий, технических требований, которые должна выполнить каждая из сторон договора технологического присоединения для осуществления технологического присоединения. При этом по своей природе договор технологического присоединения является смешанным договором, который, в том числе, включает в себя положения, регулируемыми нормами о возмездном оказании услуг. Таким образом, ТУ на присоединение к электрическим сетям является существенным условиям договора технологического присоединения, при этом имея собственный срок действия.
Составные части бумаги
Во-первых, на акте должна быть ссылка о том, приложением к чему он является. Обязательно указывать номер договора и дату его принятия. Потом, вверху листа, располагается наименование самого акта с его номером.
В теле документа обязательно должно быть указано:
- Кто подписывает акт. Если это юридические лица, то прописываются ФИО представителей этих организаций. Если исполнителем является крупное унитарное муниципальное предприятие какого-либо городского округа, то указывается город. В первой части стороны договариваются, кого именовать заказчиком, а кого – исполнителем.
- Ссылка на проект и технические условия. Номер и дата принятия этих документов.
- Факт того, что технологическое присоединение было осуществлено в рамках существующих правил и норм для этой процедуры.
- Особенности технических характеристик, а именно:
- Мощность подключения (максимально разрешенная для использования в этих конкретных условиях).
- Уровень напряжения (также максимально допустимый).
- Категория надежности этого подключения.
- Какой источник питания используется при подключении – его серийный номер.
В завершении акта ставятся подписи представителей исполнителя и заказчика. При наличии – печати обеих организаций.
Действия после заключения договора
После завершения мероприятий, связанных с подписанием договора о техническом присоединении потребуется выполнить все работы, перечисленные в ТУ, и сообщить об этом сетевой организации. Приглашенный представитель энергосетей совместно с ответственным лицом из «Энергосбыта» составляют акт о приемке работ, который и является законным основанием для присоединения.
В ряде случаев получить такой акт можно в режиме онлайн, заполнив предварительно предлагаемую сетевым сервисом форму.
Непосредственную подачу напряжения следует ожидать только после заключения договора с местной снабжающей организацией.
Нормативные сроки присоединения
Временное подключение на полгода выполняется в течение 15 суток, если потребительские точки расположены от электрических линий не дальше 300 м. Сюда относятся производственные цеха и юридические фирмы, использующие мощность не больше 100 кВт и физические лица, потребляющие не более 15 кВт. Предельное нормативное расстояние от точки подключения в селе составляет 500 м, в городской черте — 300 м.
Присоединение на год производится для объектов, использующих в работе мощность до 750 кВт. Сроки работ прописываются в договоре технологического присоединения к электрическим сетям между владельцем сети и потребителем. На срок больше двух лет подключаются производства с потреблением свыше 750 кВт, для них электросеть может продлить подключение на предельный срок до 4 лет.
Правила присоединения объекта к электросетям
Согласования проекта подключения объекта к электрическим сетям выполняется после представления в РЭС схемы расположения электроприборов и инженерного оборудования, с указанием общей потребляемой мощности. Этот план необходим для правильного расчета необходимого сечения жил провода, подводящего электрическую энергию к дому, даче или участку, а также для подбора электрооборудования. Схема дает возможность получить разрешительный документ на присоединение объекта к ЛЭП.
Схема будет необходима для подбора сечения жил кабеля электрической проводки и параметров приборов и электротехнического оборудования. А также ее наличие обязательно для получения разрешения на подключения к близлежащей ЛЭП. При расчете показателей потребляемой энергии, лучше всего сделать определенный запас по мощности, что позволит в дальнейшем подключать дополнительную технику. Конечным этапом всех этих процедур является заключение договора с подразделением РЭС на присоединение к основной ЛЭП. Неотъемлемой частью договора являются технические условия.
После проведения работ сотрудниками РЭС по технологическому присоединению объекта к линии подачи электроэнергии, представитель компании оформляет акт, который является основанием для заключения договора на снабжение электрической энергией. Подключение могут осуществлять только работники РЭС, в противном случае может быть наложен крупный штраф. Для дач, входящих в состав садовых товариществ, подключение осуществляет штатный электрик объединения.
Подача заявления и заключение договора
Правила подключения к сетям электроснабжения предполагают обращение в найденную сетевую организацию, владеющую энергетическими объектами, и подачу заявки на присоединение. С ее образцом можно ознакомиться на сайте выбранной компании.
Если клиент не знает, в какую сетевую организацию следует обратиться с заявкой, можно попытаться найти ее через органы местного самоуправления.
Порядок оформления подключения к энергосетям предполагает своевременную подачу предварительно собранных документов в выбранную сетевую компанию и последующее заключение договора. Подать их можно только после того как заявка на подключение утверждена соответствующими службами.
