Как сделать сухую стяжку пола: схема, подготовка и настил

Гипсовая стяжка пола

Это относительно новый тип стяжки. В основе смеси лежит гипсовый состав, благодаря чему материал быстро сохнет и подобные смеси пользуются заслуженной популярностью. Также гипс отличается высокими показателями экологичности, он имеет небольшую плотность, а потому считается легким материалом. Еще такая стяжка имеет отличные шумо- и теплоизоляционные показатели.

Гипсовая стяжка

Гипсовая стяжка подходит для укладки в жилом помещении, но не может использоваться в помещениях с высокими показателями влажности воздуха и основания. Является отличным вариантом основания для укладки практически любого финишного покрытия. Материал не требует дополнительного выравнивания и сохнет всего около 10 суток.

Монтаж сухой стяжки

Начинать монтажные работы надо с традиционной подготовки — выравнивания поверхности. Особенно это актуально для бетонных перекрытий. Предварительно надо снять старую стяжку, тщательно вымести весь мусор, пропылесосить мелкие остатки и бетонным раствором замазать все щели, выбоины и неровности. После его высыхания следует выполнить зачистку. Это делается для того, чтобы острыми фрагментами не повредить паро или гидроизоляцию. На этом выравнивание пола можно завершить.

Затем на базовую поверхность стелется слой пароизоляции. Для этих целей можно использовать традиционную полиэтиленовую пленку с толщиной не менее 60-80 мкм. Но лучше, все же, применять современные пароизолирующие мембраны, например, DELTA. ISOROC. ИЗОЛТЕКС. DuPont и другие.

Укладывать паробарьер надо таким образом, чтобы соседние полосы располагались «внахлест» со степенью взаимного перекрытия в 10-20 см. Для дополнительной надежности в местах стыковки пленку лучше проклеить двусторонним скотчем. Также надо не забыть завести пленку на стены и там ее закрепить тем же скотчем. Высота подъема пленки на стены определяется толщиной будущей стяжки. Лучше сделать это с небольшим запасом.

После укладки гидро-пароизоляции по периметру помещения устанавливают демпферную ленту. Это делается для того, чтобы за счет ее пористой структуры компенсировать возможные линейные изменения материалов стяжки. Некоторые производители выпускают ленту с самоклеющейся поверхностью. Но можно ее закрепить и с помощью пластиковых дюбелей. При этом надо следить за плотностью прилегания ленты, отсутствия воздушных пузырей.

Теперь можно приступать к засыпке подушки

На этом этапе важно сделать работу так, чтобы полученная поверхность была строго горизонтальной. Проще всего это контролировать при помощи обычного пузырькового строительного уровня

Опытные рабочие могут обеспечить горизонтальность поверхности и без дополнительных хитростей при помощи одного лишь правила

Но удобнее будет работать, если предварительно установить маяки. Обычно в качестве таковых используется металлический профиль для гипсокартона

Опытные рабочие могут обеспечить горизонтальность поверхности и без дополнительных хитростей при помощи одного лишь правила. Но удобнее будет работать, если предварительно установить маяки. Обычно в качестве таковых используется металлический профиль для гипсокартона .

Планки профиля можно установить на горки бетонного раствора. Но лучше насыпать слой керамзита толщиной в треть или половину от требуемого, а потом уложить маяки. В этом случае проще будет потом их убирать. Да и однородность насыпного слоя будет соблюдена.

Расстояние между соседними маяками должно быть на 20-30 см меньше, чем размер правила, которое будет использоваться для выравнивания. Затем пространство между маяками засыпается и выравнивается. Засыпку лучше начинать с самого дальнего угла комнаты и продвигаться к входной двери. После окончания засыпки и выравнивания мачки надо обязательно вытащить, а образовавшиеся канавки засыпать. Если этим пренебречь, то после неизбежного проседания насыпанной подушки листы верхнего слоя будут опираться на металлические маяки и именно эти места станут потенциально опасными с точки зрения деформации и разрушения.

Толщина насыпного слоя зависит от характеристик конкретного помещения, но не может быть меньше чем 3 см.

По выровненной поверхности лучше не ходить. Но если возникает такая необходимость, то допускается на время положить дорожки из фанеры, OSB. гипсокартона или аналогичного материала.

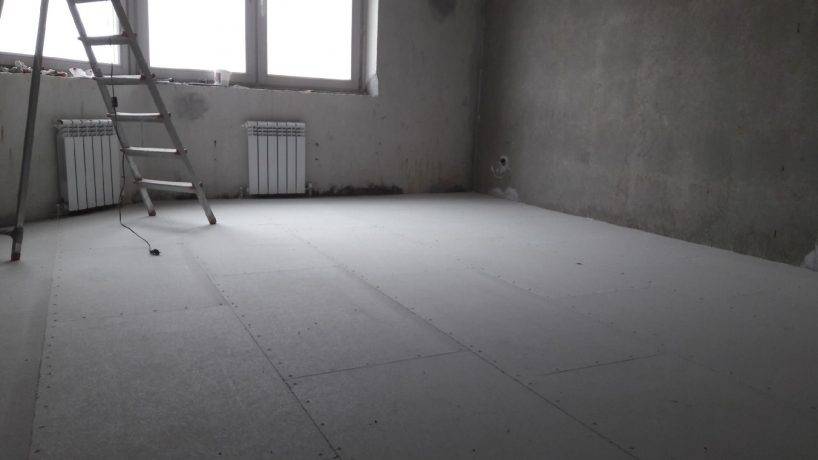

Теперь можно приступать к монтажу верхних плит (листов). Это могут быть гипсо-волоконные листы ( ГВЛ ), OSB. ДСП. Но лучше использовать специально предназначенные для этого листовые материалы. Так, например, популярностью на рынке пользуются ГВЛ « KNAUF ».

Укладку плит начинают от двери и по готовой поверхности продвигаются к дальним углам. Стыки соседних листов лучше проклеить клеем ПВА. Поверх первого слоя укладывается второй. Причем верхний слой кладут со смещением. Это позволит перекрыть стыки нижнего слоя, и избежать попадания через них пыли от насыпной подушки в помещение. Места верхних стыков также надо промазывать клеем и с шагом в 10-15 см крепить к нижнему слою саморезами.

При прокладке вдоль стен, надо не забыть про компенсационный зазор в 10-15 см между плитами и ограждающими конструкциями помещения. По окончанию работ его можно залить герметиком.

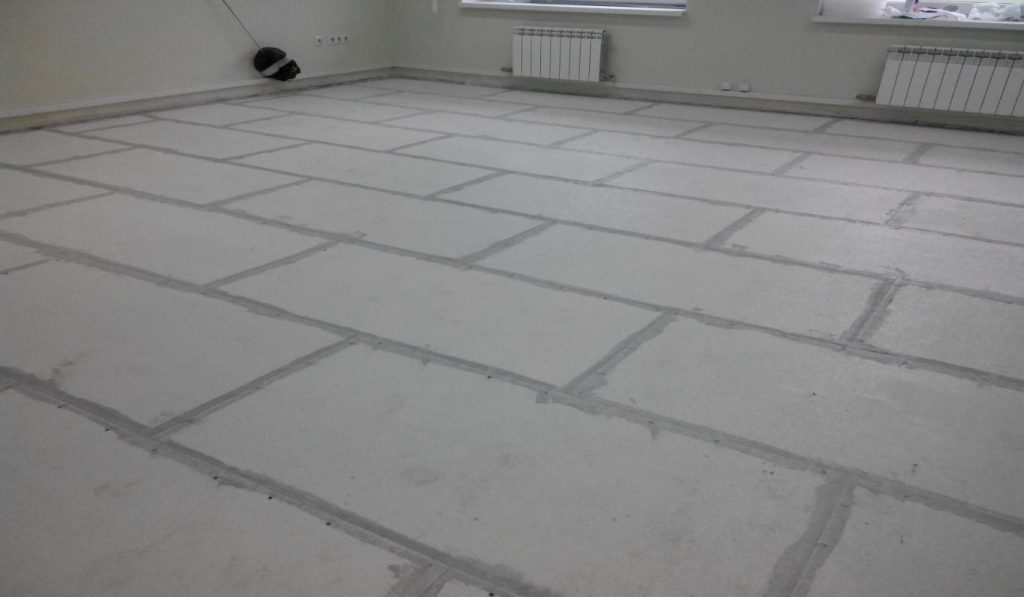

После того как укладка плит (листов), нужно обязательно прошпаклевать стыки и места, где были вкручены саморезы. Затем тщательно зашкурить и можно начинать укладку чистового напольного покрытия.

Что представляет собой сухая стяжка?

Стяжка пола – это своеобразное основание, представляющее собой горизонтальную выровненную поверхность, готовую к укладке итогового отделочного покрытия. Она позволяет не только выровнять черновой пол, но и сделать его прочнее, а также (в определенных случаях) утеплить, обеспечить гидроизоляцию и проложить некоторые коммуникации. Обустраивается стяжка на поверхности уже готового междуэтажного перекрытия в доме.

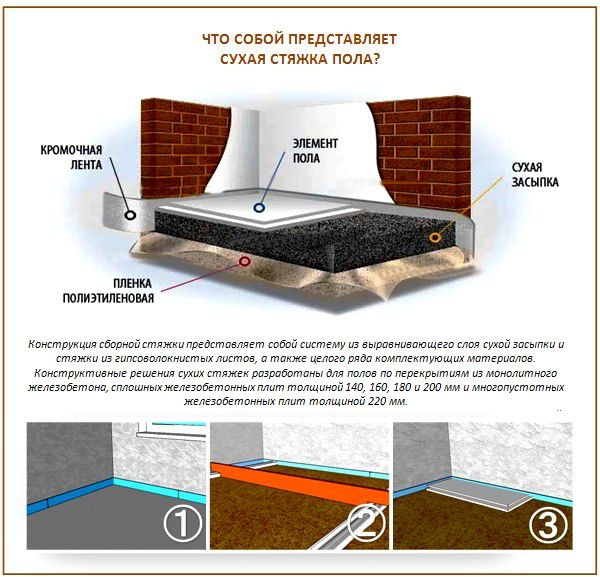

Что собой представляет сухая стяжка

Черновое основание может быть изготовлено из цементно-песчаной смеси (так называемый «мокрый» вариант), а может быть сделано из более легких материалов (например, из ДСП, фанеры, гипсокартона и т. д.). Именно в последнем случае оно носит название сухой стяжки, так как при изготовлении не потребуется использования смесей на воде или с добавлением других жидкостей. Сухая стяжка является более легким аналогом мокрой, изготавливать ее можно быстрее и проще, чем цементное основание.

Сухая стяжка пола и укладка ГВЛ

Сухая стяжка относится к разряду «плавающих» оснований для финишных покрытий для пола, так как не имеет жесткой связи с перекрытиями и стенами в комнате. Все ее детали укладываются в сухом виде.

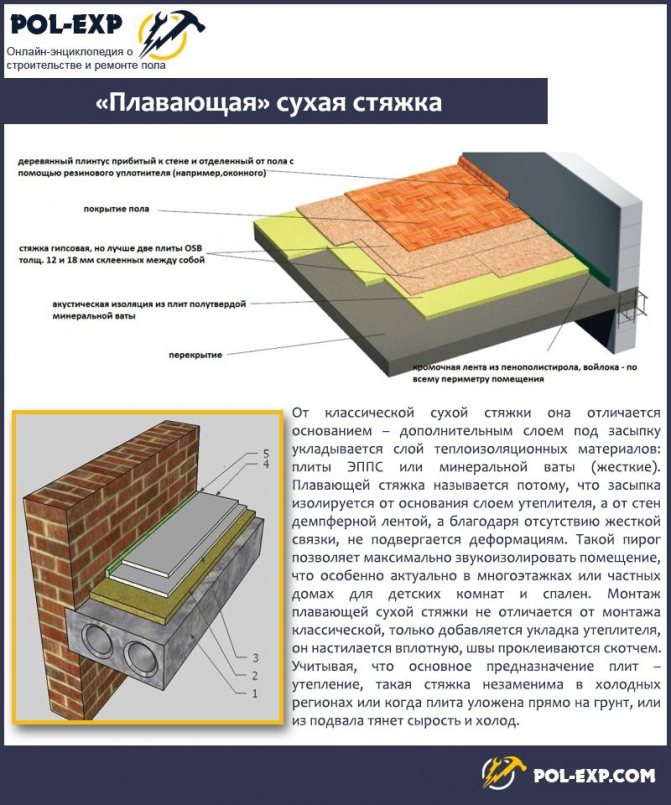

«Плавающая» сухая стяжка

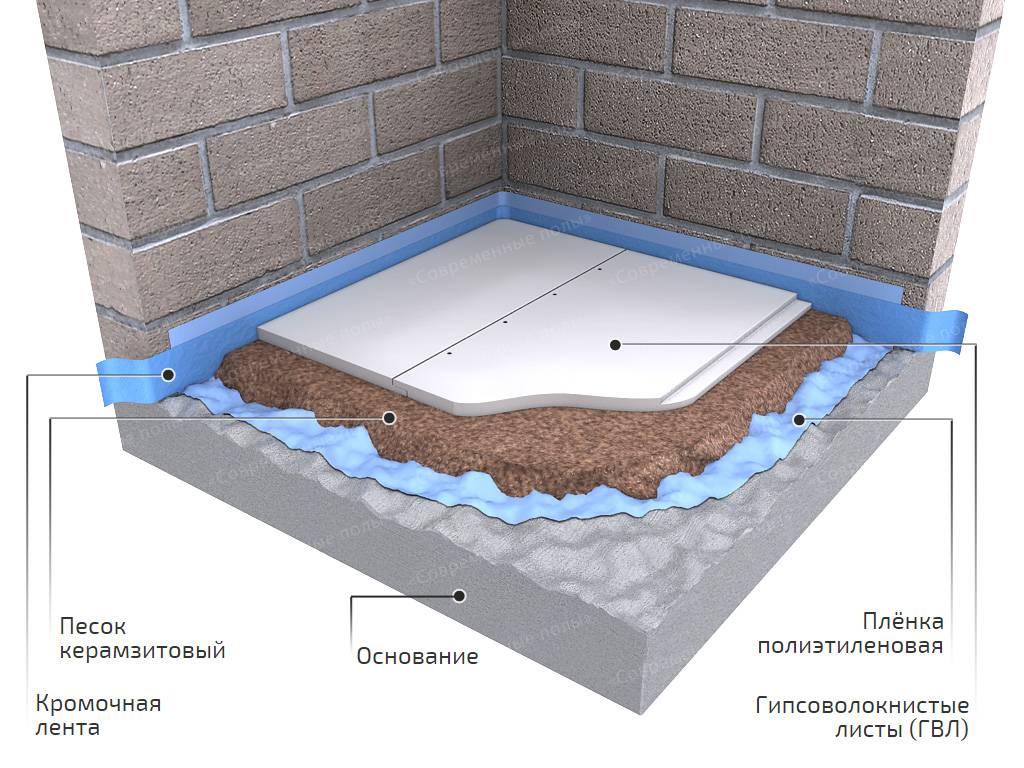

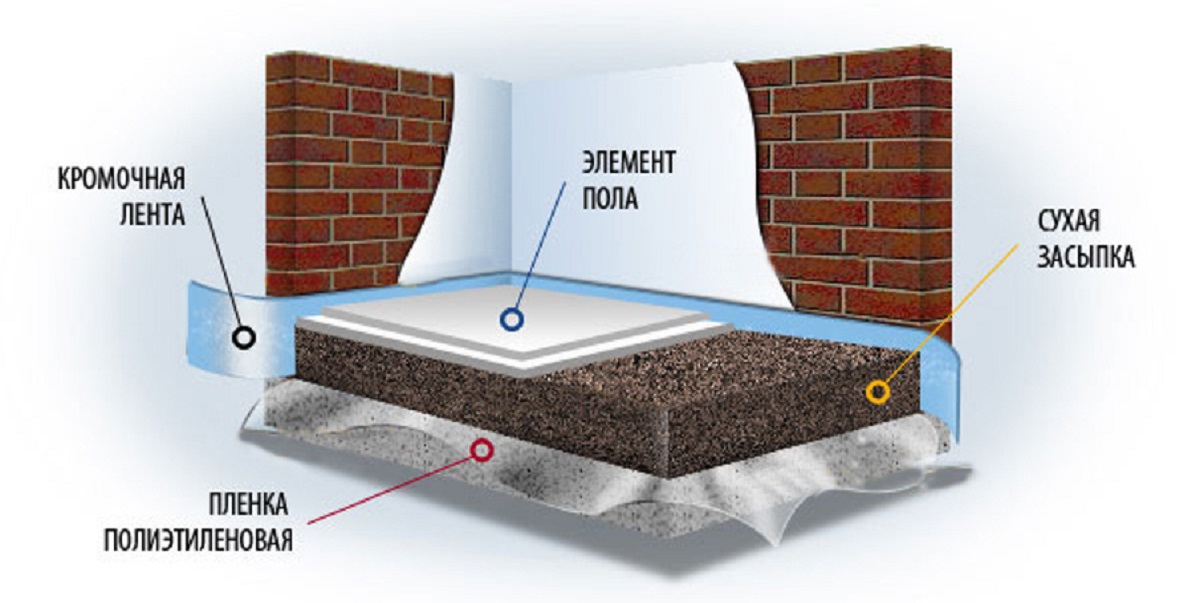

Общая схема устройства насыпного пола

Схема устройства данной стяжки предельно проста. Несколько слоев материалов укладываются последовательно, согласно установленной технологии.

Общая схема устройства насыпного пола

Основание тщательным образом выравнивается и очищается от бытового или строительного мусора. Далее расстилается гидроизоляционная пленка

Важно не допустить ее разрывов, трещин и дырок. На стены пленка заходит на 15-20 сантиметров. Для фиксации подложки используется скотч и демпферная лента

Для фиксации подложки используется скотч и демпферная лента.

Следующим шагом на пленку высыпают мелкофракционный керамзит. Заменить его способны перлитовый песок, шлак, пемза. Слой выравнивается. На него можно дополнительно положить пенопластовые плиты или минеральную вату. Это обеспечит вспомогательную звуко-, влаго- и термоизоляцию. Впрочем, данный шаг не обязателен. На завершающем этапе производится монтаж листового слоя выбранного покрытия.

Толщина всего пола должна быть не меньше 4 сантиметров. При этом как минимум половина из них отводятся верхнему листовому слою. Соблюдение этого правила обязательно, ведь в противном случае изоляционные свойства покрытия не будут идеальными. Максимальная толщина не ограничивается.

Сухая стяжка пола своими руками

До начала монтажа должна быть закончена прокладка коммуникаций, установка сантехники, а также работы, связанные с «мокрыми» процессами. Рекомендуемая температура в помещении на уровне пола — не менее 10°С, максимальная влажность основания — не более 4%, а влажность воздуха — 60%. Материалы заранее заносят в помещение и выдерживают несколько часов для акклиматизации.

Монтаж сборной стяжки включает:

  1. Подготовку основания.
  2. Нанесение разметки высоты стяжки на стены.
  3. Укладку пароизоляции.
  4. Установку по периметру помещения кромочной ленты.
  5. Устройство выравнивающего слоя, звукоизоляции и теплоизоляции согласно проекту.
  6. Укладку листов ГВЛВ, ЦСП, водостойкой фанеры.

Устройство финишного покрытия проводят через 24 часа после монтажа сборной стяжки.

Подготовка основания

Отверстия в плитах, зазоры, примыкания к перегородкам и трубам заделывают цементно-песчаным раствором не ниже М100. Высокотемпературные трубы оборачивают минеральной ватой, защитными металлическими кожухами, которые прикрепляют разжимными дюбелями к перекрытию.

Разметка

Отметку уровня пола с помощью лазерного или гидравлического нивелира выносят на стены и перегородки. К ней привязывают высоту всех слоев конструкции.

Пароизоляция, укладка ленты

Полиэтиленовую пленку расстилают на пол с нахлестом на стены не менее 200 мм. Если пароизоляция состоит из нескольких полотнищ, их склеивают между собой двусторонним скотчем. Демпферную ленту прокладывают вдоль стен в местах, где сборная стяжка примыкает к конструкциям. В углах ее рекомендуется разрезать.

Сухая засыпка

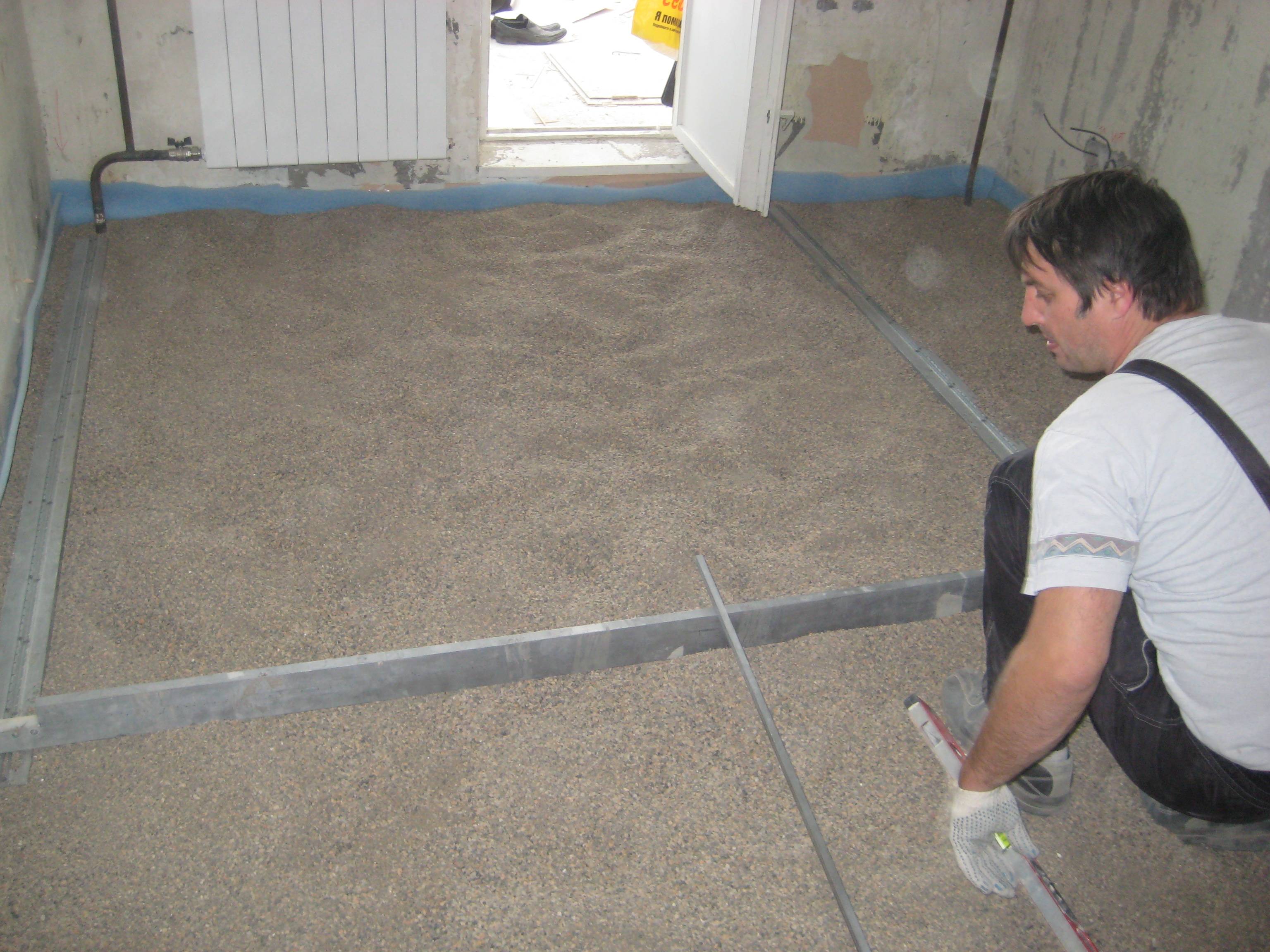

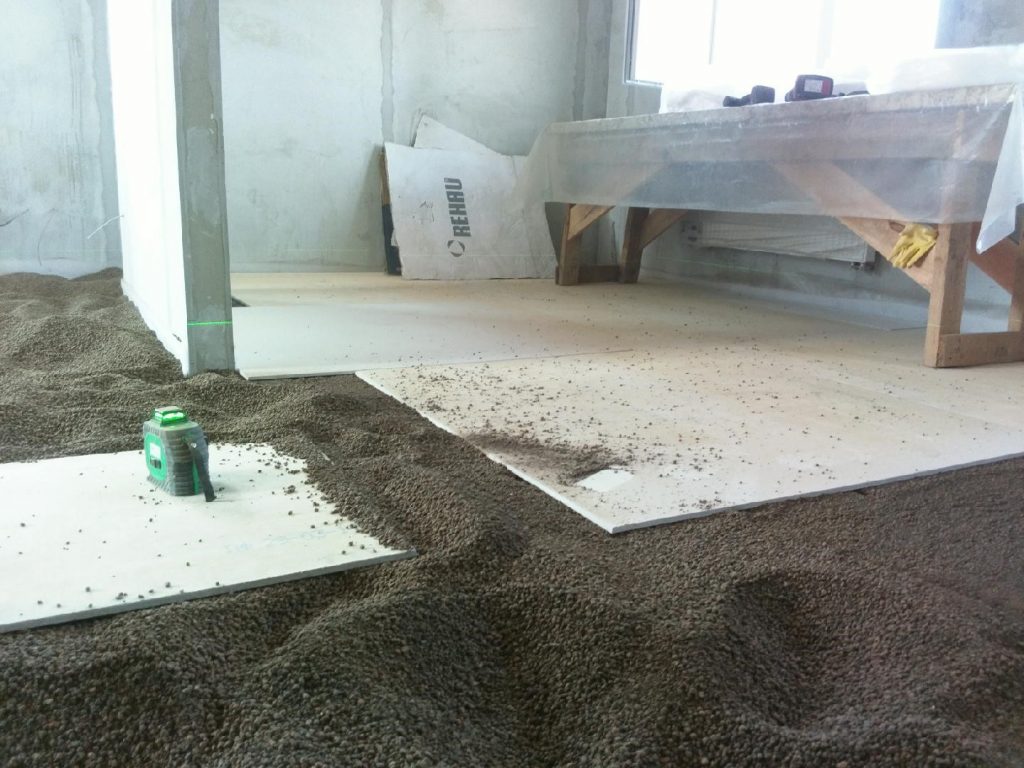

Гранулы рассыпают по поверхности на требуемую толщину. При помощи двух направляющих реек и правила проводят нивелирование, начиная с дальней от двери стены:

  1. Устанавливают 2 рейки параллельно друг другу на расстоянии, равном длине рабочей части правила.
  2. Выравнивают плоскости реек в соответствии с разметкой.

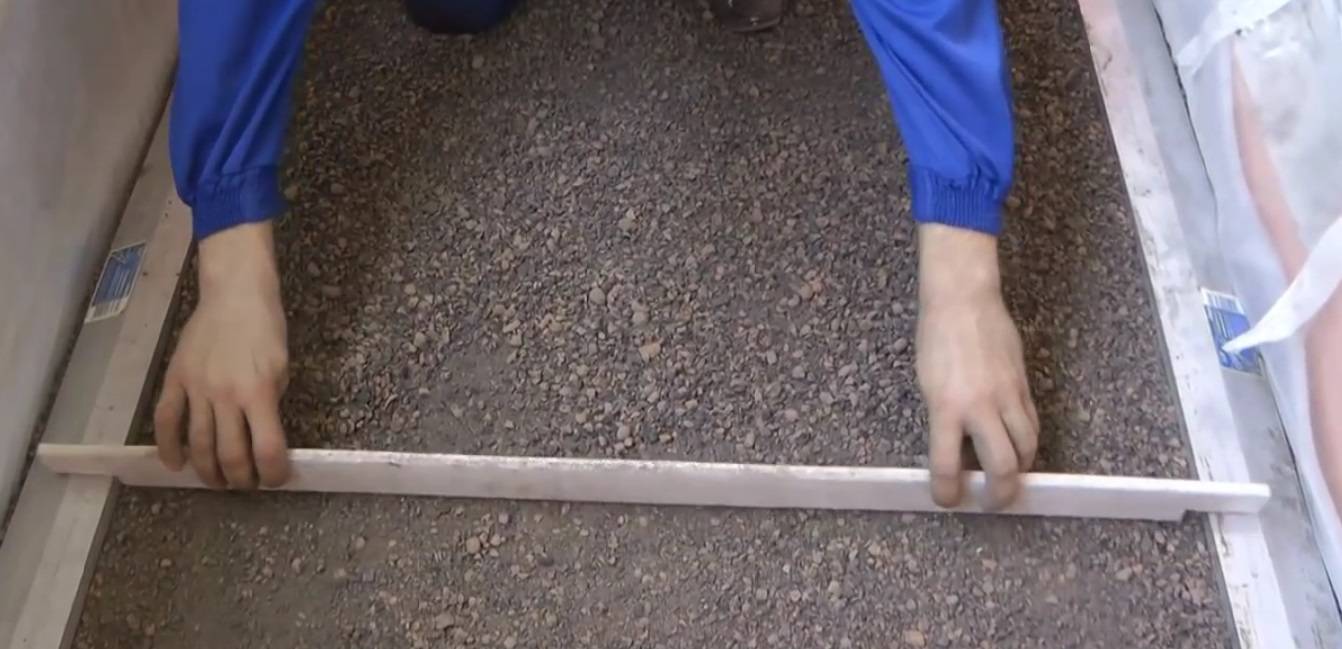

  3. Проводят нивелирование уровня засыпки на небольшой захватке.
  4. Рейки удаляют.

Можно проводить засыпку сразу всей площади пола или отдельными участками.

Укладка минеральной ваты или пенополистирола

Если в качестве теплозвукоизоляции применяются плитные материалы, их устанавливают начиная от противоположной к двери стены. Чтобы обеспечить жесткую совместную работу всех слоев, направление укладки должно быть перпендикулярно элементам ГВЛВ выравнивающего слоя.

Монтаж элементов пола

Начинают установку листов от стены с дверным проемом справа налево или с противоположной стороны от дальнего угла слева направо. Предварительно нужно удалить фальцы с той стороны листа, которая будет примыкать к стене. Каждый следующий ряд начинают с остатка от предыдущего, чтобы минимизировать отходы и обеспечить разбежку стыков не менее, чем 250 мм.

Листы укладывают вплотную друг к другу с зазором не более 1 мм. Для передвижения по засыпке устраивают островки размером 500х500 мм из фрагментов фанеры или ГВЛВ.

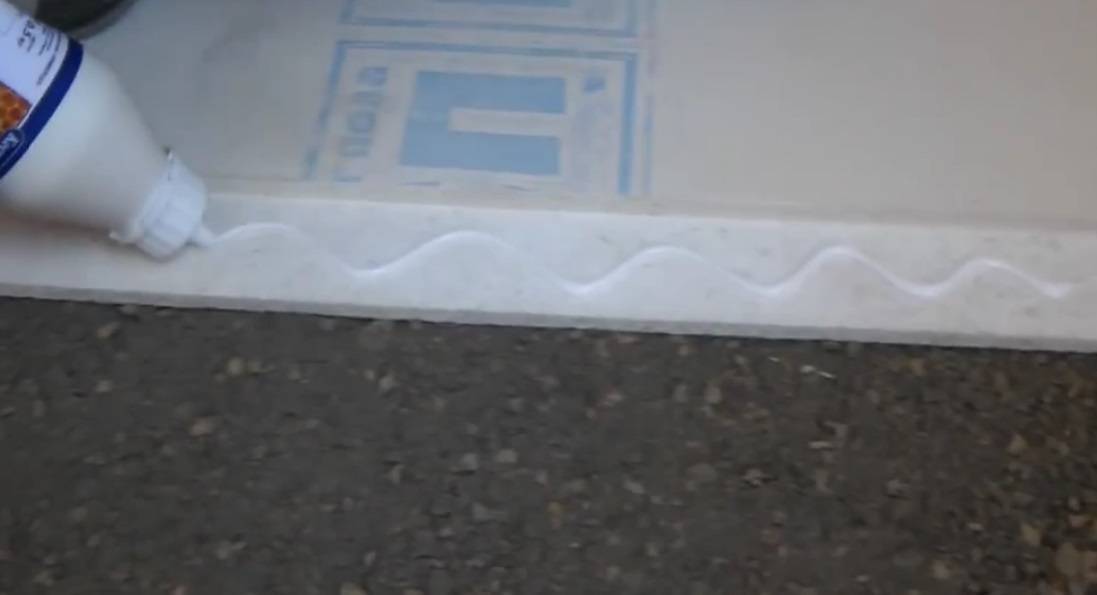

Для скрепления листов между собой на фальцы двух соседних элементов наносят клеящую мастику, соединяют и скручивают винтами для ГВЛ длиной 19-30 мм. Размер метиза подбирается исходя так, чтобы не повредить расположенные ниже пароизоляцию и технические сети.

Шаг креплений — не более 300 мм. Шуруп устанавливают перпендикулярно поверхности, утапливают на глубину 1 мм. Излишки клея удаляют шпателем.

После монтажа покрытия острым ножом срезают выступающую часть кромочной ленты и пароизоляции. Теперь можно приступать к заключительной отделке.

Дверные проемы и трубы

В местах проемов устраивают вставки из листового материала, из которых формируют фальцевое соединение. Крепят узел аналогично соединению двух смежных элементов. Если сухая стяжка стыкуется с другими видами основания, снизу подкладывают антисептированный деревянный брусок или угловой профиль.

Инженерные коммуникации, проходящие в стяжке, рекомендуется защитить металлическими кожухами. В местах выхода стояков на поверхность установить гильзы.

Виды сухой стяжки пола

Технологию сухой стяжки разработали специалисты известного немецкого бренда «Кнауф» и в зависимости от особенностей ее выполнения, они классифицировали этот процесс по четырем видам, как-то:

  • «Альфа» – наиболее простой вариант выполнения работ, используется при наличии ровных оснований, в качестве материалов используются листы ГВЛ и сыпучие материалы (для устройства выравнивающего слоя), а также кромочная лента и полиэтиленовая плёнка;
  • «Бета» – данный вид отличается от «Альфы» лишь тем, что в качестве засыпного материала используется специально изготовленная производителем сухая смесь;
  • «Вега» – в данном варианте выполнения работ дополнительно используется минеральная вата, укладываемая на выравнивающий слой, что позволяет улучшить звукоизоляционные показатели готовой конструкции;
  • «Гамма» – в данном варианте выполнения работ, кроме всех слоев «пирога» присутствующих в вышерассмотренных вариантах, предполагается наличие компенсирующего слоя, изготавливаемого из плитных материалов, укладываемых под подложкой основного слоя покрытия.

Виды сухой стяжки по технологии компании «Кнауф»

Ещё один вид технологии по устройству сухой стяжки предлагает компания «Rockwool» (Дания), особенностью которой является использование каменной ваты в качестве утеплителя и звукоизолирующего слоя, поверх которого настилаются плитные материалы.

Данная технология предполагает два варианта исполнения, это:

  • Rockwool «Флор Баттс» – слой изолирующего материала укладывается в каркас пола между лагами, на которые осуществляется укладка финишного покрытия;
  • Rockwool «Акустик Баттс» – изолирующий материал укладывается непосредственно на основание или старое напольное покрытие без устройства лаг, данный вариант конструкции называется системой «плавающего пола».

При монтаже «плавающего пола», согласно технологии Rockwool «Акустик Баттс», утеплитель укладывается на основание без устройства каркаса, а пирог стяжки состоит из плит утеплителя, слоя пароизоляции и плитных материалов

О преимуществах и недостатках

Сравнивая технологию оборудования сухой и мокрой стяжек, можно выделить ряд положительных моментов для первого варианта:

  • ощутимый плюс составляют сроки исполнения. В комнате среднего размера можно выровнять пол за день или два;
  • способ сухой укладки не образует большого количества грязи и в квартире можно поддерживать относительный порядок. Кроме того, отсутствие пыли от цемента обеспечивает нормальное состояние людей, страдающих заболеванием легких или астмой;
  • сниженная трудоемкость работ, особенно по выгрузке и доставке материалов к месту выполнения работ;
  • отсутствие необходимости в использовании строительной техники, такой, как бетономешалки или миксеры;
  • применение сухой стяжки позволяет выполнить скрытое размещение коммуникаций;
  • дополнительная тепло- и звукоизоляция перекрытий;
  • сравнительная легкость перекрытия, обусловленная характеристиками применяемых материалов.

Именно последнее обстоятельство в ряде случаев является решающим фактором для выбора варианта выравнивания пола. В то же время такой пол достаточно прочен для выполнения своих основных функций.

Ограничений по применению финишного покрытия по сухой стяжке практически нет, а ремонт можно продолжать без остановки.

В то же время, имеются и недостатки такого решения, к ним можно отнести следующие моменты:

  • сухая стяжка не применяется в помещениях, где необходимо выполнять уклоны для стока воды, обычно это помещения санузлов и ванных комнат;
  • ограничения по применению технологий теплого пола, нет смысла устраивать водяной или электрический варианты. Подходящим решением может служить только инфракрасные пленочные полы;
  • по такому покрытию для межкомнатных перегородок нельзя использовать кирпич или пазогребневые плиты. Подходящим решением может служить только сооружение перегородок из ОСП или гипсокартонных материалов.

Как делается сухая стяжка пола своими руками, плюсы и минусы

Мастера «евроремонта» придумали гениальную идею: «Вариант выравнивания пола с помощью технологии, которая и стоила бы дешево, и на выполнения работы потребовалось тратить намного меньше времени и физических сил». Такой метод заливки пола получил название — «сухая стяжка».

Плюсы и минусы сухой стяжки

Сухой насыпной пол предельно прост. На бетонную плиту засыпают кварцевый песок или керамзит, выравнивают под уровень с использованием маяков. На следующем этапа укладывают листы фанеры или ДСП. В итоге всю конструкцию скрепляют клеем и саморезами. Качественная сухая стяжка пола своими руками возможна при условии соблюдения всех технологических операций, а также использованию качественных строительных материалов.

Простота и высокая скорость укладки, вкупе с максимальной дешевизной сделали сухие стяжки такими привлекательными на рынке строительных материалов.

Положительные стороны сухой стяжки:

  •   Во время проведения ремонтных работ помещения и стены не пачкаются, так как при цементно-песчаных работах. Технология исключает использование воды при укладывании материалов.
  •   Сухая стяжка отлично выполняет теплоизоляционные функции. Керамзит, который применяют в качестве подушки для пола, делает пол максимально защищенным от проникновения холода внутрь помещения.
  •   Одним из главный плюсов подобной стяжки является легкость вновь созданной конструкции. Керамзит и фанера – очень легкие по массе. По этой причине сухая стяжка идеально подходит для старых домов, где стоят деревянные перекрытия.
  •   В слое керамзита можно проводить различные коммуникации: телефонные кабели, интернет и электросети, теплые полы и многое другое можно спрятать в сухой стяжке.
  •   Сухая стяжка требует малых временных затрат до завершения отделочных работ. После окончания монтажа последнего слоя системы, можно приступать к установке декоративного напольного покрытия.
  •   К отрицательной стороне сухой стяжки можно отнести очень серьезный недостаток. Такой пол очень «боится» влаги. Когда вода попадает на плиты ДСП или ГВЛ, то влага начинает разрушать структуру изнутри. Пол деформируется, возникают дефекты на поверхности напольного покрытия.

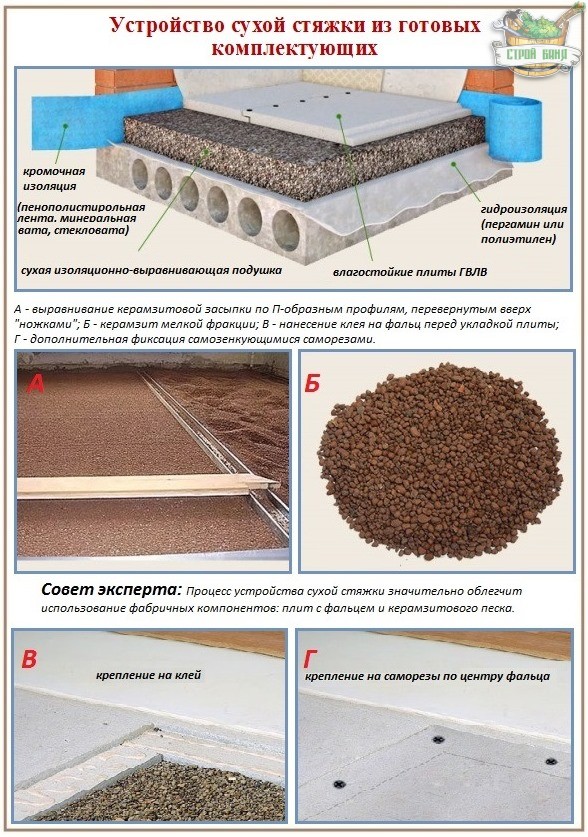

Основные этапы технологии «сухой стяжки»

  1.   Подготовка основы для будущей стяжки. Прежде всего, необходимо снять старое напольное покрытие и оценить состояние предыдущей стяжки. Если в бетоне обнаружены трещины и сколы, то прежде чем приступать к укладке новой стяжки, необходимо заделать трещены с помощью обыкновенного цементно-песчаного раствора. После полного высыхания, еще раз очищаем пол, подметаем и приступаем к монтажу сухой стяжки.
  2. Гидроизоляция. Пароизоляция или гидроизоляция – представляет собой шар гидробарьера (пленка или рубероид), который укладывается на бетонное основание пола. Толщина пленки должна варьироваться в пределах 200 мкм. Для повышения эффективности гидроизоляции, край гидробарьера должен заходить друг на друга внахлест на 15-20 см. Стыки проклеиваются строительным скотчем. Гидробарьер должен находить на стены на 7-8 см. Гидроизоляция позволит избежать просачиванию влаги внутрь бетонной плиты.
  3. Приклеивание демпферной ленты в месте касания дсп и стены. Демпферная (кромочная) лента проклеивается по всему периметру помещения, в котором планируется сухая стяжка пола своими руками. Такая лента из вспененного винила на самоклеющейся основе, предотвращает появление разнообразных скрипов возникающих в результате контакта листов ДСП или ГВЛ со стеной.
  4. Установка маяков. Для создания ровной поверхности сухой стяжки, керамзит или кварцевый песок, который используется в качестве наполнителя необходимо идеально выровнять. Для этого необходимо предварительно выставить на полу маяки. Для установки маяков необходимы саморезы, Т-образные направляющие, правило, строительный уровень, нивелир.
  5. Засыпка керамзита. В качестве наполнителя для сухой стяжки, кроме керамзита и кварцевого песка можно использовать мелкозернистый шлак или даже плиты из облегченного экструзионного полистирола. Толщина засыпки зависит от качества бетонного основания пола. Как правило 3-5 см вполне достаточно для идеального выравнивания основания для будущей «сухой стяжки».
  6. Укладка листового материала. Фанеру или ДСП необходимо укладывать в один или два слоя. После укладки всю поверхность покрывают гидроизоляцией.
  7. На листовой материал устанавливают декоративное напольное покрытие (ламинат, линолеум).
  8. Вслед за последним этапом работы необходимо срезать выступающие остатки кромочной ленты.

Уход за сухой стяжкой

Чтобы стяжка прослужила длительное время, и её не пришлось менять или ремонтировать, необходимо соблюдать стандартные требования по её уходу:

Чистовой пол должен быть гидрофобизирован, во избежание проникновения влаги в стяжку.

Гидрофобизация швов чистового покрытия

При эксплуатации покрытия следует избегать сильных ударных нагрузок.

Повреждение от ударной нагрузки

При выполнении влажной уборки не следует оставлять на поверхности пола большое количество жидкости.

Влажная уборка

В остальном, сухая стяжка абсолютна универсальна и не доставит больших проблем владельцу квартиры или частного дома при длительной эксплуатации в стандартных бытовых условиях.

Технология сухой стяжки пола

Прежде чем приступить непосредственно к работам, потребуется подготовить материалы: гидроизоляционную пленку, керамзит, ГВЛ, профили для маячков. Крепление листов выполняют, саморезами, дополнительно фиксируют строительным клеем. Сухая стяжка пола выполняется поэтапно.

Подготовительный этап. Обустройство пола начинают после окончания установки сантехники, приладки труб, электросетей, завершения других работ. Перед укладкой нового покрытия, следует снять старые материалы. Затем выровнять основание, заделать цементной смесью щели, выступы, сколы. Когда «грязный» этап пройден, нужно тщательно вымести образовавшийся мусор, собрать пыль. Наметить на стенах высоту расположения стяжки.

Этап второй – укладка изоляции. Технология сухой стяжки пола включает устройство гидроизоляционного слоя из полиэтилена или пергамина. Лучше использовать целое полотно. Если укладку ведут кусками, они должны заходить друга на друга с нахлестом не менее 20 см. На стену пленку заводят до отметки уровня пола (минимум 6 см). Изоляцию выбирают, учитывая особенности перекрытия:

  • бетон ‑ берут полиэтилен толщиной 200-250 мкм;
  • дерево ‑ лучше использовать пергамин или влагоизоляционную бумагу, пропитанную битумом.

Задача влагоизоляционного слоя: защитить засыпку от разбухания при впитывании воды или пара.

Выполняя сухую стяжку пола своими руками, не следует забывать о звукоизоляции. Ее выполняют из стекловаты, пенопропилена или минеральной ваты, приклеивая ленту по периметру стен. Такая полоса защитит от посторонних шумов, она препятствует деформации пола при тепловых расширениях.

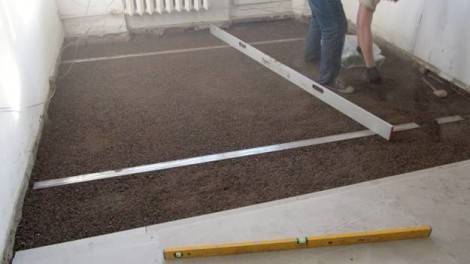

Этап третий – выставление маяков. Не используя приспособления, просто невозможно ровно уложить сыпучую смесь. Надеяться на то, что потом удастся выровнять ее уровнем, не стоит: каждый проход по вязкому основанию оставляет следы от ног. Сложное оборудование не понадобится, достаточно профилей П-образной формы. Их поворачивают вверх острой кромкой, выставляют по уровню, закрепляют саморезами. Между ними потом будут засыпать керамзит.

Этап основной – обустройство пола. Первым делом засыпают смесь, стараясь создать однородный слой. Его делают из керамзита, мелкозернистого шлака, кварцевого песка или приобретают готовую смесь. Количество засыпки определяется неровностями пола. Толщина слоя в среднем достигает 4-х см, не рекомендуется делать ее более 6 см. На подготовленный пол укладывают листы, закрепляют их между собой. Лист не следует вдавливать в песок, также не нужно его сдвигать. Укладку ГВЛ на засыпанную поверхность начинают от двери. Если листы идут поверх изоляционного материала, то движутся от противоположной стены к двери.

Крепление листов выполняют саморезами по периметру, располагая их через 15-20 см. Дополнительно можно закрепить полотна на клей. Неровности заделывают шпаклевкой, затем шлифуют. Поверхность листов покрывают битумной изоляцией. Теперь можно приступать к финишной отделке. Хотя лучше дать полу 2-3 дня, чтобы «отлежаться».

Плюсы и минусы

Сухая стяжка пола заслужила свою популярность благодаря многим присущим ей достоинствам. Главное из них – она не нуждается в просушке. После окончания укладки не придется ожидать 45 суток, как в случае с бетонным основанием. Уже на следующий день можно стелить линолеум, класть плитку или укладывать паркетную доску. Еще один немаловажный плюс – небольшой вес покрытия. Создаваемая им дополнительная нагрузка на перекрытие минимальна. Время, которое придется затратить на выполнение, зависит только от площади помещения и оперативности исполнителя. Такой слоистый «пирог» улучшает звуко и теплоизоляцию.

Для полноты картины необходимо отметить минусы сухой стяжки пола. Их немного, но они есть. Такое покрытие не рекомендовано для неотапливаемых помещений, ванных комнат, душевых. Для них подойдет традиционная или полусухая стяжка. Разобравшись с плюсами и минусами, можно смело приступать к работе. Для жилых помещений этот вариант идеален. Его небольшие недостатки с лихвой компенсируются простотой и оперативностью монтажа. Его выполнение по силам даже одному человеку. Только при укладке ГВЛ лучше воспользоваться помощью еще одного человека, так как одному справляться с ними неудобно.

Технология монтажа

Давайте рассмотрим основные этапы выполнения механизированной полусухой стяжки пола.

Готовим основу

На данном этапе производится очистка покрытия от мусора, из помещения убирают все, что может помешать процессу. Производится грунтовка всех дефектов основы.

Далее делается гидро- и шумоизоляция, а также выполняется подготовительная работа для того, чтобы стяжка высохла более быстро и равномерно – прокладывается пленка из полиэтилена или специальная подложка. Укладывают демпферную ленту по всему периметру комнат, у стенок.

В первую очередь нужно подготовить основу: убирают весь мусор, грунтуют черновой пол, обустраивают гидроизоляцию

Отмечаем уровень

При помощи уровня (обычно лазерного) по периметру всех комнат потребуется выставить уровень 0 – это будет та горизонталь, которая проходит через точку пола, расположенную выше всех остальных. Отсюда же и будет отмерена толщина стяжки с новой горизонталью.

При помощи лазерного уровня по периметру комнаты устанавливается уровень 0

Готовим смесь

Производится замес рабочей смеси – это делается вне помещения, обычно на специальной площадке, посредством пневмонагнетателя

Важно, чтобы температура воздуха была выше пяти градусов ниже нуля. Обычно, если на улице морозно, то помещение для хранения материалов и приготовления смесей утепляют

Существует строгая последовательность укладывания элементов и материалов в пневмонагнетатель – сначала засыпают песок, далее закладывают фиброволокно, после него цемент, а далее заливается вода с пластификатором

Следующий этап – перемешивание, которое длится примерно три минуты

Существует строгая последовательность укладывания элементов и материалов в пневмонагнетатель – сначала засыпают песок, далее закладывают фиброволокно, после него цемент, а далее заливается вода с пластификатором. Следующий этап – перемешивание, которое длится примерно три минуты.

Первым делом потребуется высыпать 120 литров песка в автоматическую мешалку, далее добавляют 50 килограмм цемента и 15 литров воды. Также добавляют пластификатор (количество должно составлять примерно полтора литра на один кубометр раствора).

С помощью пневмонагнетателя подготавливается смесь для стяжки

Транспортируем смесь

Перевозка смеси осуществляется на место проведения работ также при помощи пневмонагнетателя – сжатый воздух позволяет смеси под давлением переместиться на нужное расстояние по вертикали или горизонтали.

Когда смесь будет готова, ее транспортируют в помещение, где будет производиться стяжка

Распределение смеси

Температура в помещении, где проводятся монтажные работы, должна быть не менее пяти градусов выше нуля.

Берется специальный лазерный уровень для создания маяков из смеси, два из них устанавливаются около противостоящих стен (в случае большой ширины помещения количество маяков можно увеличить), между маяками распределяют смеси и при помощи двухметрового правила выполняют выравнивание для создания гладкой поверхности.

Самый ответственный этап – распределение смеси

Затирка

По истечении двух часов после того, как было выполнено выравнивание, необходимо затереть и отшлифовать смесь при помощи шлифмашины. Не нужно дополнительное добавление воды для затирки поверхности – все неровности будут устранены и без этого.

Спустя для часа после выравнивания пола производится затирка пола

Нарезка швов

После того как пройдет до трех часов после проведения затирки, потребуется нарезать деформационные швы. Для этого используют такой инструмент, как фугель. Глубина швов составляет 1-2 сантиметра, а толщина – до 7 миллиметров. Проектная документация поможет разметить данные швы. В случае отсутствия подобных документов швы располагают в проемах дверей или на стыке с нишами и колоннами.

Спустя еще несколько часов нарезаются швы – это необходимо, чтобы пол не треснул

Застывание стяжки

Если условия в помещении таковы, что в нем есть сквозняки, слишком яркий солнечный свет, а воздух слишком сухой, то до момента полного просыхания стяжки необходимо будет положить полиэтиленовую пленку на пару суток. Если температура в помещении выше 22 градусов выше нуля, а вентиляция хорошая, то потребуется немного увлажнить перед накрыванием поверхность стяжки.

Как только пленка снята, поверхность пола должна быть ровной и крепкой. Как только пройдет несколько дней до полного высыхания стяжки, можно заняться укладыванием покрытия. Некоторые специалисты предупреждают – полноценно прочной стяжка станет не ранее, чем через 4 недели, поэтому лучше всего выждать данный срок и не укладывать основу слишком рано.

Обычно высыхает стяжка спустя сутки, однако приступать к укладке напольного покрытия нужно через пару дней

Технология укладки сухой стяжки

Если выбрана сухая стяжка пола, технология её представляет собой несколько последовательных этапов. Ниже будут перечислены эти этапы со ссылкой на то, что подсыпкой будет служить керамзит.

Процесс монтажа сухой стяжки начинается с крепления маяков в качестве направляющих элементов. Именно с помощью их производится выравнивание сухой стяжки – керамзита по высоте, они определяют толщину насыпного слоя. Некоторые бывалые мастера умудряются обойтись без маяков, но новичкам настоятельно рекомендуется ими воспользоваться.

Выставление маяков

Чаще всего для сухой стяжки используют специальные Т-образные маячные профили, которые крепятся саморезами к основанию пола, но перед этим их нужно выставить с помощью определённых инструментов, куда входят:

  • правило;
  • лазерный уровень;
  • карандаш.

Последовательность работ:

  1. Лазерный уровень нужно установить в центре помещения и включить.
  2. После этого в полуметре от одного из углов комнаты следует вкрутить в пол саморез, установить на него вертикально правило и отметить на нём карандашом след от лазерного луча.
  3. После этого по диагонали комнаты, ближе к другому углу также вкрутить в пол другой саморез, поставить на него правило и проверить совпадение начерченной на нём линии с лазерным лучом.
  4. Если они расходятся, то саморез следует либо вкрутить ещё глубже, либо несколько выкрутить, добиваясь того, чтобы метка точно совпала с лазерным маркером.
  5. Аналогичные действия провести со всеми промежуточными саморезами либо поступить проще: натянуть между крайними крепежами достаточно тонкую и прочную нить, и, ориентируясь на её уровень, вкрутить через 20 см в пол саморезы.
  6. Потом можно работу проверить – положить на саморезы ровную рейку, а на неё – обычный водяной уровень. Если всё сделано корректно, то уровень подтвердит горизонтальность рейки.
  1. После этого маяк нужно закрепить с помощью цементного или гипсового раствора.
  2. Направляющий элемент с двух сторон от саморезов следует обложить раствором и дать тому подсохнуть.
  3. Аналогично поступить со всеми остальными маяками.

Засыпка керамзита

Если делается не сухая стяжка песком, а гранулами керамзита, то они должны иметь по возможности меньшие размеры. Ведь на них будут опираться листы выравнивающего материала, который в случае крупных гранул будет иметь точечную, хаотично расположенную опору и от этого будет деформироваться, появятся провалы.

  1. Керамзит для сухой стяжки пола нужно засыпать не на весь пол сразу, а только его участок.
  1. Достигнув в этом месте уровня маяков, следует сразу же положить сверху плиточный выравнивающий материал, например, ГВЛ.
  2. Ноги же работающего человека должны находиться на чистом, свободном от керамзита полу.
  3. После этого можно переходить к засыпке следующего участка и укладке на него очередной плиты.

Но есть у ряда мастеров и альтернативный подход – они вначале весь пол засыпают керамзитом, выравнивают его правилом по уровню маяков, а затем перемещаются по полу, подкладывая под себя куски ГВЛ или фанеры.

Укладка листового материала

Здесь есть ряд моментов, требующих особого внимания:

  1. Если для выравнивания применяются гипсоволокнистые листы, то их желательно укладывать двумя слоями, которые нужно скреплять саморезами, а стыки затем промазывать клеем. Учитывая эту особенность, Knauf стал выпускать уже готовые сдвоенные листы, имеющие фальцевое соединение – «суперпол Кнауф». С его помощью легко создать прекрасное напольное покрытие, которое соответствует всем современным требованиям.
  2. В случае использования фанеры или ДСП их допускается укладывать в один слой, но только в том случае, если их толщина будет не меньше 12 мм. Эти материалы требуется также обрабатывать защитными средствами – битумной мастикой или горячей олифой.
  3. Листы при укладке требуется плотно прижимать друг к другу. Если же зазоры всё-таки получились, то их следует заполнить шпаклёвочным раствором.

Если засыпка керамзита ведётся участками, то начинать монтаж нужно с самого дальнего от входной двери помещения угла. Если же пол предварительно полностью покрывается керамзитом, то монтаж, наоборот, следует начинать от входной двери, чтобы без проблем можно было продвигаться по ранее уложенным плитам.

  1. В случае применения «суперпола Кнауф» фальцы плит нужно промазывать клеем и соединять их особыми саморезами, имеющими длину 19 мм. У этих саморезов есть зенкующие головки, благодаря которым крепежи глубоко утапливаются в ГВЛ. Это помогает в процессе укладки избавиться от ненужных перепадов высот.
  1. Когда все монтажные работы будут завершены, то все торчащие края демпферной ленты и полиэтиленовой плёнки нужно срезать, а получившийся зазор между стенами и сухой стяжкой заполнить герметиком.

Коротко о главном

Сухая стяжка является высокотехнологичной заменой стандартной мокрой конструкции чернового пола. Монтаж поверхности исключает какие-либо влажные процессы и не требует времени на твердение после укладки. В качестве засыпки применяются только природные материалы с невысокой плотностью, что исключает негативное воздействие на здоровье человека. Отсыпка ведётся по маякам, после чего накрывается прочным материалом, распределяющим нагрузку от веса чистого пола. При монтаже следует отделить черновой пол от конструкции стен по всему периметру помещения, а, по завершении укладки защитных панелей, произвести их фиксацию с помощью саморезов.
