Как заливать столбы под забор самостоятельно — порядок действий

Опоры в пучинистом грунте

Когда необходимо поставить столбы при возведении любого забора на переувлажненных пучинистых почвах, важно знать глубину промерзания. От этого зависит, сколько метров стойки уйдет под землю

Дело в том, что зимой грунтовая влага превращается в лед, отчего почва начинает вспучиваться и выталкивать наружу все инородные тела.

Способов решения проблемы всего два:

  1. Пробурить скважины на 50—60 см ниже границы промерзания, поставить металлические столбы и забетонировать. Причем слой бетона не должен подниматься выше этой границы, а остальную полость нужно засыпать щебнем и песком с трамбовкой.
  2. Применить винтовые сваи, уходящие в непромерзающие горизонты земли.

Другие варианты рассматривать неуместно по причине слишком высокой стоимости строительства такого забора, ведь в некоторых регионах почва промерзает на глубину свыше 2 м. Поэтому тяжелые ограждения приходится ставить только на сваях, а легкие – на столбах с бетонной подошвой, находящейся в незамерзающем грунте.

Готовим правильный раствор

Чтобы получить состав нужной вязкости, соблюдают определенные пропорции во время его приготовления. Соотношение равняется 1/3/5, где 1– цемент, 3 – песок, 5 – щебень.

Использование добавок позволит получить определенный вид цементного раствора: быстрозастывающий, гидрофобный, пуццолановый, цветной, сульфатостойкий, пластифицированный и т. д. В данном случае применяются разные марки от М 100 до М 600. Но чтобы получилась, например, смесь М 400, необязательно использовать цемент этой же марки.

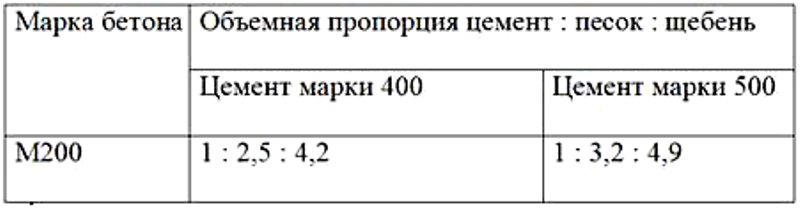

Ниже приведена таблица соотношений, которая поможет в расчетах:

Если разводить цемент М 400 четырьмя ведрами воды в пропорции 1:4, то получится смесь М 100, а для приготовления раствора М 100 из М 500 добавляют пять ведер, то есть 1:5.

Чтобы приготовить бетон марки М 300 и М 400, вес компонентов должен превышать массу воды наполовину.

Если требуется получить 1 куб бетона (это V куба, каждая из сторон которого равна 1 м), то соотношение должно быть таким: полкуба песка, 0,8 щебня и наполнитель. Количество последнего зависит от целей, для которых требуется бетон. Учтите, что чем меньше раствор содержит цемента, тем более подвижным он получится

Важно знать, что на один куб нельзя закладывать цемента свыше 350 кг (это 7 мешков), увеличение нормы может спровоцировать разрушение

Цена за куб цемента разная, чем выше марка, тем больше стоимость.

Установка столба забора

Установка столба забора

Для бетонирования столба забора потребуется:

  • Инструмент: бур, болгарка, лопата, ведра, рулетка, уровень, шнурка и т.д.
  • Металлическая профильная труба 50х50, толщиной стенки 3мм.
  • Пластмассовая канализационная труба, диаметр 100мм

Также может понадобиться и другой инструмент необходимый для аналогичных работ, например, пузырьковый нивелир.

Этап №1 – подготовка элементов столба

Подготовка профильной трубы

1

В первую очередь нужно подготовить профильную трубу. Общая длина 3,5 м. Высота видимой части планируется около 2х метров.

2

Снизу трубы, отступив 10-12 см, делается пропил произвольной формы. Например, как показано ниже. Он нужен для надёжной фиксации столба с фундаментом.

3

Далее делаем отметку, разграничивающую основной фундамент, от дополнительного.

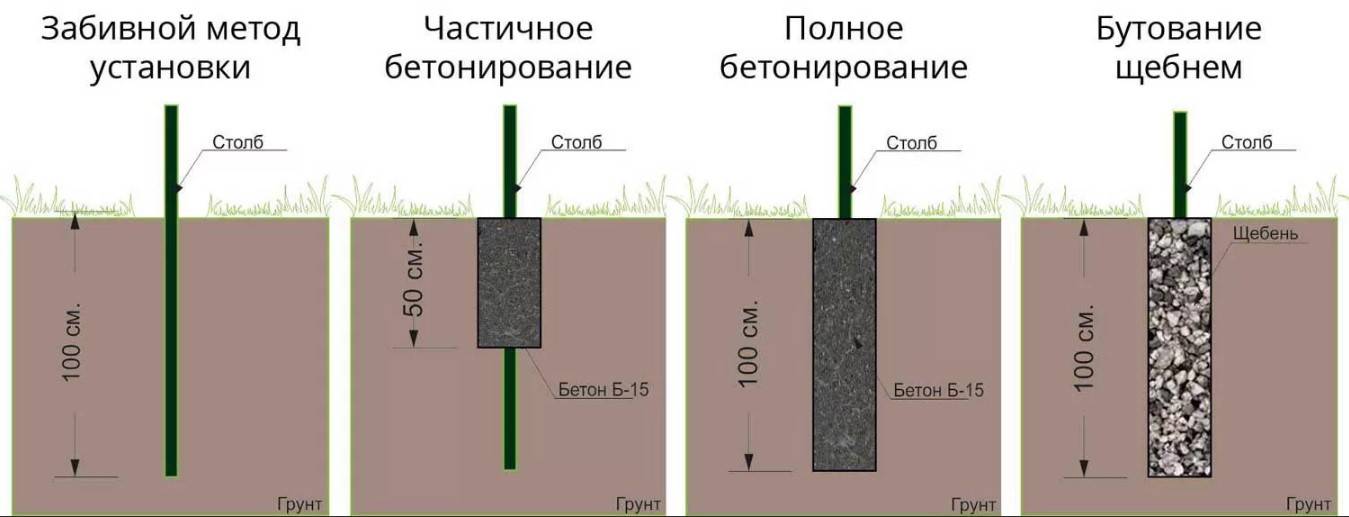

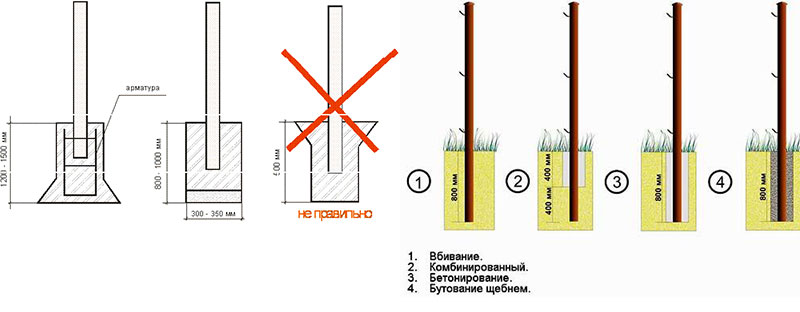

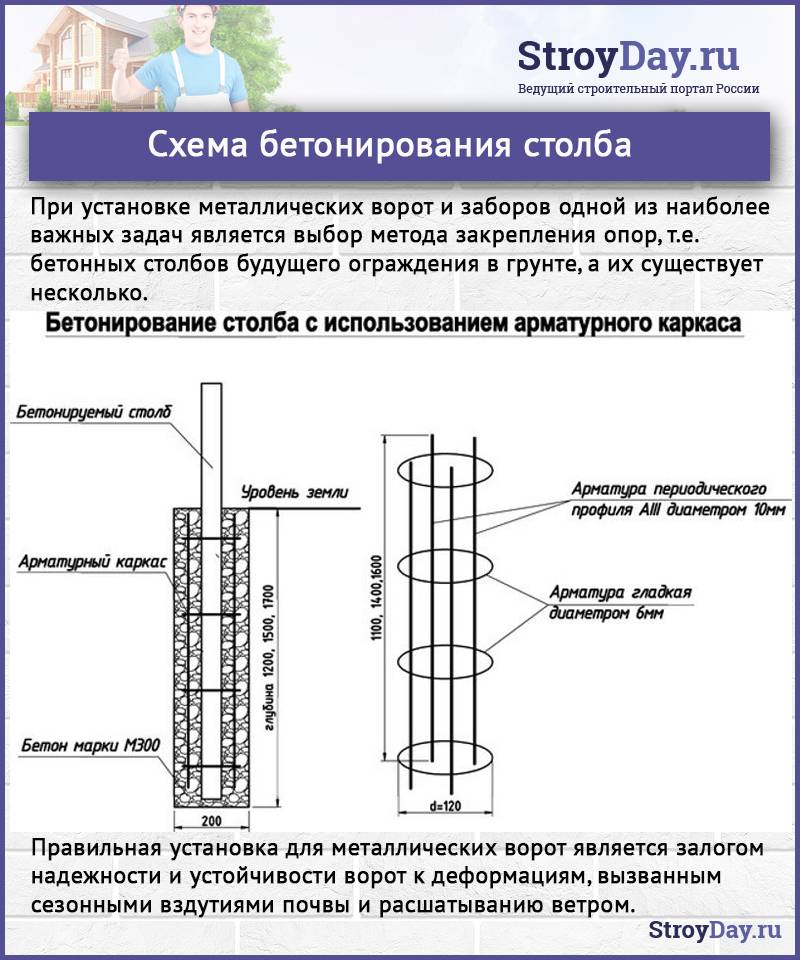

Схема бетонирования с размерами

Схема выглядит следующим образом:

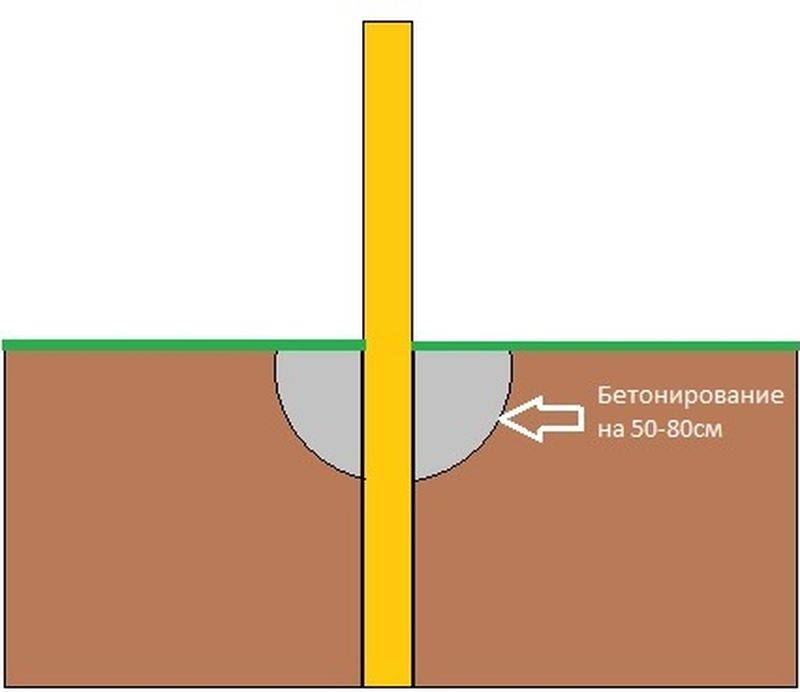

  • общее заглубление составляет около 1,5 метров
  • основной фундамент, т.е. бетон залитый в лунку и ограниченный только грунтом, будет сформирован на глубину 80 см
  • дополнительный фундамент, т.е. бетон от уровня основного фундамента до нулевого уровня, будет меньшего диаметра. Ограничивать бетон будет пластмассовая труба (80 см), которая будет обсыпана песком и мелким щебнем

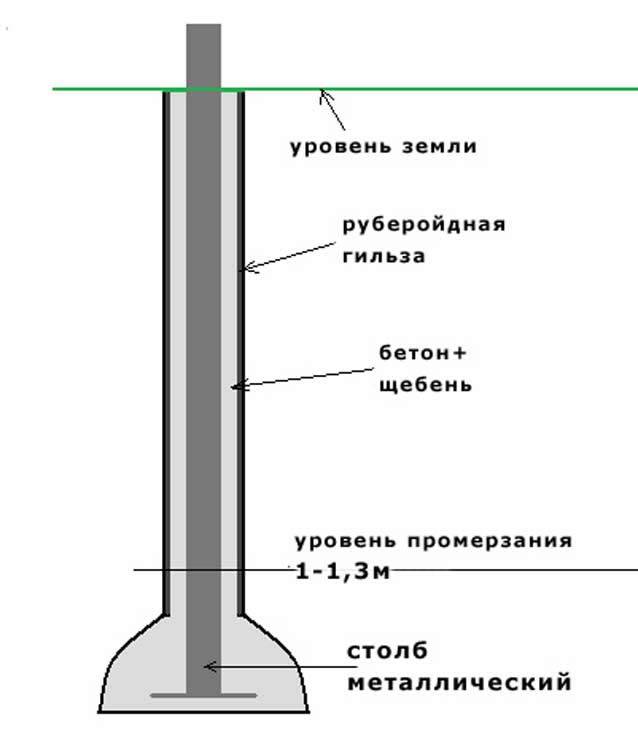

Основной фундамент лежит ниже уровня промерзания почвы. Верхний фундамент даёт дополнительную фиксацию. А пластиковая труба уменьшает трение при движении грунта – актуально почвах встученного типа.

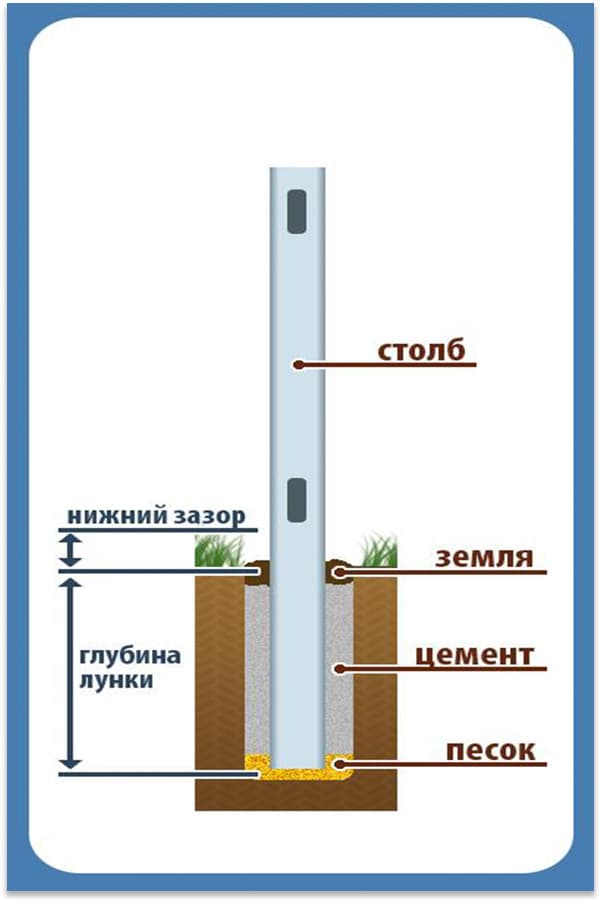

Этап №2 – подготовка лунок под столбы

Разметка и бурение лунок под заборные столбы

1

Этот этап начинается с разметки, межевания участка. По углам ограждаемой территории устанавливаются ориентировочные столбы. Рекомендуется устанавливать сразу необходимой высоты и по ней производить разметку.

2

Если расстояние между крайними столбами большое и шнурка между ними провисает, нужно установить промежуточные столбы.

3

Разметка лунок производится с помощью отвесов, — на натянутой разметочной шнуре крепят отвес на нужном расстоянии.

4

После проведения разметки бурятся лунки – глубиной 1,5-1,7 метра. Диаметр бура около 18 см.

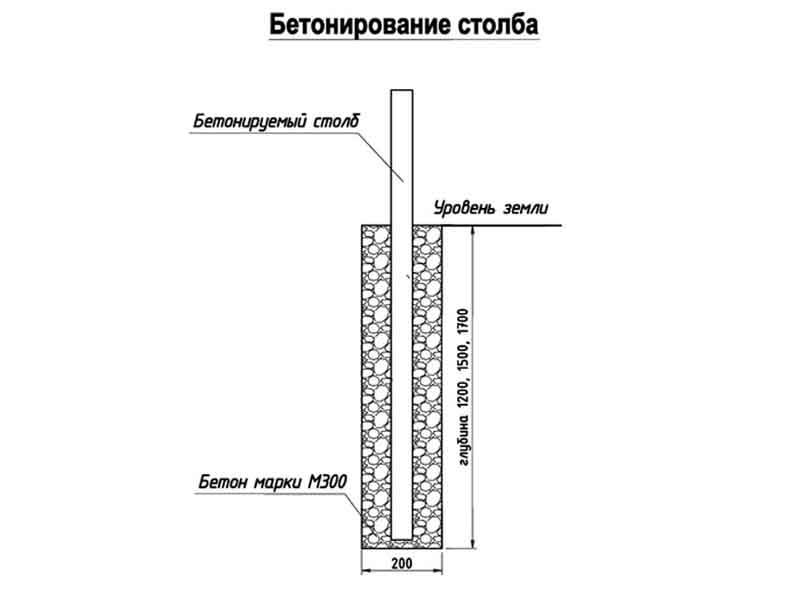

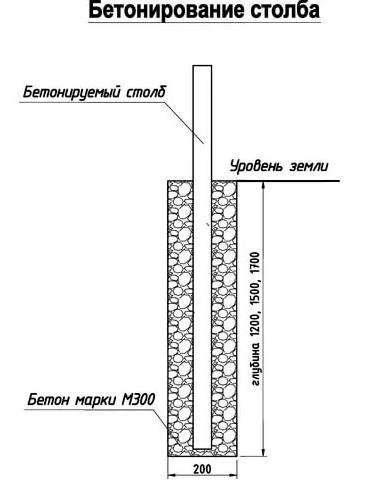

Этап №3 – бетонирование столбов

Бетонирование столба

Используют обычный бетонный раствор со щебнем: 1-3-3 (цемент, песок, щебень). Марка бетона М 150.

Порядок работ следующий:

  • Засыпаем в лунку пару ведер бетона
  • Трамбуем
  • Повторяем операцию до глубины 70 см

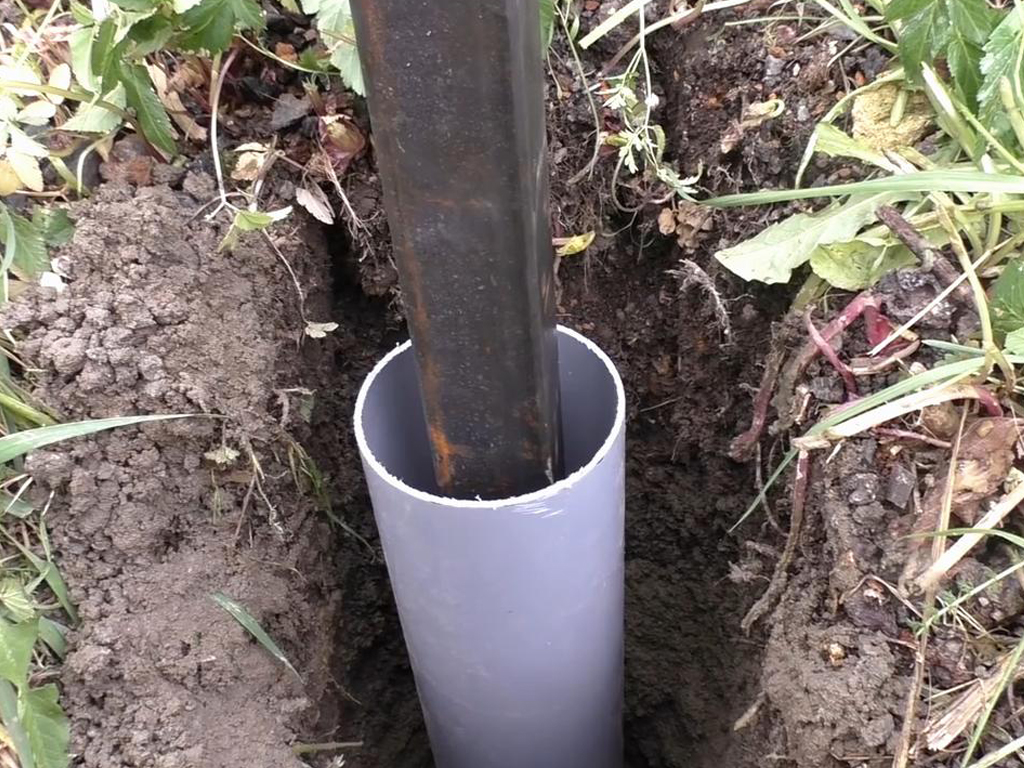

  • Вставляем пластмассовый отрезок трубы (диаметр 100мм) длиной 80-85 см и центруем его со столбом

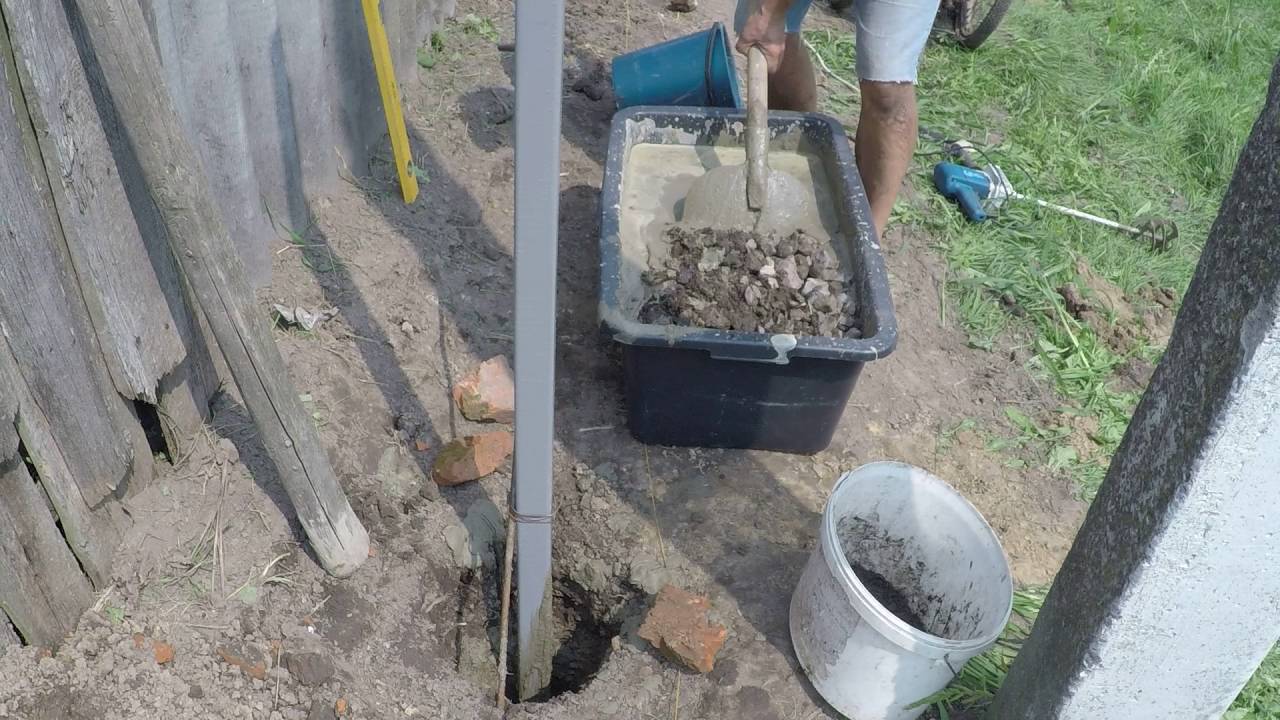

  • Одновременно заполняем её бетоном и обсыпаем снаружи смесью песка и гравия

Поскольку бетон даёт усадку, то заполнять до краёв трубу не имеет смысла. Это целесообразно делать после того, как бетон встанет.

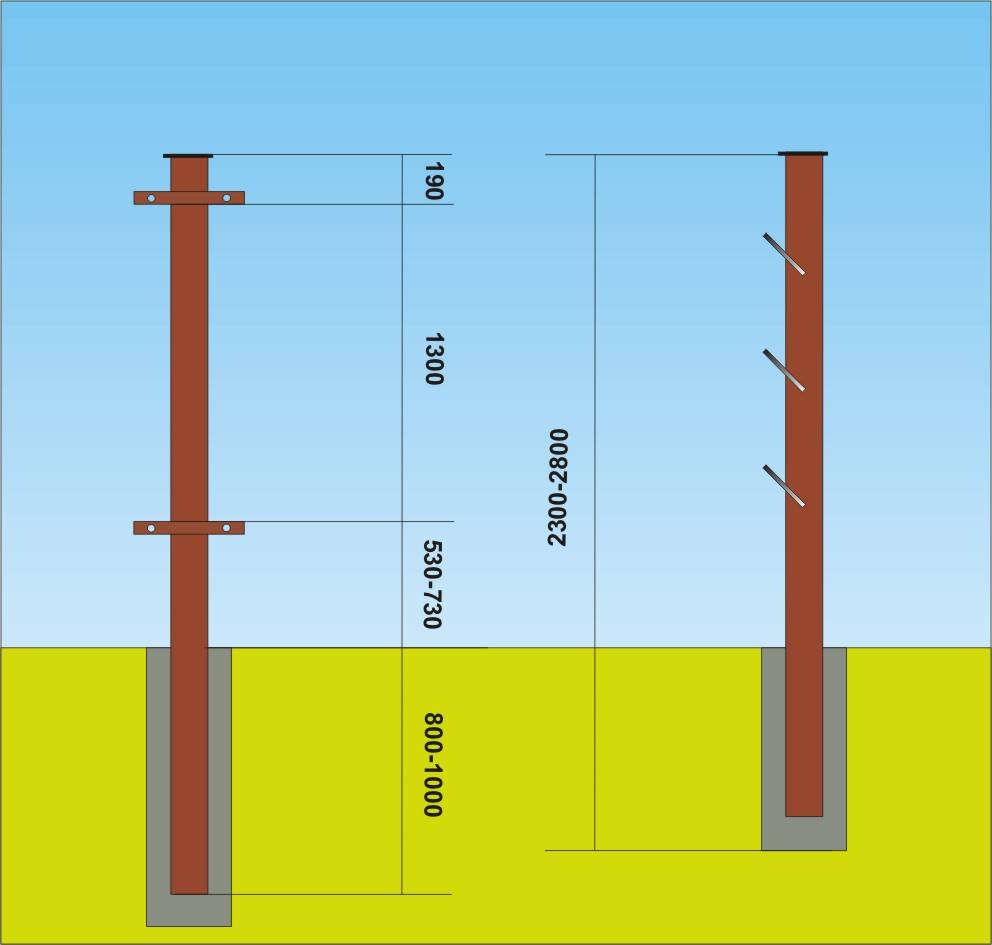

Этап №4 – выставляем уровень

Проверка уровня

Пока бетон не схватился самое время выставить уровень столбов. Используем пузырьковый нивелир, проверяем вертикаль в двух плоскостях.

Этап №5 – доработки

Приспособы для работы

1

После того, как бетон застынет, нужно долить в пластмассовые трубы бетон.

2

Также следует доработать металлические столбы. Дело в том, что многие закрывают пустотелые столбы сверху либо пластмассовыми пробками или приваривают металлические крышки. Мы этого делать не будем – мы же делаем «не убиваемый» временем столб.

3

Для этого внутрь металлического столба будем заливать бетон. Это удобно делать с помощью самодельной воронки из пятилитровой бутылки.

4

Эта доработка сделает столб не только более прочным, но и сохранит его на долгие годы – он будет надёжно изолирован от негативного воздействия влаги.

Забор из сетки рабицы своими руками (Фото & Видео) Практичное ограждение +Отзывы

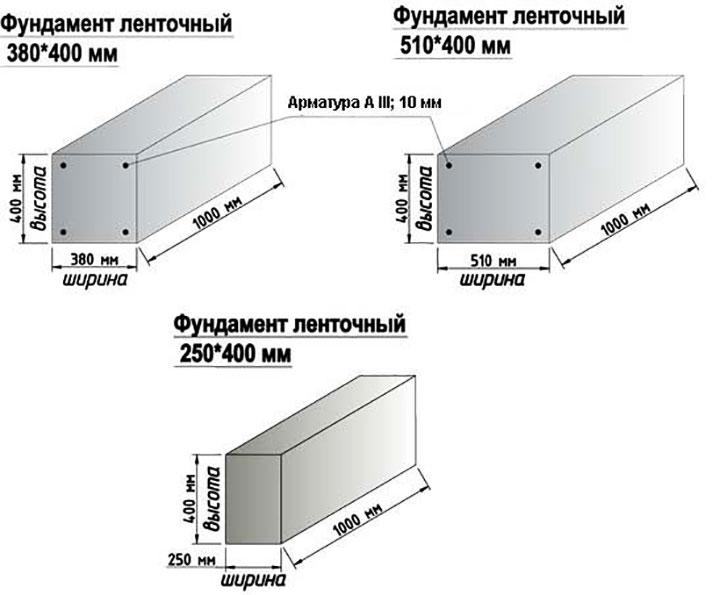

Порядок строительства ленточного фундамента для забора

Рассмотрим процесс постройки ленточного фундамента для забора поэтапно.

Ленточный фундамент для забора своими руками

Подготовка

Первый этап заключается в подготовке площадки. Необходимо выполнить следующие действия:

  • разметка. Определяется линия размещения забора (ось), от которой в обе стороны откладывают половинные значения толщины ленты плюс небольшой припуск на опалубку и монтажные работы (обычно 10-15 см);
  • выравнивание поверхности. Если участок достаточно ровный, ограничиваются лишь удалением слоя дерна с линии разметки;
  • отмечают точки установки крайних столбов на месте калитки и ворот (здесь фундамент или не нужен, или имеет другой размер).

После этого переходят к следующему этапу работ.

Траншея

Рытье траншеи — довольно трудоемкий и тяжелый этап. Оптимальный вариант — нанять мини-трактор и выкопать траншею механическим способом. Если это невозможно, придется копать вручную. Здесь понадобятся помощник или нанятая бригада рабочих. В любом случае, надо действовать точно по разметке и обеспечить аккуратную траншею с ровным дном.

Рытье траншеи для фундамента

Порядок действий:

  • по разметке производится выемка грунта. Лучше укладывать его по обе стороны траншеи — так удобнее будет впоследствии засыпать пазухи;
  • когда весь грунт вынут, на дно насыпают слой песка (или ПГС) толщиной 15-20 см;
  • песчаную подушку тщательно трамбуют, добиваясь максимальной плотности одновременно с идеально ровной и горизонтальной поверхностью. Критерием качества является отсутствие следов при ходьбе по уплотненной поверхности (состояние хорошо утоптанной тропинки);
  • при необходимости, лучше сразу вывезти лишний грунт (если фундамент заглубленный, его будет довольно много).

Максим
Строитель

Готовую траншею не следует долго держать пустой — стенки будут осыпаться, ухудшая качество песчаной подушки.

— Максим Строитель

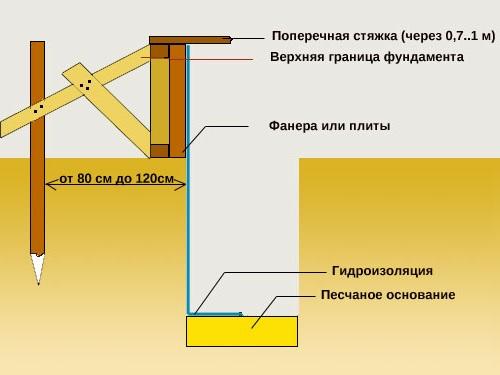

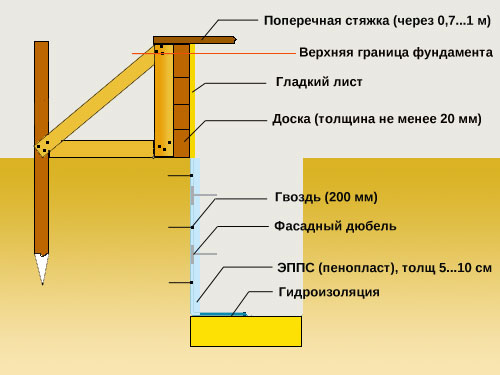

Опалубка и арматурный каркас

Когда дно траншеи готово, приступают к сборке опалубки. Для нее используют либо щиты из обрезных досок, либо листы фанеры. Затем делают каркас из рифленого арматурного прутка.

Порядок действий:

  • сборка опалубки. Изготовление щитов, спуск их в траншею, соединение между собой;
  • когда опалубка готова, на дно и стенки укладывают слой полиэтилена (можно заменить его геотекстилем). Тщательно обминают по углам, чтобы материал плотно лег на дно и стенки, без воздушных прослоек;
  • начинают вязку арматурного каркаса. Это пространственная решетка из рабочих стержней диаметром 10 мм (продольные) и несущих (вертикальные поперечины диаметром 6-8 мм). Для вязки используют стальную отожженную проволоку толщиной 1-1,2 мм;

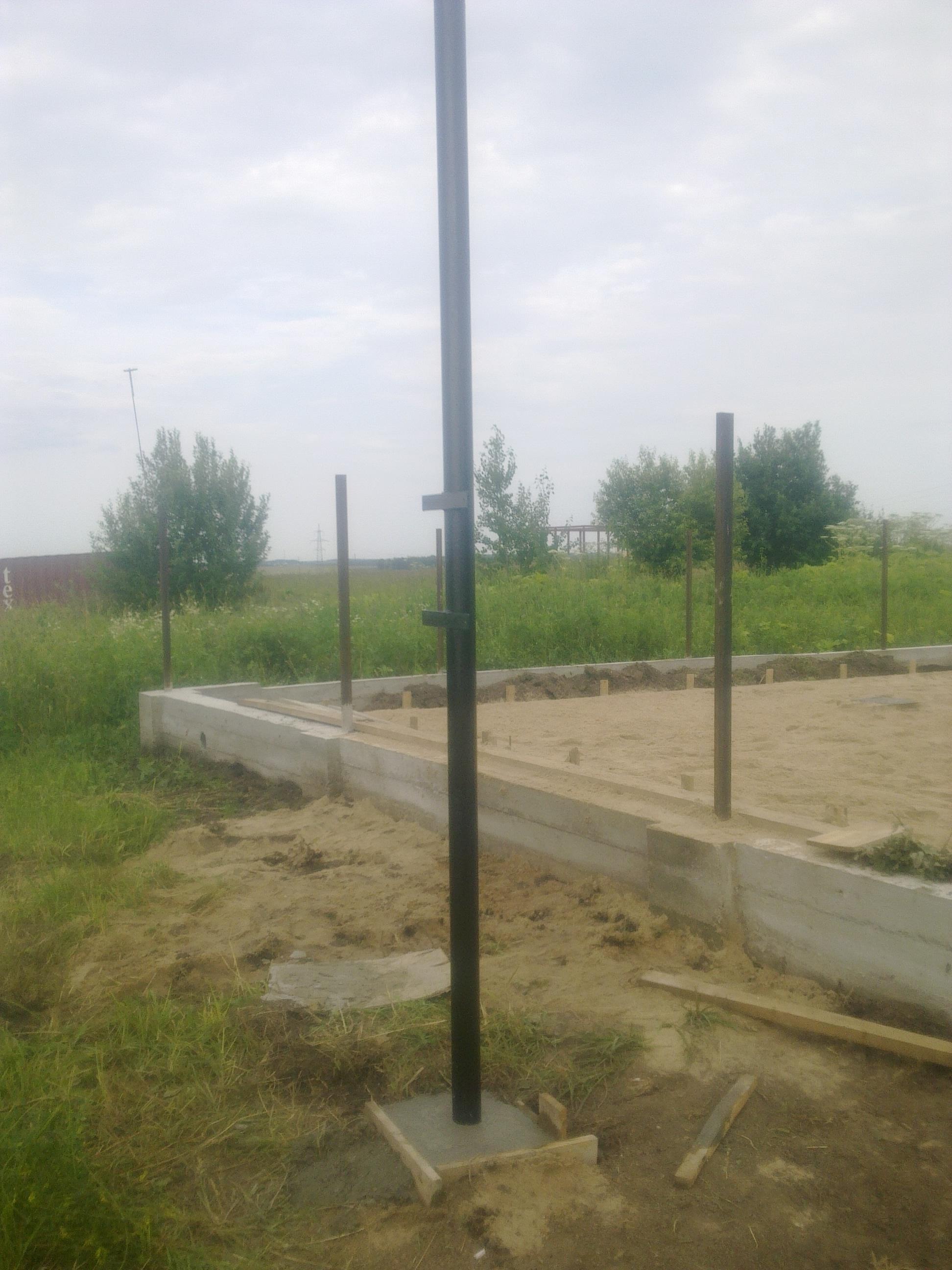

  • когда каркас готов, устанавливают вертикальные опоры для полотна забора. Их размещают с шагом в 2-2,5 м и прикрепляют к арматурному каркасу, дополнительно фиксируя проволокой;
  • проверяют прочность соединения стенок опалубки и укрепляют их в нужных местах.

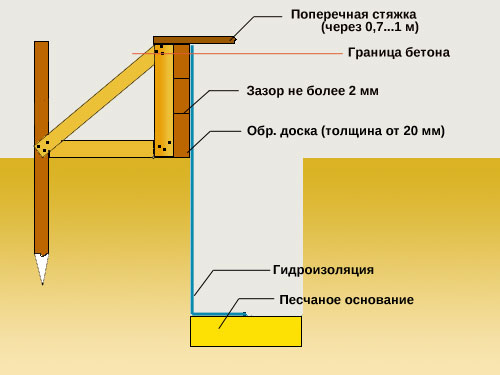

Элементы будущей опалубки

На этом предварительные процедуры заканчиваются, можно переходить к заливке ленты.

Установка вертикальных опор

Заливка и выдержка ленты

Для заливки потребуется определенное количество бетона. Проблема в том, что залить форму надо одним действием, не разбивая процедуру на несколько подходов. Максимальная длительность паузы — одни сутки (чем короче пауза, тем лучше).

Заливка ленты

Порядок действий:

  • заливка бетона. Рекомендуется заказать материал на заводе ЖБИ с доставкой в миксере — это позволит сэкономить время и получить бетон должного качества;
  • после заливки надо проштыковать ленту, удаляя пузыри воздуха. Затем ее накрывают полиэтиленом, защищая от прямых лучей солнца;
  • первые 2 недели надо 3 раза в сутки поливать ленту водой;
  • через 2 недели производят распалубку. После этого выдержка длится еще 14 дней, но поливать водой теперь можно только 1 раз в сутки.

Демонтаж опалубки

Гидроизоляция и завершающие операции

Когда время выдержки заканчивается, боковые стороны ленты покрывают слоем гидроизоляции. Можно пойти традиционным путем и использовать горячий битум. Однако гораздо проще взять битумную мастику или гидрофобизировать бетон с помощью специального состава.

После завершения гидроизоляции производят засыпку пазух. Грунт надо уплотнить, чтобы он не просел и вдоль линии цоколя не образовалось углубление — здесь будет скапливаться вода, что создаст опасность для ленты.

Бюджетный вариант

Возможен и бюджетный метод при строительстве забора и выбора опор для него. Тогда ваш выбор может быть в пользу изделий из асбоцемента. Надежность и дешевизна, вот те два качества, говорящие в пользу асбоцементной трубы.

В отличие от деревянных сооружений такие конструкции прослужат вам не один десяток лет. Но, недостатки в этом варианте все, же имеются. Прежде всего, к таким трубам очень сложно подобрать крепления. В этом варианте используются хомуты и обхваты.

Если же вы вовремя не установили специальный козырек над таким столбом, то он запросто может превратиться в колодец, в середину такого колодца набирается вода и при замерзании вода превращается в лед, и столб может разорвать.

Вместо крепления козырька, можно внутреннюю полость столба бетонировать, но обойдется такая установка значительно дороже.

Расчет основных параметров для установки столбов своими руками

Перед тем, как рассчитать количество необходимых строительных материалов (столбов, цемента и других), следует точно определить параметры будущего забора – его продолжительность, высоту, интервал установки опорных стоек и так далее. Это делается поэтапно.

  1. Общая длина ограждения измеряется рулеткой по периметру. Что касается высоты забора, то, как правило, строить изгородь выше 2,5 метров считается нецелесообразным. Наиболее популярная высота – 2 метра. При использовании металлических столбов шестиметровую трубу при установке опор, таким образом, можно разделить на две части без отходов (с учетом заглубления в грунт).
  2. Определение высоты ограды производится с учетом того, что стойка как минимум на треть должна быть погружена в землю. Это делается для обеспечения прочности будущего заграждения. Так, если планируемая высота забора – 2 метра, то подземная часть должна составлять 1 метр, а общая длина опоры – 3 метра.
  3. Исходя из расстояния между столбиками, исчисляется их необходимое количество.

Основы расчета

Для того чтобы заградительное сооружение прослужило отведенный ему срок и не доставило проблем в будущем, важно не пренебрегать расчетом ключевых характеристик. Нужно вычислить:

  • через какое расстояние нужно ставить столбы для забора;
  • на какую глубину опускать опорные столбы;
  • высоту, толщину и длину секций и стоек с учетом потенциальной нагрузки на фундамент;
  • перечень и количество основных и вспомогательных материалов.

Если неверно выполнить расчеты на этапе проектирования, в будущем это может «аукнуться» покосившимися и растрескавшимися опорами. Если итоговая конструкция – легкая, исправить ошибку будет несложно. А вот монументальные столбы с большой вероятностью придется перестраивать полностью, что повлечет серьезные финансовые и временные затраты.

От чего зависит оптимальное расстояние между столбами забора

Материал, из которого выполнен забор (и опоры, и секции) – главный фактор, определяющий расстояние между столбами. Этот показатель зависит и от высоты сооружения. Чем выше ограждение, тем большая весовая и ветровая нагрузка приходится на фундамент, и тем более прочной должна быть конструкция. Соответственно, и опоры должны расставляться чаще. С другой стороны, выбор более надежного способа установки стоек в грунт позволяет расширить их интервал.

В расчет должно браться расположение угловых опор, а также тех, которые обрамляют ворота и калитку. При этом рекомендуется стремиться к равной длине секций по всему периметру забора.

А почему бы не поставить стойки на меньшем расстоянии? Причин несколько. Во-первых, это создаст неоправданно большую нагрузку на фундамент, во-вторых, забор будет хуже противостоять порывам ветра. Наконец, это повлечет ненужные расходы и ухудшит внешний вид сооружения.

С другой стороны, урежение столбов отрицательно скажется на прочности конструкции. При использовании поперечных лаг возрастет нагрузка на опоры, что потребует возведения более массивного фундамента. И это тоже не добавит красоты. Вот почему необходимо соблюдать «золотую середину».

От чего зависит глубина установки

При расчете глубины ямы для установки столбов забора необходимо прийти к оптимальному балансу. С одной стороны, чем глубже в грунт помещается опора, тем прочнее становится конструкция, с другой – с каждым дополнительным сантиметром увеличиваются расходы, и зачастую избыточное укрепление является излишним. На искомое значение влияют такие факторы:

  • параметры забора (стоек и полотна). Глубина прямо пропорционально зависит от высоты и веса элементов. Так, если планируется устанавливать фальш-столбы (представляющие собой имитацию кирпичных) на опоры для забора, то потребуется значительно меньшее отверстие, чем для настоящей кирпичной кладки;
  • ветровая нагрузка. Она определяется прозрачностью ограды (для кованых, решетчатых и сетчатых секций она ниже) и климатическими особенностями региона;
  • характеристики почвы – тип, глубина промерзания, уровень грунтовых вод и другие.

Как проверить установлены ли стойки для забора на одной прямой

Теперь, когда все наши местоположения столбов, нам нужно убедиться, что все они находятся в на одной линии.

Привяжите веревку вокруг одного из угловых столбов и протяните его до углового столбика на другом конце.

Посмотрите вниз на линию от одного углового столба к другому, она должна быть прямой со всеми кольями между вдоль линии.

Колья выбиты, чтобы отметить места забора

Колья вбиваются в землю, чтобы отметить места каждого столба забора, а затем веревка привязывается к первому и последнему посту, чтобы держать все столбе в ряд

Если какие-либо колышки немного отклонены, переместите их в одну линию.

Монтаж фундамента

Монтаж производится выездной бригадой опытных монтажников в удобное для клиента время, заранее оговоренное в договоре. При установке соблюдаются все строительные правила, а работы выполняются в полном соответствии проекту в заданные сроки.

Разметка на местности

Разметка выполняется в соответствии с проектными данными по маячкам, установленным замерщиком в присутствии заказчика. Для обозначения осей забора натягивается шнурок.

Выкапывание траншеи

Траншея выкапывается на расчетную глубину с учетом песчаной подушки. По ширине траншея выкапывается на 10 см шире для возможности установки опалубочной конструкции.

Бурение отверстий под опоры

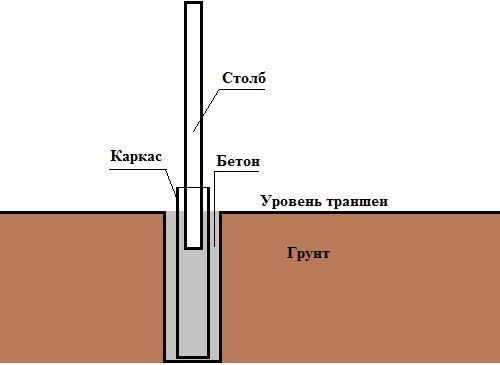

Скважины бурятся по центру траншеи в намеченных точках. Бурение выполняется бензобуром с диаметром на 20 мм больше диаметра опоры, что позволяет максимально сохранить плотность грунта.

Установка и уплотнение опор

Опоры заранее изготавливаются из квадратной трубы 60х60 и обрабатываются антикоррозионным составом. При высокой коррозионной активности грунта проектом могут предусматриваться защитные покрытия, а также замещение грунта из скважины уплотнительным составом (гравием с песком, гарцовкой, бетоном). После установки опор при уплотнении нивелируется их вертикальность. Опоры калитки и ворот дополняются армирующими поясами в виде армирующих стаканов.

Монтаж опалубки

Опалубка собирается из ламинированной фанеры с деревянными элементами. Материал позволяет ускорить сборку, предотвратить утечку бетонного раствора и достичь ровных стенок монолита.

Засыпка и уплотнение песчаной подушки

Для песчаного основания применяется песок крупных фракций, обладающий высокой водопроницаемостью. Засыпка производится слоем не менее 20 см с последующим проливанием водой для уплотнения. На песчаных грунтах толщина слоя подушки может быть уменьшена.

Установка арматурного каркаса

Каркас изготавливается по месту монтажа из четырех продольных арматур: А 400 ø 10 мм в 2 ряда с шагом поперечной обвязки 40 см. Соединение арматуры производится свариванием или вязкой. В опалубке каркас устанавливается по центру с отступом от дна и поверхности на 30 мм. Армирующие пояса несущих опор связываются с армоскелетом ленты.

Укладка бетона

Бетон доставляется с ближайшей БСУ в автосмесителе и заливается в опалубку через рукав. В процессе укладки производится уплотнение вибрационным способом. Механизированный способ выполняется оперативно в срок сохранения бетоном подвижности.

Разбор опалубки

Разбор опалубочной конструкции производится не ранее затвердевания бетона до 70% прочности, что происходит в течение 10-14 дней. Сразу после разбора производится засыпка откосов и трамбовка грунта.

Подготовка участка, материалов и инструментов

Территория под строительство очищается от мусора, растительности. С помощью веревки и деревянных колышков проводится разметка.

Поскольку металлические опоры наиболее удобны в установке, рассмотрим процесс бетонирования на их примере.

Для работы потребуется:

  1. Щебень мелкой или средней фракции. Используется как наполнитель бетонного раствора.
  2. Чистый песок.
  3. Цемент марки М300 или М400.
  4. Бур диаметром 160–180 мм, длиной до 2 м.
  5. Болгарка и несколько дисков по металлу.
  6. Ножовка по металлу.
  7. Строительный уровень длиной от 60 до 120 см.
  8. Маркер и рулетка 5 м.
  9. Прутья проволоки для армирования.
  10. Гидроизоляционный материал.
  11. Пластиковая канализационная труба диаметром 110 мм. Для одного столба потребуется кусок в 75 см.

Пригодится тачка для вывоза земли, лопата.

Как устанавливать и заливать столбы для забора

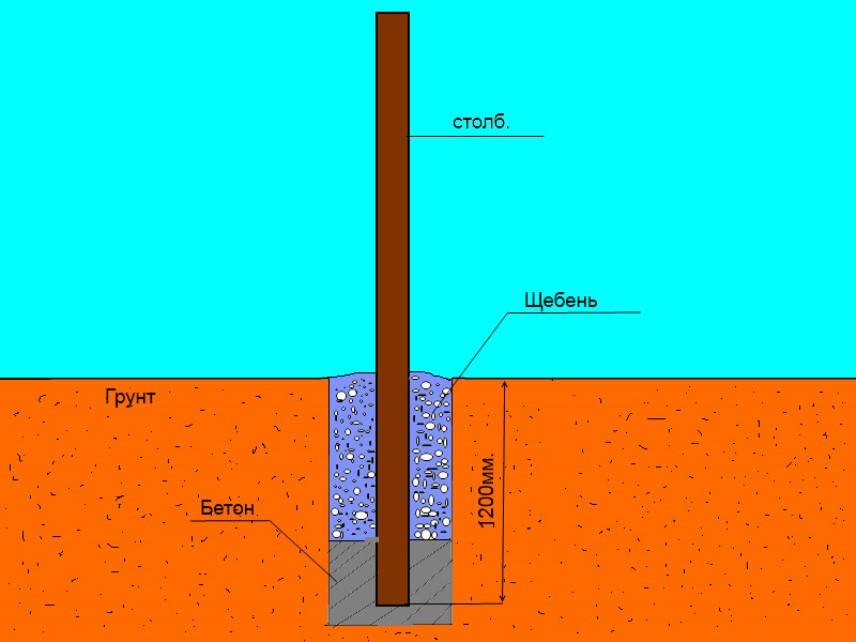

Для монтажа лучше всего использовать морозоустойчивый гранитный щебень, причем и для засыпания в отверстие, и при добавлении в бетонную основу. Для этого выполните следующее:

  1. На дно засыпаем щебень, утрамбовываем. Далее наливаем воду и устанавливаем столб. В идеале эту процедуру нужно делать вдвоем, чтобы кто-то держал опору ровно, а кто-то заливал. Вода нужна чтобы в землю не уходила влага из бетона, иначе у вас получится плохое основание.
  2. Отлично, у вас есть бетономешалка – это облегчит вам работу. В нее вы можете сразу добавить и щебень, но если такого оборудования у вас нет, раствор заливайте небольшими слоями, а сверху на него сыпьте щебень.
  3. Далее фиксируем столб при помощи подпорок, чтобы материал «схватился», такой монтаж продолжать можно и 4 дня. Хотите быстрее закончить с установкой? Купите специальную добавку «быстротвердеющий бетон». На опоры ставим заглушки – привариваем или надеваем пластиковые колпачки.
  4. Не забывайте о рубероиде. При заливке трубку из рубероида следует установить, и она поможет вытолкнуть влагу на поверхность. Это защитит бетон от деформации. Основа воронки – бездонное ведро, а бетон нужно время от времени штыковать рейками.
  5. Не следует заливать раствор до верхнего края. В не схватившийся бетон нужно вставить несколько прутьев арматуры, которые по длине ниже основных столбов. Чтобы высота была ограничена, вдоль забора следует натянуть веревку. Далее замеряем, сколько  у нас пространства от шнура до деревянного ящика.
  6. Делаем сквозное отверстие, а после устанавливаем шкворню из стальных прутьев. Трубу следует надеть на каркас из арматуры, который выглядывает из отверстия. При помощи шкворня труба будет зафиксирована в подвешенном состоянии и будет опираться на ящик опалубки.
  7. Ровняем все столбы. Это можно сделать при помощи пузырькового уровня. Далее крепим их подкосами, бетонируем верхнюю часть скважины, и в конце удаляем шкворень.

Секреты правильного бетона

Чтобы получить марку раствора необходимой прочности, следует придерживаться пропорций приготовления бетона для столбов забора. Смесь готовится следующим: образом берут 1 часть цемента, 2 части песка, 4 части щебня, количество воды будет равно половине количества цемента. К каждому компоненту смеси предъявляются определенные требования. Поскольку бетон для столбов забора должен быть прочным (не ниже М200), цемент следует покупать не ниже М400. Песок должен быть мытый (речной) без примесей глины и грунта (комки глины, попавшие в раствор, замерзая зимой, «рвут» бетон).

Щебень предпочтительно брать мытый, без примесей грунта, гравийный или гранитный (доломитный и известковый ослабят раствор) мелких фракций (5-10). Вода нужна чистая – без примесей солей, земли и мусора. Если температура на улице менее 15 градусов, то воду для затворения можно подогревать до 50 градусов.

Существует масса таблиц, в которых четко расписывается чего и сколько нужно взять. Например, такая:

Главные преимущества бетонов марки М200 – прочность, отсутствие склонности к растрескиванию, низкая теплопроводность, быстрое схватывание. Он практически не дает усадки и обеспечивает надежность любой постройки.

Универсальных решений не бывает: что принять во внимание

Как показывает практика, универсальных способов не существует. Даже самый удачный пример соседа или «стопудовый» совет запросто может обернуться в первую же зиму покосившимися столбами. Поэтому первые два правила удачного предприятия гласят:

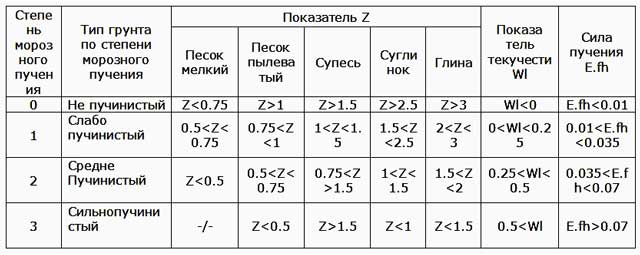

Как определить степень пучинистости грунта на участке

Чтобы самостоятельно вычислить этот параметр, нужно точно знать, где находится уровень грунтовых вод (УГВ) и глубина промерзания грунта. Далее из значения УГВ вычитаем глубину промерзания и получаем показатель Z по таблице. Допустим, имеем в глинистом грунте 1,2 метра – Z 0,07 (7%). В нашем случае неправильный монтаж столбов грозит зимой тем, что их будет поднимать минимум на 10 см.

При расчетах обычно используют значение предзимнего уровня грунтовых вод, который замеряют не ранее августа. И все же для перестраховки стоит ориентироваться на максимальный сезонный уровень, чтобы быть готовым к худшим условиям.
