Особенности проведения гидравлических испытаний систем водоснабжения

Особенности гидравлических испытаний

Проверочное давление нагнетается в трубопровод медленно и плавно, чтобы не вызвать гидроудар или не создать другую аварийную ситуацию. Показатели давления, как уже было сказано выше, превышают стандартные эксплуатационные нормы.

Оборудование для испытаний комплектуется приборами, позволяющими контролировать давление в системе

Сила подачи жидкости фиксируется на измерительных приборах (манометрах), поэтому можно осуществлять контроль и регулировать процесс. По СНиП, подача жидкости сопровождается скоплением газа в разных точках коммуникации. Это очень важный момент, который необходимо контролировать, чтобы избежать непредвиденных ситуаций.

После наполнения трубопроводной конструкции водой оборудование находится под повышенным, проверочным давлением. Этот период называют временем выдержки.

По окончании выдержки производится работа по снижению давления до обычных показателей. Во время проверки запрещается находиться кому-либо в непосредственной близости от испытуемого трубопровода. Рабочий персонал располагается в безопасном месте.

Когда гидравлическое испытание проведено, производится осмотр коммуникации на наличие повреждений и оценка полученной информации в соответствии со СНиП.

Гидравлический расчёт системы отопления: что это такое?

Испытаниям должна сопутствовать уличная температура не менее 5 градусов выше 0. Оборудование включают в нижнюю часть обвязки, в обратку. Защитные панели, если есть, временно удаляют.

Процедура:

  1. Через подающую трубу систему заполняют теплоносителем.
  2. Элеваторным узлом настраивают показатель давления.
  3. Сотрудники УК составляют акт результатов проверки.

Каждый собственник вправе потребовать копию документа на руки.

Расход воды для трубопровода

Систему отопления разбивают на участки, каждый из которых заканчивается с радиатором. Чтобы найти количество использующегося теплоносителя применяют формулу: GV = (860*q)/(∆t*3600*ρ), где:

  • GV — искомая величина, л/с.
  • q — мощность радиатора, кВт;
  • Δt — разность температур между прямым и обратным стояками, ° C;
  • ρ — плотность воды, кг/дм3.

Циркуляционный насос

Необходим для определения потери давления в системе. Результат — показатель, гарантирующий пропускание воды через обвязку: Z = P – R*L, где:

  • P — начальное давление, Па.
  • R — удельное сопротивление труб естественному трению жидкости о стенки, Па/м.
  • L — длина обвязки между двумя радиаторами, м.
  • Z — потери давления, Па.

Для двухтрубной системы используют сумму измерений прямого и обратного теплоносителей.

Расширительный бак

Для вычисления находят длину обвязки в квартире и подсчитывают количество секций радиатора. Вместимость определяется по формуле: V = 0,1*(S*L + N*VR), где:

  • V — искомый объем, м3.
  • S — площадь поперечного сечения труб, м2.
  • L — длина обвязки, м.
  • N — количество секций радиатора, а VR — вместимость одной, м3.

VR указывают в паспорте устройства.

Подготовительные работы

Перед проведением гидравлических испытаний обязательно нужно выполнить ряд подготовительных этапов. Рассмотрим последовательность проведения подготовительных работ:

  1. Трубопровод разделяют на условные части.
  2. Производится поверхностный визуальный осмотр коммуникации.
  3. Выполняется проверка технической документации.
  4. На конструкцию фиксируют в (местах условных делений) вентили, а также необходимые заглушки.
  5. К прессовочным аппаратам и наполнителям присоединяется временная коммуникация.
  6. Испытуемый участок отключают от магистрали и оборудуют необходимой запорной арматурой (заглушками).
  7. Далее испытуемый сегмент трубопровода отключают от оборудования.

Для работ используют оборудование для увеличения давления в трубах — насосы, компрессоры и прочие приборы

Для проверки показателей прочности трубопроводной конструкции её подключают к различной гидравлической аппаратуре (компрессорам, насосным станциям и т. д.), которая способна создавать необходимое давление в трубопроводе на расстоянии двух вентилей.

Применение манометров в системе отопления

Манометр – это прибор, который определяет давление жидкостей и газов. Принцип его действия основан на уравновешивании действия газообразной или жидкой среды силой деформации мембраны или пружины. Этот прибор – один из обязательных элементов контроля параметров большинства инженерных коммуникаций.

Так, манометр для системы отопления нужен для мониторинга избыточного давления внутри котла и труб (см. Давление в системе отопления частного дома).

При этом они способны и просто информировать о состоянии теплоносителя, и передавать сигнал, блокирующий работу оборудования с целью предотвращения аварийной ситуации.

Установка прибора в системе отопления

Манометры монтируются с помощью специальных трехходовых фитингов. Благодаря им приборы меняются и обслуживаются без остановки всей отопительной системы. При этом с учетом разного давления на каждом участке, внутри оборудованного отопительным котлом дома (или квартиры) может устанавливаться больше одного манометра. Наличие нескольких приборов упрощает и манометрическое испытание трубопроводов, которое периодически проводится для контроля надёжности отопления.

Процесс установки манометра не представляет особой сложности для большинства людей – работы не требуют ни особого опыта, ни специализированных инструментов. Для монтажа прибора на специально предназначенный штуцер вполне достаточно наличия обычного слесарного набора. Впрочем, если выбран вариант с врезкой манометра в подающий трубопровод, для установки потребуется наличие сварочного аппарата.

Профессиональный гидравлический расчет систем отопления нужен не всегда, а только на крупных объектах.

Чтобы уберечь утеплитель от влаги, применяется гидроизоляция и пароизоляция, которые отличаются по своим характеристикам.

При использовании централизованного отопления установка прибора не входит в задачи пользователей – он размещается в составе гидроузла, обычно располагающегося в подвале здания. Идеальным местом для размещения манометра является участок непосредственно у котла. Между прибором и котлом нежелательно располагать другую арматуру (см. Как установить твердотопливный котел, обвязка).

Выбор манометра для системы отопления

Покупка и установка подходящего манометра – одна из главных задач при монтаже автономной отопительной системы. Неправильно вмонтированный прибор может стать даже причиной отказа в гарантийном обслуживании котла. А выбирать устройство можно из следующих вариантов:

  • жидкостных моделей, самых простых, но не слишком подходящих для отопления;
  • пружинных, к которым относится и манометр с термометром – прибор, позволяющий измерять ещё и температуру;
  • мембранных;
  • электроконтактных, тоже контролирующих температурный режим, но более дорогих;
  • дифференциальных, объединяющих в себе параметры нескольких приборов.

Для автономных отопительных систем рекомендуется выбирать приборы с пружинными механизмами, в которых на изменение давления реагирует изгибающаяся и распрямляющаяся трубка, передвигающая стрелку по шкале.

При вполне удовлетворительной точности показаний они отличаются простотой конструкции (а значит, и меньшей вероятностью поломки) и неплохим диапазоном измерения. При этом они относятся и к самым недорогим манометрам.

https://youtube.com/watch?v=e_b9eRAXRqE

Требования охраны труда по окончании работ.

5.1 Остановить работающее оборудование, выключить электродвигатель, обесточить оборудование путем отключения вводного выключателя.

5.2 Привести в порядок рабочее место, убрать инструмент и приспособления в отведенное место, убрать отходы производства (ветошь, опилки, просыпавшуюся стружку) в установленную тару согласно маркировки, подмести пол.

5.3 Сдать оборудование сменщику или мастеру, сообщить обо всех замечаниях и неполадках в работе и о принятых мерах по их устранению.

5.4 Убрать одежду в специальное отведенное место, вымыть руки теплой водой с мылом или принять душ.

СИСТЕМЫ ОТОПЛЕНИЯ И ТЕПЛОСНАБЖЕНИЯ

4.6. Испытание водяных систем отопления и теплоснабжения должно производиться при отключенных котлах и расширительных сосудах гидростатическим методом давлением, равным 1,5 рабочего давления, но не менее 0,2 МПа (2 кгс/см2) в самой нижней точке системы.

Система признается выдержавшей испытание, если в течение 5 мин нахождения ее под пробным давлением падение давления не превысит 0,02 МПа (0,2 кгс/см) и отсутствуют течи в сварных швах, трубах, резьбовых соединениях, арматуре, отопительных приборах и оборудовании.

Величина пробного давления при гидростатическом методе испытания для систем отопления и теплоснабжения, присоединенных к теплоцентралям, не должна превышать предельного пробного давления для установленных в системе отопительных приборов и отопительно-вентиляционного оборудования.

4.7. Манометрические испытания систем отопления и теплоснабжения следует производить в последовательности, указанной в п. 4.5.

4.8. Системы панельного отопления должны быть испытаны, как правило, гидростатическим методом.

Манометрическое испытание допускается производить при отрицательной температуре наружного воздуха.

Гидростатическое испытание систем панельного отопления должно производиться (до заделки монтажных окон) давлением 1 МПа (10кгс/см2) в течение 15 мин, при этом падение давлении допускается не более 0,01 МПа (0,1 кгс/см2).

Для систем панельного отопления, совмещенных с отопительными приборами, величина пробного давления не должна превышать предельного пробного давления для установленных в системе отопительных приборов.

Величина пробного давления систем панельного отопления, паровых систем отопления и теплоснабжения при манометрических испытаниях должна составлять 0,1 МПа (1 кгс/см2). Продолжительность испытания – 5 мин. Падение давления должно быть не более 0,01 МПа (0,1 кгс/см2).

4.9. Паровые системы отопления и теплоснабжения с рабочим давлением до 0,07 МПа (0,7 кгс/см2) должны испытываться гидростатическим методом давлением, равным 0,25 МПа (2,5 кгс/см2) в нижней точке системы; системы с рабочим давлением более 0,07 МПа (0,7 кгс/см2) – гидростатическим давлением, равным рабочему давлению плюс 0,1 МПа (1 кгс/см2), но не менее 0,3 МПа (3 кгс/см2) в верхней точке системы.

Система признается выдержавшей испытание давлением, если в течение 5 мин нахождения ее под пробным давлением падение давления не превысит 0,02 МПа (0,2 кгс/см2) и отсутствуют течи в сварных швах, трубах, резьбовых соединениях, арматуре, отопительных приборах.

Системы парового отопления и теплоснабжения после гидростатических или манометрических испытаний должны быть проверены путем пуска пара с рабочим давлением системы. При этом утечки пара не допускаются.

4.10. Тепловое испытание систем отопления и теплоснабжения при положительной температуре наружного воздуха должно производиться при температуре воды в подающих магистралях систем не менее 333 К (60 °С). При этом все отопительные приборы должны прогреваться равномерно.

При отсутствии в теплое время года источников теплоты тепловое испытание систем отопления должно быть произведено по подключении к источнику теплоты.

Тепловое испытание систем отопления при отрицательной температуре наружного воздуха должно производиться при температуре теплоносителя в подающем трубопроводе, соответствующей температуре наружного воздуха во время испытания по отопительному температурному графику, но не менее 323 К (50 °С), и величине циркуляционного давления в системе согласно рабочей документации.

Тепловое испытание систем отопления следует производить в течение 7 ч, при этом проверяется равномерность прогрева отопительных приборов (на ощупь).

В каких условиях необходимо проводить гидравлическую проверку трубопроводов?

Гидравлические испытания трубопроводов являются сложным мероприятиям, которое требует определённой подготовки. Испытания должны соответствовать строительным нормам и правилам, поэтому такие проверки производят только высококвалифицированные специалисты.

Испытания проводятся строго по принятым нормам и правилам и к процессом руководят специалисты

Для проведения такой проверки трубопроводной магистрали необходимо придерживаться следующих условий:

  • точки пользования в стояке активизируются одновременно для испытания, однако, это положение не всегда является обязательным и определяется индивидуально в зависимости от конкретного случая;
  • характеристики устройств для сушки полотенец проверяются при испытании систем горячего водоснабжения;
  • температурные замеры выполняются только по крайним точкам в конструкции;
  • после проведения испытательных работ необходимо полностью удалить воду из системы;
  • наполнение коммуникации производится снизу вверх. Такое правило необходимо для правильного вытеснения воздуха и позволяет избежать аварийных ситуаций, связанных с переизбытком давления, а также воздушных пробок.
  • начальный этап по заполнению коммуникации относится только к главному стояку, и только на следующих этапах производится наполнение стояков, ответвляющихся от главного.
  • во время гидравлических испытаний температура окружающей среды не должна быть ниже, чем +5 °C.

Эти условия должны быть соблюдены независимо от типа трубопровода и рабочей среды, которую он транспортирует.

Гидравлические проверки проводят для следующего оборудования:

  • внутренних пожарных водопроводов;
  • систем горячего и холодного водоснабжения;
  • отопительных систем.

Испытаниям подвергаются разные типы трубопроводов, в том числе отопительные и сети ГВС

Испытания систем отопления

Гидравлические испытания отопительных коммуникаций производятся непосредственно после их установки. Наполнение коммуникации водой выполняется снизу вверх. Это способствует спокойному выводу воздуха из системы

Важно знать, что наполнение системы водой не должно происходить слишком быстро, иначе могут возникнуть воздушные пробки

Проверки отопительных коммуникаций выполняются с учётом СНиП и предполагают задействование следующих показателей давления:

  • стандартное, рабочее давление, составляющее 100 кПа;
  • проверочное давление со значением 300 кПа.

Важным моментом считается то, что испытание трубопроводов теплосетей должно производиться при отстыкованном котле. Также необходимо заранее отсоединить расширительный бак. Проверочные мероприятия, направленные на выявление и устранение дефектов в системах отопления, не проводятся в зимний период. Если теплосеть нормально функционировала в течение 3 месяцев — ее эксплуатация может производиться без гидравлических проверок. Проверка закрытого отопительного трубопровода выполняется до засыпки траншеи, а также до монтажа теплоизоляционного материала.

Согласно со строительными нормами и правилами, после проведения всех этапов испытаний, теплосеть промывают и устанавливают в её нижней точке специальный соединительный элемент — муфту (с сечением от 60 до 80 мм). Через эту муфту производится удаление жидкости из системы. Промывка отопительной коммуникации выполняется несколько раз холодной водой.

Испытания систем отопления

Гидравлические испытания отопительных коммуникаций производятся непосредственно после их установки. Наполнение коммуникации водой выполняется снизу вверх. Это способствует спокойному выводу воздуха из системы

Важно знать, что наполнение системы водой не должно происходить слишком быстро, иначе могут возникнуть воздушные пробки

Проверки отопительных коммуникаций выполняются с учётом СНиП и предполагают задействование следующих показателей давления:

  • стандартное, рабочее давление, составляющее 100 кПа;
  • проверочное давление со значением 300 кПа.

Важным моментом считается то, что испытание трубопроводов теплосетей должно производиться при отстыкованном котле. Также необходимо заранее отсоединить расширительный бак. Проверочные мероприятия, направленные на выявление и устранение дефектов в системах отопления, не проводятся в зимний период. Если теплосеть нормально функционировала в течение 3 месяцев — ее эксплуатация может производиться без гидравлических проверок. Проверка закрытого отопительного трубопровода выполняется до засыпки траншеи, а также до монтажа теплоизоляционного материала.

Согласно со строительными нормами и правилами, после проведения всех этапов испытаний, теплосеть промывают и устанавливают в её нижней точке специальный соединительный элемент — муфту (с сечением от 60 до 80 мм). Через эту муфту производится удаление жидкости из системы. Промывка отопительной коммуникации выполняется несколько раз холодной водой.

В каких условиях необходимо проводить гидравлическую проверку трубопроводов?

Гидравлические испытания трубопроводов являются сложным мероприятиям, которое требует определённой подготовки. Испытания должны соответствовать строительным нормам и правилам, поэтому такие проверки производят только высококвалифицированные специалисты.

Испытания проводятся строго по принятым нормам и правилам и к процессом руководят специалисты

Для проведения такой проверки трубопроводной магистрали необходимо придерживаться следующих условий:

  • точки пользования в стояке активизируются одновременно для испытания, однако, это положение не всегда является обязательным и определяется индивидуально в зависимости от конкретного случая;
  • характеристики устройств для сушки полотенец проверяются при испытании систем горячего водоснабжения;
  • температурные замеры выполняются только по крайним точкам в конструкции;
  • после проведения испытательных работ необходимо полностью удалить воду из системы;
  • наполнение коммуникации производится снизу вверх. Такое правило необходимо для правильного вытеснения воздуха и позволяет избежать аварийных ситуаций, связанных с переизбытком давления, а также воздушных пробок.
  • начальный этап по заполнению коммуникации относится только к главному стояку, и только на следующих этапах производится наполнение стояков, ответвляющихся от главного.
  • во время гидравлических испытаний температура окружающей среды не должна быть ниже, чем +5 °C.

Эти условия должны быть соблюдены независимо от типа трубопровода и рабочей среды, которую он транспортирует.

Гидравлические проверки проводят для следующего оборудования:

  • внутренних пожарных водопроводов;
  • систем горячего и холодного водоснабжения;
  • отопительных систем.

Испытаниям подвергаются разные типы трубопроводов, в том числе отопительные и сети ГВС

Каким давлением испытывают водопровод

Гидравлические испытания проводятся в соответствии со СНиП. После их окончания составляется акт, указывающий на работоспособность системы.

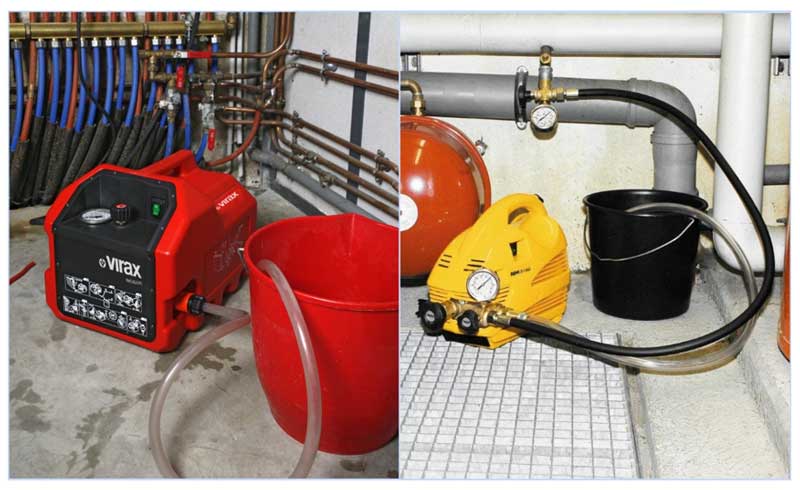

Ручной опрессовщик для испытания трубопроводов

Они выполняются на разных этапах эксплуатации коммуникаций. Параметры проверки вычисляются для каждой системы отдельно, в зависимости от ее типа.

Зачем и когда проводить гидравлические испытания?

Гидравлические испытания – это вид неразрушающего контроля, который осуществляется для проверки прочности и плотности трубопроводных систем. Им подвергается все работающее оборудование на разных этапах эксплуатации.

В целом, можно выделить три случая, в которых испытания должны проводиться в обязательном порядке, в независимости от назначения трубопровода:

  • после завершения производственного процесса по выпуску оборудования или деталей трубопроводной системы;
  • после завершения установочных работ трубопровода;
  • во время эксплуатации оборудования.

Испытания гидравлическим способом – это важная процедура, которая подтверждает или опровергает надёжность эксплуатируемой системы, работающей под давлением. Это необходимо для предотвращения аварии на магистралях и сохранения здоровья граждан.

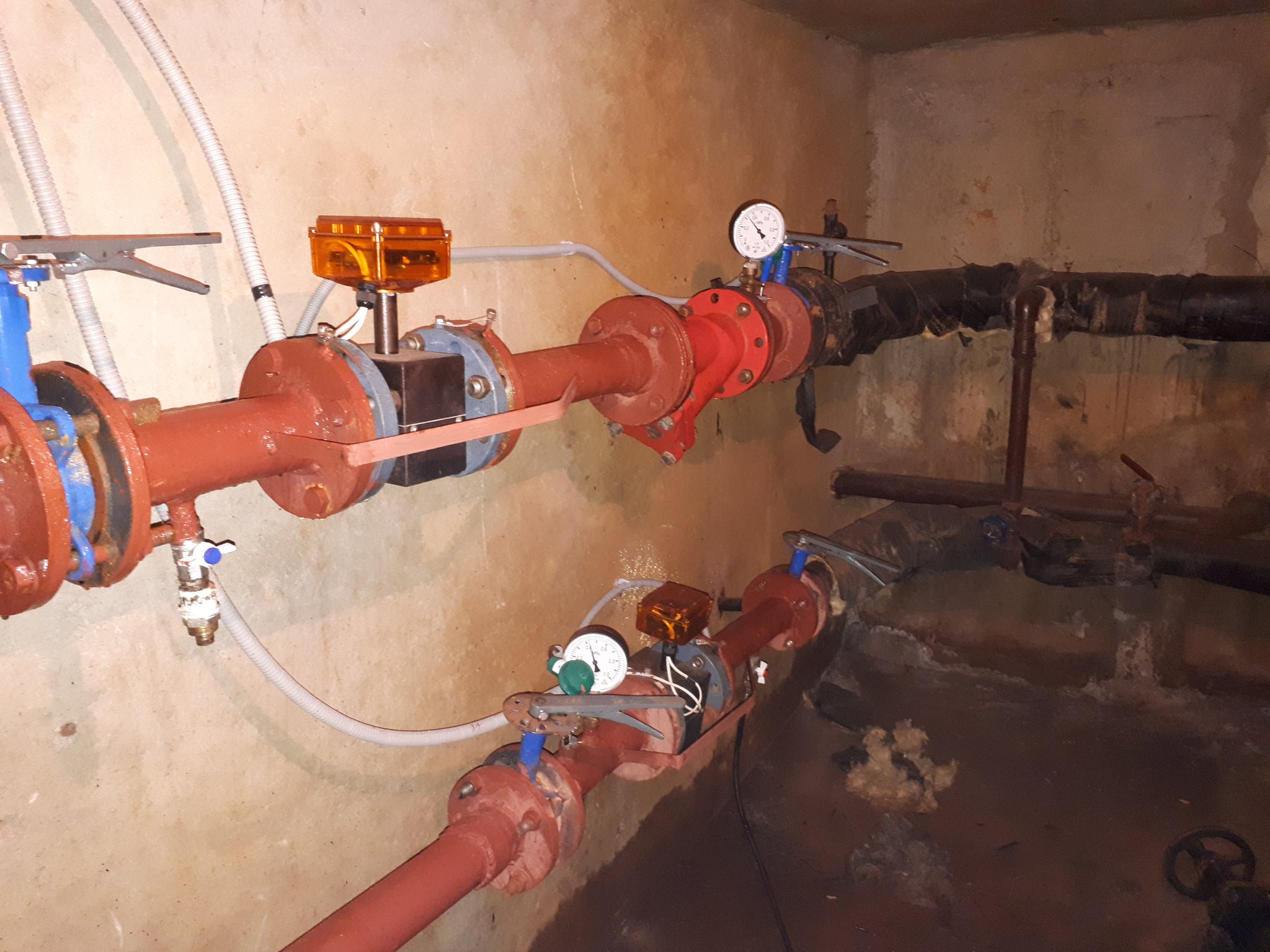

Осуществляется проведение процедуры на гидравлическое испытание трубопроводов в экстремальных условиях. Давление, под которым оно проходит, называют проверочным. Оно превышает обычное, рабочее давление в 1,25-1,5 раза.

Особенности гидравлических испытаний

В систему трубопровода пробное давление подается плавно и медленно, чтобы не спровоцировать гидроударов и образования аварийных происшествий. Величину давления определяют не на глаз, а по специальной формуле, но на практике, как правило, оно на 25% больше рабочего давления.

Гидравлические испытания выявляют ненадежные соединения

Силу подачи воды контролируют на манометрах и каналах измерения. Согласно СНиП, допускаются скачки показателей, так как возможно быстрое измерение температуры жидкости в трубопроводном сосуде. При его наполнении нужно обязательно следить за скоплением газа на разных участках системы.

Такую возможность следует исключить еще на начальном этапе.

После заполнения трубопровода наступает, так называемое, время выдержки – период, во время которого испытуемое оборудование находится под повышенным давлением

Важно следить, чтобы оно находилось на одном уровне во время выдержки. После его окончания давление минимизируют до рабочего состояния

Пока проходит испытание, возле трубопровода не должно находиться никого.

Обслуживающий его персонал должен ждать в безопасном месте, так как проверка работоспособности системы может быть взрывоопасна. После окончания процесса наступает оценка полученных результатов согласно СНиП. Трубопровод осматривается на наличие течей, взрывов металла, деформаций.

Параметры гидравлических испытаний

При проведении проверки качества трубопровода необходимо определить показатели следующих параметров работ:

  1. Давления.
  2. Температуры.
  3. Времени выдержки.

Нижняя граница проверочного давления вычисляется по следующей формуле: Ph = KhP. Верхняя граница не должна превышать сумму общих мембранных и изгибных напряжений, которая достигнет 1,7 Th. Формула расшифровывается так:

  • Р – расчетное давление, параметры которого предоставлены изготовителем, или рабочее давление, если испытания осуществляются после монтажа;
  • Th – номинальное напряжение, которое допускается при температуре испытаний Th;
  • T – допускаемое напряжение при расчетной температуре T;
  • Kh – условный коэффициент, принимающий разное значение для разных объектов. При проверке трубопроводов он равен 1,25.

Температура воды не должна опускаться ниже 5˚С и не подыматься выше 40˚С. Исключением являются лишь те случаи, когда температура гидро компонента указана в технических условиях исследуемого объекта. Как бы там ни было, температура воздуха при проведении проверки не должна опускаться ниже тех же 5˚С.

Воздушный компрессор для опрессовки систем водоснабжения или отопления

Время выдержки должно быть указанно в проектной документации на объект. Оно не должно быть меньше 5 мин. Если точные параметры не предусмотрены, то время выдержки рассчитывается, исходя их толщины стенок трубопровода. Например, при толщине до 50 мм, проверка под давлением длиться не менее 10 мин, при толщине свыше 100 мм – не менее 30 мин.

Испытания пожарных гидрантов и магистралей водоснабжения

Гидрант – оборудование, отвечающее за быстроту устранения пожарных воспламенений, поэтому оно должно всегда находиться в рабочем состоянии. задача пожарных гидрантов – обеспечить оптимальное количество воды для борьбы с пожаром на его начальном этапе.

ВНУТРЕННЯЯ КАНАЛИЗАЦИЯ И ВОДОСТОКИ

4.13. Испытания систем внутренней канализации должны выполняться методом пролива воды путем одновременного открытия 75 % санитарных приборов, подключенных к проверяемому участку в течение времени, необходимого для его осмотра.

Выдержавшей испытание считается система, если при ее осмотре не обнаружено течи через стенки трубопроводов и места соединений.

Испытания отводных трубопроводов канализации, проложенных в земле или подпольных каналах, должны выполняться до их закрытия наполнением водой до уровня пола первого этажа.

4.14. Испытания участков систем канализации, скрываемых при последующих работах, должны выполняться проливом воды до их закрытия с составлением акта освидетельствования скрытых работ согласно обязательному приложению 6 СНиП 3.01.01-85.

4.15. Испытание внутренних водостоков следует производить наполнением их водой до уровня наивысшей водосточной воронки. Продолжительность испытания должна составлять не менее 10 мин.

Водостоки считаются выдержавшими испытание, если при осмотре не обнаружено течи, а уровень воды в стояках не понизился.

Проведение процедуры на предварительном этапе

Видео: гидровлическая проверка водоснабжения и отопления

Испытания систем отопления и водоснабжения

Строительные нормы и правила регламентируют порядок, в котором проводятся проверки.

  • Сначала водопровод заполняют жидкостью. И оставляют в таком состоянии на два часа.
  • Переходят к созданию повышенного давления на два часа. Это происходит очень медленно. На данном этапе уже можно выявить некоторое количество протечек.
  • Напор уменьшают, пока не дойдут до расчётных показателей. После чего переходят к исследованию общего состояния трассы.
  • Такой напор сохраняют на протяжении тридцати минут и более. Без такого шага деформированная форма труб просто не сможет стабилизироваться.
  • Следующий этап – перекрытие кранов на входах. Воду медленно сливают, используя опрессовочный насос.
  • Трассу проверяют на предмет наличия серьёзных неполадок, а так же плотность и прочность всех участков.

В каких условиях необходимо проводить гидравлическую проверку трубопроводов?

Необходимо осознавать, насколько сложной процедурой является гидравлические испытания водопроводных систем. От грамотности проведения данной процедуры во многом зависит надёжность самой конструкции, её качество. Потому работу доверяют только специалистам, обладающим соответствующей классификацией.

Требования к самим испытательным работам включают несколько позиций. Этого требует любая методика.

  1. Все точки пользования в стояке включаются одновременно для проверки эффективности. Но необходимость в данном этапе определяется индивидуально, на каждом из предприятий отдельно.
  2. Состояние полотенцесушителей тестируется, когда проверяют горячее водоснабжение.
  3. Измерения температуры проходят только по крайним участкам в системе. Вода заливается с заранее определёнными характеристиками.
  4. Жидкость должна быть полностью слита после завершения всех этапов мероприятий.
  5. Заполнение трубопроводов начинается с нижних этажей, постепенно переходя к верхним. Тогда воздух будет правильно вытесняться из труб. И нет опасности появления воздушных пробок в трубопроводе.
  6. Первый этап в заполнении водопровода затрагивает только магистральный участок. Только на следующих этапах переходят мелким локальным сетям, отдельным стоякам.
  7. На улице или в помещении во время проведения работ температура не должна опускаться ниже +5 градусов.

Законодательное регулирование об очистки теплоснабжения

Промывка и опрессовка систем отопления регулируется нормативными актами и входит в реестр обязательных операций по эксплуатации отопительных структур. Регламентация закреплена действующими правовыми актами о подаче обращений, жалоб в случае невыполнения управляющими организациями своих обязанностей.

Постановление российского Правительства №354

Постановление номер 354 указывает на ежегодную очистку домовых контуров теплопотребления в виде промывки. Процедура также проводится после монтажа коммуникаций, капитального ремонта и текущего, выраженного заменой трубопроводов.

В случае открытой системы делают дезинфекция. Цель обработки состоит в удалении с внутренних стенок труб грязи, ила, окалины и известковых отложений.

Операция проводится следующими доступными методами:

  • гидравлическим;
  • гидропневматическим;
  • химическим.

Мембраны, дюзы гидроэлеваторов на этот период снимаются. Рекуператоры и регенераторы очищаются механическим либо химическим способом. Запрещается вводить в работу не прошедшие очистку и дезинфекцию линии подачи носителя. После операции конструкция заполняется водой.

Указ Госстроя №170

Постановление Федерального органа России по строительству номер 170 (в актуальной версии 2021 года) освещает вопросы правильной эксплуатации структуры отопления. Положение указывает на летнюю ревизию запорной арматуры, промывку домовых блоков, ликвидацию постоянных и временных засорений.

В случае не прогрева квартирных батарей проводится их гидропневматическая процедура. Раздел V напоминает о ежегодной обработке тепловой конфигурации после завершения отопительного периода, а в случае замены элементов открытых контуров подвергаются дезинфекции.

Коммуникации прогоняются объемом холодной воды, превышающим необходимый расход горячего ресурса не менее 3-5 раз, до полного ее осветления.

Однако сотрудники управляющих структур часто проводить обработку, обосновывая свое поведение тем, что указ Федерального агентства – внутриведомственный и выполнению не подлежит. Хотя ст. номер 2.6 говорит о подготовке жилого фонда к зиме его собственником, институтами местной власти.

Посмотрите видео: «Промывка систем отопления методом гидро-пневматического тарана.»

Постановление № 290 о промывке и очистки отопления

Распоряжение российской государственной власти номер 290 приводит список услуг, работ, которые должны выполняться для поддержки исправности жилых многоэтажных строений.

Вторая глава указывает, что работы проводятся для сохранения теплопотребления:

  • гидравлические испытания устойчивости коммуникаций;
  • промывка батарей отопления, корректировка блоков теплоснабжения с предварительной пусконаладочной работой топок;
  • выпуск воздушных пробок из конструкции;
  • промывка сетей для вымывания накипно-коррозийных наслоений;
  • обработка теплообменных устройств.

Четкого указания на периодичность их проведения Постановление не дает, однако делает сноску на распоряжение Госстроя. Процедуры по срокам должны придерживаться законодательства страны, но промывку можно проводить по решению собрания владельцев квартир.

ГОСТ P 56501-2015

7 фактов о радиаторах отопления.

Государственный стандарт номер P56501-2015 (с изменениями и дополнениями 2021 года) также оговаривает условия обработки сетей. Его статья №5, говорит об организации сезонной подготовке. Незадолго до окончания подачи теплоносителя исполнитель составляет, координирует свои действия с отоплением либо другой ресурсоснабжающей структурой план проведения восстановительных мер – промывка, опрессовка, консервация коммуникаций.

Исполнитель выполняет условия по согласованному графику, после оформляются акты. Первым представляется юридическое лицо, которое оказывает хозяйственные услуги многоэтажному строению. Жилищная контора перед окончанием зимы должна составить список профилактических и ремонтных работ, в том числе очистки узлов теплопотребления. Она проводится спустя прекращения подачи теплоносителя либо прошедших диагностику блоков или элементов.

Промывка систем отопления многоквартирного дома исполняется способами, указанными регламентом по эксплуатации. Напор жидкости в конструкциях применяется не больше рабочего, воздуха – не больше 0,60 мПа. Скорость подачи воды поднимается выше расчетного на полметра в секунду и более. После полного осветления промывочной жидкости на выходе блока, очистка завершается. ГОСТ P 56501-2015 запрещает оставлять контур опорожненным.

Ссылаясь на перечисленные государственные акты, владельцы квартир вправе требовать у жилищных фирм периодической промывки коммуникаций.

Как составить акт

Как только будут проведены испытания, нужно составить акт, в котором говорится о том, что все проверки происходили с учетом строительных правил и норм. И обязательно нужно, чтобы в акте содержался отчет о том, что вся система успешно выдержала испытания.

Все документы должны составляться инспектором. В акте гидравлических испытаний трубопроводов (образец приведен выше) должны быть такие позиции:

  1. Точное название магистрали.
  2. Название компании, которая занимается техническим надзором.
  3. Указываются все данные, которые говорят о показателях давления и о времени проведения испытаний.
  4. Насколько уменьшилось давление в системе.
  5. Опись всех дефектов, которые были выявлены при диагностике или запись о том, что они отсутствуют.
  6. Конкретную дату проведения испытаний.
  7. Окончательное заключение комиссии.

Способы проведения гидравлических испытаний трубопроводов:

  1. Манометрический – осуществляется с помощью специальных приборов, фиксирующих показания давления в системе. Этот способ дает инспектору возможность провести все расчеты и измерить давление при тестировании.
  2. Гидростатический – диагностика показывает, каким образом ведет себя магистраль при экстремальных условиях (например, при существенном повышении давления). Именно этот способ считается самым популярным среди специалистов.

Все данные должны обязательно указываться в акте гидравлического испытания трубопроводов. Образец документа приведен в нашей статье.
