Получение технических условий на газоснабжение

Этапы газификации жилого дома

Кто может претендовать на социальную газификацию

Чтобы претендовать на подключение, участок и дом должны соответствовать нескольким критериям:

  • участок находится не более чем в 200 м от газораспределительной сети;
  • дом на участке — капитальное строение;
  • собственники жилой недвижимости — только физлица;
  • максимальный расход газа в доме не превышает 7 кубометров в час — этого более чем достаточно для бытовых нужд.

Исходя из требований получается, что в вашем населенном пункте уже должен быть газопровод, то есть вас подключат к существующей сети — это называется догазификацией. Других требований нет. Вне зависимости от льготного статуса оператор подключения проведет работы по запланированной очереди.

Что касается участков в садовых некоммерческих товариществах и огородных некоммерческих товариществах, то в этом случае соцгазификация рассчитана только для тех СНТ и ОНТ, которые расположены в границах населенных пунктов. При этом газопровод бесплатно проведут только до границ товариществ, а уже к участкам и к домам собственники должны подключаться за свой счет.

Если газовой магистрали в населенном пункте еще нет, то участвовать в программе нельзя, так как это уже называется газификацией. На этот процесс повлиять нельзя — им занимается «Газпром» за счет средств федерального и регионального бюджетов.

Как подать заявку

Заявку на подключение удобнее всего подать через сайт единого оператора газификации. Там же можно проверить, подходит ли ваш участок для программы. Заявку также можно подать через сайт «Госуслуги», но есть существенный минус — заявление примут на рассмотрение вне зависимости от того, подходит ваш участок для соцгазификации или нет.

Заявление рассматривают быстро — до одной-двух недель. Далее вас пригласят на заключение договора. К нему прилагается план-график работ, в котором будут указаны сроки подключения вашего дома. Как правило, он совпадает с общим планом-графиком по вашему населенному пункту, поэтому ознакомиться с ним можно на сайте единого оператора на интерактивной карте.

Если населенный пункт не включен в утвержденный план-график, срок подключения определяется в договоре на основании поданной заявки следующим образом:

  • 30 дней, если не нужно строить газораспределительную сеть до границы земельного участка, на котором расположен дом;
  • 100 дней, если для присоединения необходимо построить сеть протяженностью до 30 метров;
  • 365 дней, если для присоединения необходимо построить сеть протяженностью от 30 метров.

Это идеальные сроки. На деле газовики не успевают по плану-графику, поэтому откладывают заявки на срок от 50 до 200 дней и пересматривают договоры.

Какие еще льготы есть для подключения к газу

Других федеральных льгот на подключение домов к газу нет. Однако региональные власти предоставляют субсидии для льготных категорий. К примеру, в Татарстане 80 тыс. рублей предоставляют ветеранам, людям с инвалидностью, многодетным семьям, малоимущим семьям. В Ленинградской области всем без исключения компенсируют расходы до 180 тыс. рублей, а льготникам — до 200 тыс. рублей.

Все региональные субсидии также размещены на сайте федерального оператора.

Вторая мера поддержки — кредиты с льготной ставкой. Такая программа действует у Газпромбанка — ставка там составляет 4,4% годовых, а максимальная сумма займа — 7 млн рублей. В Россельхозбанке процентная ставка составляет от 3,25%, максимальная сумма та же.

В некоторых регионах проценты по кредиту местные власти разрешили частично погашать за счет средств материнского капитала — например, в Нижегородской области.

Процесс газификации частного дома

Газификация частного дома проходит в несколько этапов.

  1. Запрос собственника в ГРО о подготовке техусловий на газоснабжение частного дома. Для этого используется типовая форма, утвержденная постановлением Правительства № 713 от 15.06.2017 г. В бланке указывается основная информация о заявителе: Ф.И.О., почтовый адрес, паспортные данные для физического лица. Прописываются наименование объекта, его местонахождение, планируемая величина часового расхода ресурса, сроки ввода в эксплуатацию.
  2. Выдача техусловий.
  3. Разработка проекта газификации строения – с этой целью владелец обращается в лицензированную проектную организацию.
  4. Заключение договора по типовой форме о подсоединении объекта к газовой магистрали с приложением ТУ. В договоре указывается полное наименование ГРО, должность и Ф.И.О. исполнителя, Ф.И.О. заявителя. Прописываются обязанности и ответственность участников соглашения, указываются условия расторжения и изменения договора.
  5. Выполнение техусловий сторонами – проведение мероприятий по подготовке сети газопотребления и газоиспользующего оборудования, составление акта о готовности объекта к газификации.
  6. Фактическое присоединение строения к газовой сети, составление акта о выполненных работах.
  7. Заключение договора на поставку газа. Прописывается обязанность ГРО поставлять круглосуточно газ в дом, абонента – оплачивать в полной мере ресурс, следить за исправностью оборудования, сообщать поставщику сведения на основании показаний прибора учета. Указываются цена и порядок расчета.

Если в процессе проведения монтажных работ требуется доступ к участку соседей, необходимо получить письменное согласие от всех владельцев либо председателя садоводческого некоммерческого товарищества.

Основания для отказа в заключении договора

Поставщик газа вправе отказать в заключении договора поставки газа по следующим основаниям:

  • отсутствие у заявителя газопровода, входящего в состав внутридомового газового оборудования, присоединенного к газораспределительной сети либо резервуарной или групповой баллонной установке, и газоиспользующего оборудования, отвечающих установленным для таких газопровода и оборудования техническим требованиям, а также подключенного к входящему в состав внутридомового газового оборудования газопроводу коллективного (общедомового) прибора (узла) учета газа, отвечающего установленным для таких приборов требованиям, — в случаях, когда заявитель приобретает газ для газоснабжения индивидуального домовладения;
  • отсутствие у заявителя аварийно-диспетчерском обеспечении, срок действия которого истекает не ранее 1 года с даты подачи заявителем оферты;
  • отсутствие у газоснабжающей организации технической возможности для обеспечения подачи газа;
  • предоставление не всех обязательных к представлению документов или выявление в документах недостоверных сведений.

Возможные сложности при получении ТУ на газ

Сложности при получении документов на газ

Иногда газовые организации отказывают заявителям в получении этого документа. Мотивация может быть любой. Если вы не согласны с таким вердиктом, обращайтесь с жалобой в областной уполномоченный федеральный орган по технадзору при исполнительной власти. В случае положительного решения по вашему заявлению, местная газоснабжающая организации выдаст ТУ на газ в течении 14 рабочих дней.

Если центральная газовая магистраль находится далеко от вашего участка, или проходит через дорогу (тем более Федеральную), дешевле и проще подключить дом не к централизованному, а к автономному газоснабжению, установив под (или над) землей на участке газгольдер (резервуар для сжиженного газа) нужной емкости. Но подключение к местной газовой сети может обойтись значительно дороже.

Если в течении 2 лет с момента получения Технических условий газ так и не был проведен в дом, вполне вероятно, что параметры, выписанные ранее в ТУ могут быть изменены. Например, объем потребляемого газа, виды и количество оборудования и точки врезки могут не совпадать с прежде указанными. Поэтому в таком случае придется заказывать новые Технические условия. Но газ-то все равно нужен в доме, верно? А с просроченным документом газовая служба не станет выполнять подключение.

Теперь, когда вопрос о получении ТУ на газ теоретически освещен, вам осталось лишь принять решение о том, кто будет заниматься хождением по кабинетам (сами или представитель посреднической фирмы) и нужно ли прямо сейчас приступить к получению Тех условий на газ.

Читайте далее: «Сколько газа нужно для отопления дома?»

Куда обратиться за условиями

Получение технических условий на подключение газа происходит в компанию по месту проведения строительных работ, которая использует близлежащие сети газораспределения. Для примера, если говорить про областной центр страны, то пойти следует в местное отделение Обгаза. В районах гражданам нужно обращаться в райгазы, которые являются филиалами областной организации.

Процедура получения ТУ представлена такой последовательностью действий:

  1. составление заявления в уполномоченный орган на получение технических условий. Гражданин по своему желанию может добавлять просьбу об отражении величины оплаты за присоединение к газопроводу;
  2. формирование предварительных условий. Данный акт выдается по требованию лица, владеющего правомочиями собственности на помещение. Предельный срок действия – 70 дней;
  3. выдача ТУ. Если нет препятствий для формирования акта, выдаваться он должен за 2 недели. Отсчет ведется с момента подачи заявления.

Важно! Если в соответствии с законодательством установлен запрет на газификацию конкретного здания или гражданин собрал не весь перечень документации, газовая компания несет обязанность относительно того, чтобы в течение 3 дней вернуть документацию заявителю с обоснованием причины отказа

Получение ТУ гражданином

Зачастую частным лицам требуется собрать меньше бумаг для получения технических условий по сравнению с организациями.

Процесс формирования ТУ для гражданина представлен так:

  1. выбор организации, куда гражданин обращается для получения технических условий. Если лицо не знает, кому адресовать заявку, можно попросить помощи у местной администрации. Ответ на запрос предоставляется в течение 5 дней;
  2. направление заявления на выдачу технических условий. Документ следует формировать по образцу, закрепленному на законодательном уровне;
  3. передача в газовую компанию запроса и необходимой документации: бумаг, подтверждающих наличие прав на земельный надел, где находится дом; акт, посредством которого удостоверяется личность гражданина;
  4. проверка предоставленной документации уполномоченным органом;
  5. составление и выдача ТУ.

Период изготовления рассматриваемого акта является стандартным и составляет 2 недели. Когда собран не весь пакет документации, газовая компания возвращает заявление на доработку с пояснением причин.

Получение ТУ организациями

Предприятиям, которым требуется газифицировать объекты собственности, нужно пройти те же самые шаги, что и частным лицам.

Технические условия на подключение газа предусматривают сбор доп пакета документации:

  • свидетельство, указывающее на прохождение регистрации организации;
  • документация на компанию, в помещении которой будет проводиться газ: уставная документация, приказы, в соответствии с которыми на работу принят руководящий состав компании, доверенность на сотрудника, представляющего интересы фирмы;
  • паспорт на оборудование, используемое при работе с газом;
  • документация, подтверждающая права собственности или аренды на земельный участок;
  • расчет топлива, необходимого для функционирования системы.

Вне зависимости от того, в отношении частного дома или квартиры оформляется ТУ, последовательность действий будет аналогичной.

ГАЗ В ДОМ – ШАГ ЗА ШАГОМ

Строительство газопровода предваряют подготовительные работы.

Первый шаг — сбор необходимых документов и получение от собственника газопровода письменного разрешения на присоединение к имеющейся сети (или отказа с указанием причин).

На этом этапе потребуются разрешение глав архитектурно-планировочного управления (АПУ) на газификацию частного владения или СНТ; копия технического паспорта здания из бюро технической инвентаризации (БТИ); топографическая съёмка участка с расположением дома и других газифицируемых сооружений в масштабе 1 : 500 с нанесёнными коммуникациями и газопроводом, заверенная в местной службе газа; письменное разрешение от соседей на подключение к магистрали, если она проходит по их участкам. Второй шаг — получение технических условий в специализированной организации, которая эксплуатирует и обслуживает газопровод.

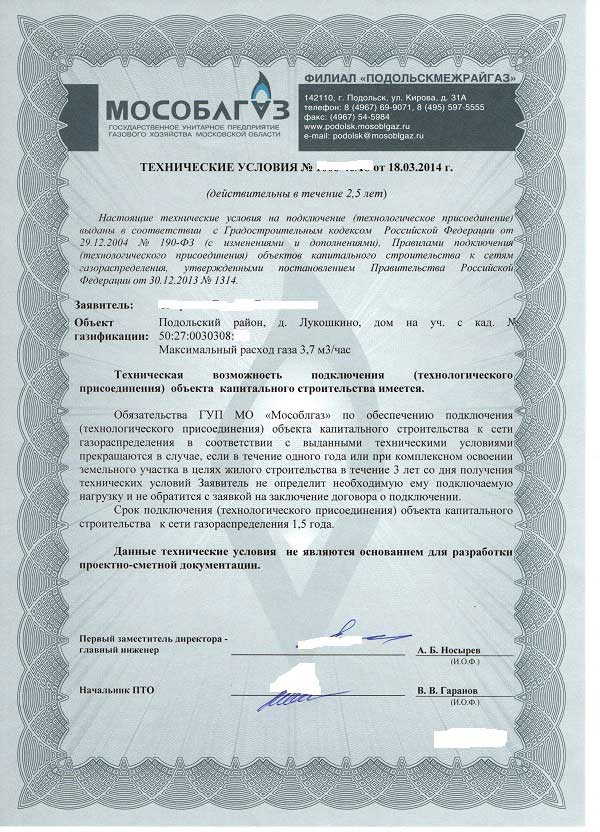

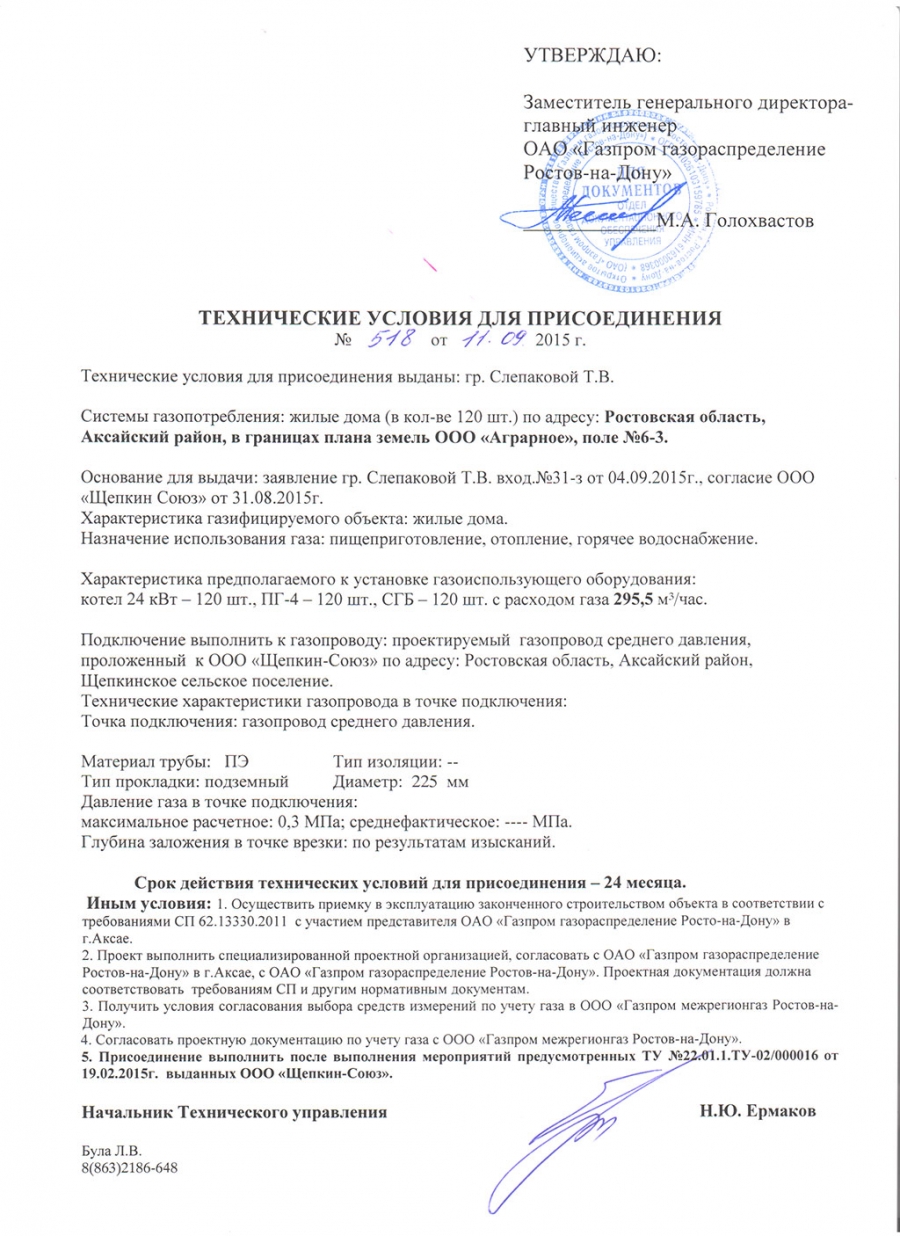

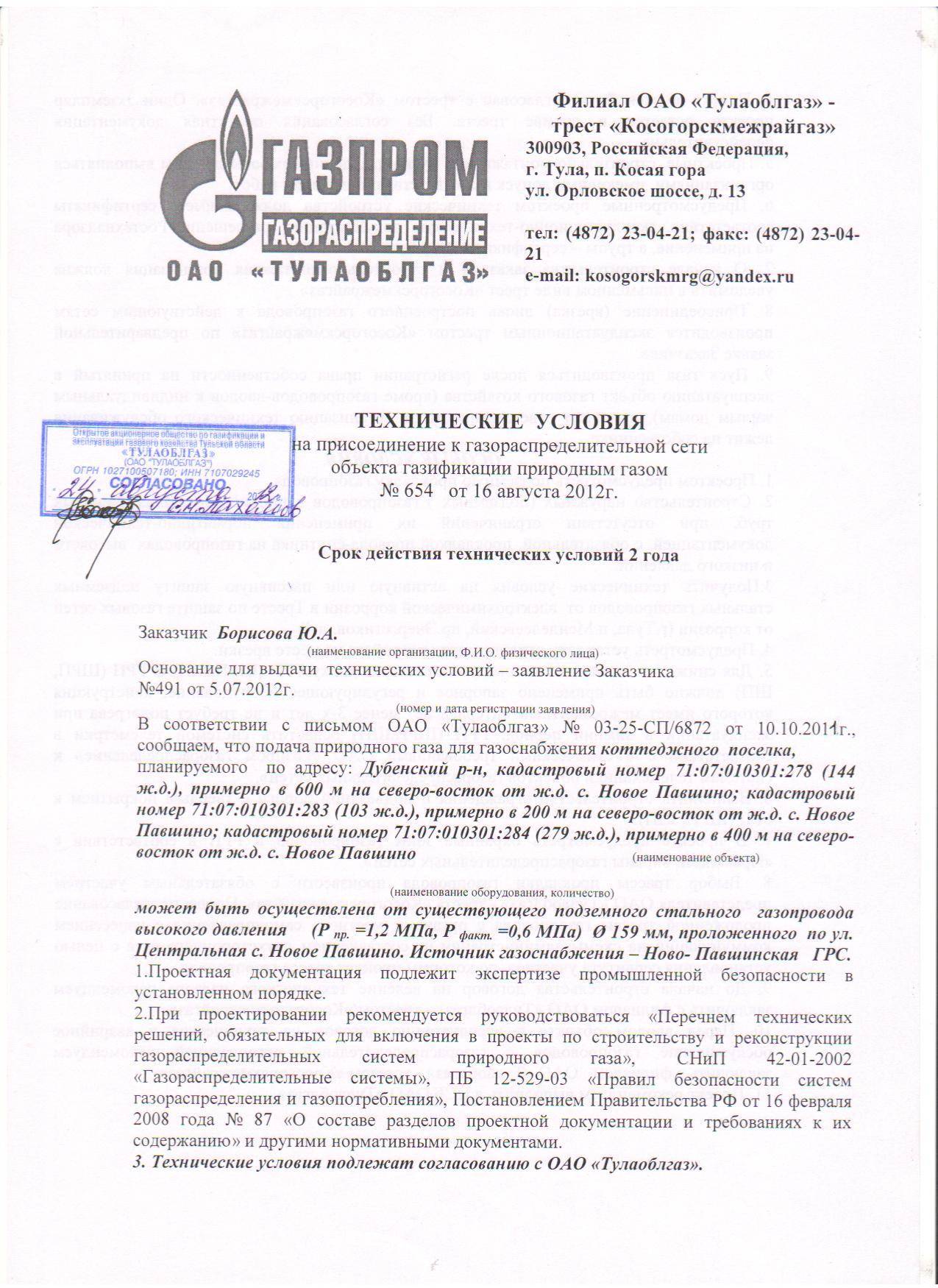

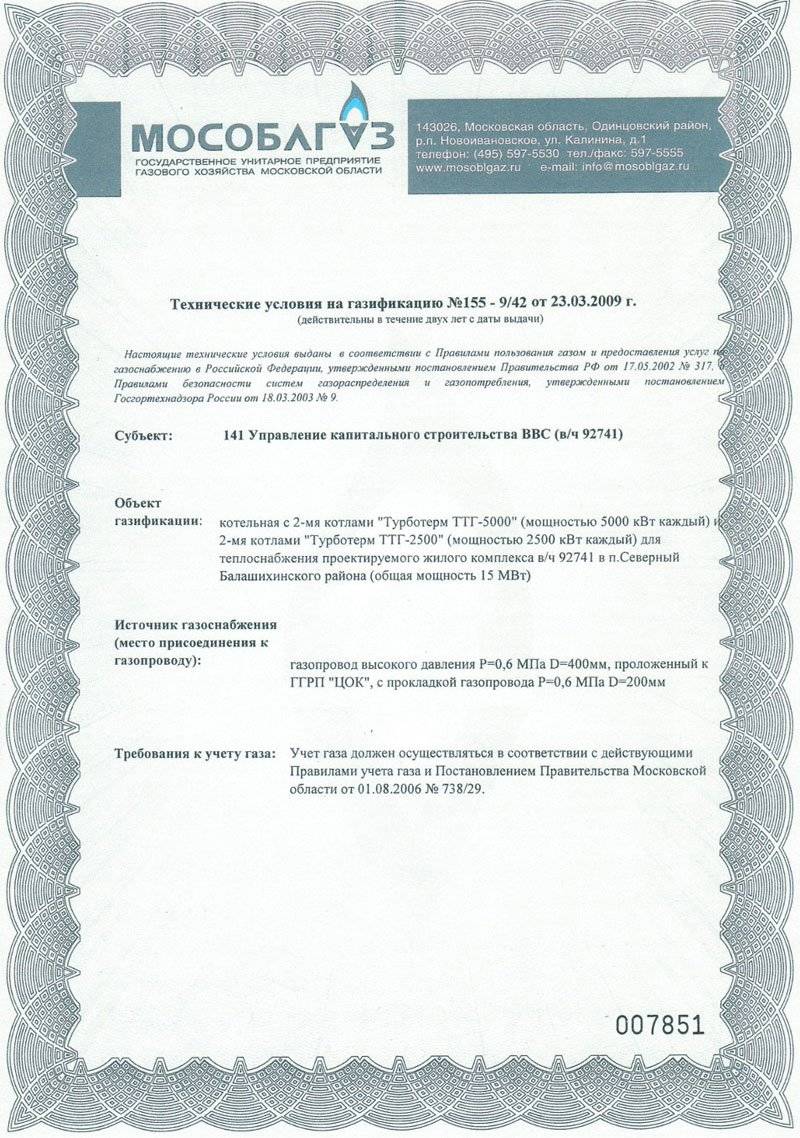

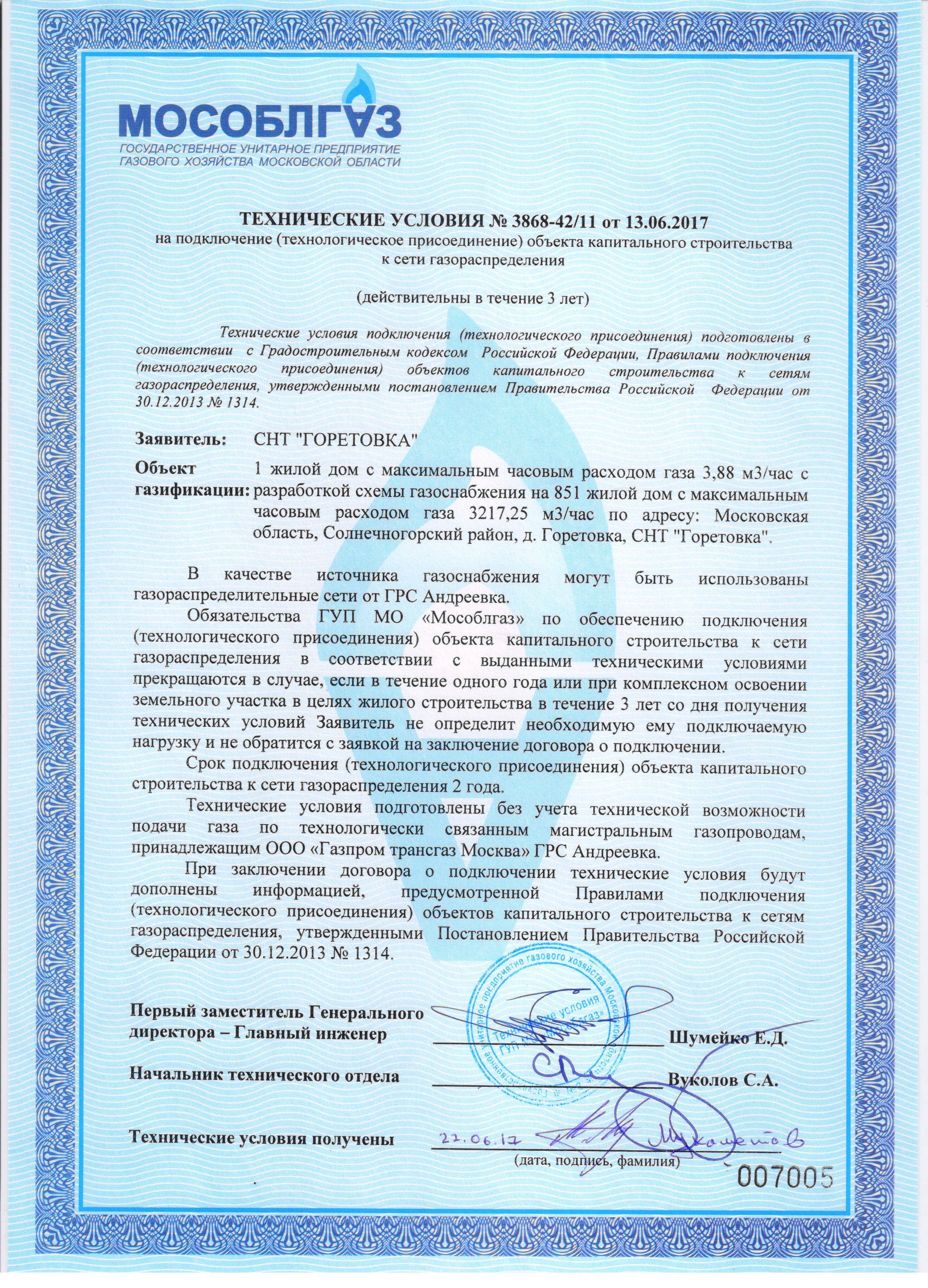

Технические условия — документ, в котором установлены требования к конкретным изделиям, материалам, услугам по прокладке газовой артерии. В нём определяется точка подключения к магистрали, перечисляются необходимые согласования, технические требования (рекомендации) к проектируемому объекту. Для физических лиц технические условия на строительство газопровода с объёмом прокачиваемого газа до 8 м3/ч выдаются бесплатно. В случае если эта норма превышена, снятие технических ограничений оплачивается в соответствии с действующими расценками.

Перед получением технических условий на газоснабжение необходимо установить требуемый объём сырья. Для этой цели следует определить, какое количество газа потребляет то или иное оборудование в соответствии с паспортом за-вода-изготовителя. Общий объём газа равен сумме объёмов газопотребления всех установленных приборов, в том числе и резервных.

К заявлению на получение техусловий следует приложить копию паспорта собственника объекта, подлежащего газификации; копии документов, подтверждающих право собственности на помещения, строения, здания, земельный участок под строительство (свидетельство о государственной регистрации права собственности или договор аренды, технический паспорт на отдельное помещение); а также топографическую съёмку в масштабе 1 :500. Срок подготовки технических условий — от 2 нед до календарного месяца, однако чаще всего согласование занимает больше времени.

Техусловия имеют ограниченный срок действия (обычно до 2 лет), то есть газопровод необходимо построить до окончания этого периода.

Шаг третий — обращение в специализированную лицензированную организацию для проектирования газопровода на основании технических условий, разрешения на присоединение и техзадания

При выборе проектировщика обратите внимание на наличие у него соответствующей лицензии, а также убедитесь, что он является членом саморегулируемой организации. (Более простой вариант — попросить порекомендовать проектировщика на этапе обращения за разрешением в газовую службу.) Возможно, потребуется выезд на участок инженера, который произведёт необходимые замеры. Этот пункт стоит внести в договор с проектной компанией, поскольку работа потребует дополнительных временных и денежных затрат

Этот пункт стоит внести в договор с проектной компанией, поскольку работа потребует дополнительных временных и денежных затрат.

На стадии проектирования заказчик должен быть особенно активен — нужно заложить в проект и технические, и эстетические параметры, ведь переподключение и перенос оборудования придётся вновь согласовывать с газовой службой. Минимальная цена проекта на сегодняшний день составляет около 20 тыс. руб.

Готовый проект необходимо согласовать с организацией, выдавшей ТУ. Эта процедура обычно занимает около 2 нед.

Наконец, четвёртый шаг — получение разрешения Комитета по архитектуре и градостроительству на проведение земляных работ, если газопровод прокладывается закрытым (подземным) способом.

Рубрика. Вы спрашивали, мы отвечаем

Перейдем к наиболее часто задаваемым вопросам по теме.

Провели газ, как оформить подключение

Такой вопрос часто возникает у людей, которые приобрели дом с уже врезанным газопроводом, но дело до оформления на подключение газа в частном доме так и не дошло.

В этом случае обязательно запросите все документы на газификацию частного дома у предыдущего владельца. Поскольку, по сути, остается заключить договор с газоснабжающей службой и все! Но к нему понадобятся все ранее собранные документы, читайте выше.

Переехали в новый дом, надо ли переоформлять документы на газ

В любом случае у Вас должна быть абонентская книжка на газификацию, оформленная на Вас! Поэтому после переезда придется переоформлять договор. Но в данном случае все гораздо проще и договор, по сути, будет просто переоформлен на вашу фамилию.

Можно ли оформить заявку на подключение газа через интернет

Можно, если есть такая услуга у газовиков. Например, Мособлгаз располагает такой возможностью. Регистрируйтесь на сайте и получите доступ к личному кабинету. Необходимо будет оформить заявку и приложить копии документов. После рассмотрения надо будет явиться к газовикам и заключить договор.

Какие документы нужны для газификации частного дома в деревне

Без разницы, в деревни или в городе, основной перечень один и в этой статье он перечислен. Если же деревня не газифицирована в целом, то можно будет подать коллективную заявку на подключение газа.

Вкратце, наверное, все. В нашей рубрике: “Подключение газа” можно найти всю информацию о порядке подключения газа и газоснабжения в целом.

P.S. Перечисленный перечень исполнительной документации при газоснабжении в частном доме приблизительный и зависит от ресурсоснабжающей организации.

Мне нравится1Не нравится

Как получить техусловия

ТУ на газ

Существует четыре группы техусловий на газ в зависимости от категории потребителя — до 5 кубометров в час определяют для частных лиц, до 15 для малых предпринимателей, до 300 — норма для представителей среднего бизнеса и более 300 — для крупных компаний. Расхода газа первой категории достаточно, чтобы готовить еду и отапливать частный дом или коттедж.

ТУ на электроэнергию

Для подключения к энергосети нужно определить сетевую организацию, чьи объекты максимально близко расположены к участку. Если же в пределах 300 метров таких организаций несколько, то можно выбрать ресурсоснабжающую компанию. Но только в том случае, если речь не идет об индивидуальном проекте, требующем персонального подхода.

Однако не всегда возможно получить техусловия. Причин может быть несколько. В том числе, это может быть технически невозможно или у ресурсоснабжающей организации поблизости нет сетей.

ТУ на воду

Рассмотрим, как подключить дом к системе водоснабжения и канализации. Для начала необходимо подготовить документы, в частности, паспорт, информацию о норме потребления, заявление.

После того, как все данные будут предоставлены, организация начинает проверку возможности подключения, выполняет расчет стоимости услуги и определяет план действий.

Итогом этого является оферта, которая включает в себя и технические условия.

Что представляет собой форма МХ-20

МХ-20 — это унифицированная форма отчета о движении ТМЦ в местах, в которых осуществляется их хранение. Отчет подается в бухгалтерию материально ответственным лицом (МОЛ) по истечении установленного отчетного периода. Форма этого документа утверждена постановлением Госкомстата от 09.08.1999 № 66.

В отчете, составляемом по форме МХ-20, указываются, в частности:

  • наименования ТМЦ;
  • ассортимент, количественные показатели ТМЦ;
  • учетные цены конкретных ТМЦ;

Записи в данный отчет вносятся в корреляции с каждым первичным приходным и расходным документом, а также с учетом остатков ТМЦ.

Документ подписывает МОЛ, а затем бухгалтер, который удостоверяет факт проверки формы.

Сколько копий формы МХ-20 необходимо, определяется исходя из учетной политики конкретного хозяйствующего субъекта. Аналогичным образом на уровне внутреннего документа устанавливается комплектность отчета. Так, бухгалтерия может обязывать МОЛ дополнять отчет о движении ТМЦ иными подтверждающими документами. В этом случае сведения об их количестве указываются в графе «Приложение» формы МХ-20.

Бланк отчета о движении ТМЦ по форме МХ-20 доступен для скачивания на нашем сайте.

Скачать форму МХ-20

Также вы можете скачать заполненный образец этой формы.

Кто выдает

В подавляющем большинстве случаев это Горгаз.

В других случаях ТУ и сопутствующие документы получают не в одной, а нескольких службах. Уточнять эти тонкости нужно в отделении ресурсоснабжающей компании, где специалисты подскажут, довольно ли подачи одного заявления в Горгаз или нет.

Таким образом, например, в Ульяновской области достаточно подойти в городское отделение газовой службы и оставить там заявление. Жителям Московской области необходимо побывать еще в двух местах, чтобы получить заключение о возможности поставки газа и разрешение на его использование.

Документ о возможности газовых поставок можно запросить в представительстве ООО «Трансгаз». Разрешение на использование выдается специалистами Топливно-Энергетического комитета.

При обращении в эти компании необходимо подтвердить свои права на владение земельным участком и снабжаемое газом строение.

Эта статья о правильной установке и подключении газовых котлов.

Статью об отзывах о газовых котлах отопления читайте здесь.

Применение газгольдера

М½Ã¾Ã³Ã¸Ãµ ÃÂÃÂÃÂþÃÂÃÂøõÃÂàþñÃÂõúÃÂàûøñþ öøûÃÂõ úþÃÂÃÂõôöø ôðûõúþ ÃÂðÃÂÿþûðóðÃÂÃÂÃÂàþàüðóøÃÂÃÂÃÂðûÃÂýÃÂàóð÷þÿÃÂþòþôþò ø, ÃÂúþýþüøÃÂõÃÂúø òÃÂóþôýõõ ÃÂôõûðÃÂàðòÃÂþýþüýþõ óð÷þÃÂýðñöõýøõ ÿÃÂø ÿþüþÃÂø óð÷óþûÃÂôõÃÂþò. ÃÂýø ÿÃÂõôÃÂÃÂðòûÃÂÃÂàÃÂþñþù ÃÂõ÷õÃÂòÃÂðÃÂàÃÂð÷ûøÃÂýþóþ þñÃÂõüð, ò úþÃÂþÃÂÃÂàÃÂÃÂðýøÃÂÃÂàÃÂöøöõýýÃÂù ÿÃÂøÃÂþôýÃÂù øûø ñøþóð÷. íÃÂø õüúþÃÂÃÂø ñÃÂòðÃÂÃÂ: óþÃÂø÷þýÃÂðûÃÂýÃÂõ ø òõÃÂÃÂøúðûÃÂýÃÂõ; ýð÷õüýÃÂõ ø ÿþô÷õüýÃÂõ.

Правовая база получения технических условий

Основным нормативом, который применяется для регулирования отношений по поводу присоединения возведенных или строящихся зданий к системе газификации, являются «Правила подключения (технологического присоединения) объектов капитального строительства к сетям газораспределения».

В 2022 году в Правила внесены коррективы, выразившиеся в том, что поменялись термины заявителя и исполнителя. Кроме того, изменения затронули граждан, которые потребляют рассматриваемый ресурс и относятся к числу льготников.

Документы для технического условия подключения газа нужно готовить в соответствии с типовыми формами. Они утверждены Постановлением Правительства РФ №713 от 15.06.2017 г. «Об утверждении типовых форм …».

Для чего нужны условия на газ

Разработка технических условий (ТУ) для каждого отдельного здания производится в индивидуальном порядке. В первую очередь, ресурсоснабжающая организация ставит перед собой целью обеспечение безопасности ресурсов.

В  ТУ прописываются такие положения:

  • требования, касающиеся конструкции возводимого газопровода и монтажных частей для него;
  • химический состав топлива;
  • технические параметры газа;
  • влияние на окружающую среду.

Граждане используют газ для разных целей, к примеру, для отопления дома, установления подогрева. Когда указанный документ получен, лицо имеет право обратиться в проектные организации и составить проект системы, которая подключается. Без него не получится построить новый газопровод.

Какой порядок технологического присоединения к газораспределительным сетям?

1.      Заключить договор о подключении.Заявитель подаёт заявку на подписание договора о подключении исполнителю, после в целях определения технической возможности подключения (технологического присоединения) объекта капитального строительства к сети газораспределения заявитель направляет исполнителю запрос о предоставлении технических условий.Указанный запрос может быть направлен в электронной форме. Если техническая возможность подключения объекта заявителя существует, заключается трёхсторонний договор о подключении между заявителем, исполнителем (ГРО1) и ЕОГ2. Технические условия служат приложением к договору и являются неотъемлемой его частью.

2.      Выполнить условия подключения (подготовка объекта к подключению) и подключить объект.

Нормы и правила устройства газового отопления (газоснабжения)

Требования по газификации для юридических лиц прописаны в документе Правила пользования газом и предоставление услуг по газоснабжению в РФ , который введен в действие 17 мая 2002 года Постановлением правительства РФ N 317 Об утверждении Правил пользования газом и предоставления услуг по газоснабжению в Российской Федерации (с изменениями на 30 марта 2015 года).

Компании и газоснабжающие организации, занимающиеся проектированием и строительством газопровода должны ориентироваться на СП газоснабжение 42 101 2003 Общие положения по проектированию и строительству газораспределительных систем из металлических и полиэтиленовых труб в актуализированной редакции. А также СП 42 102 2004, связанным с газоснабжением, который предназначен для проектирования и строительства газопроводов из металлических труб.

Для проектирования и строительства инженерных систем одноквартирных жилых домов разработан СНИП газификация индивидуальных жилых домов (31-02).

Ранее действовали правила по газу ПБ 529 12 03 «Свод правил безопасности, обязательных к соблюдению при эксплуатации систем газораспределения и газопотребления». В данный момент документ аннулирован.
