Щит 15 кВт 380 В
Щит либо металлический, либо пластиковый, с окном и гермовводом. Пластиковый щит обладает большей долговечностью, но дороже. Показатель защиты от влаги и пыли, удовлетворяющий уличным погодным условиям — IP54. Счетчик Меркурий 231 АТ-01i трехфазный многотарифный. Автомат ABB 25А C SH203 – надежный и недорогой. Кросс-модуль 100А Tekfor – надежнее заземляющей шинки, провод ПУГВ-1, 10 мм2 – убережет от дополнительных затрат в будущем при увеличении мощности, не будет нагреваться даже при больших перегрузках. По желанию заказчика выполняется монтаж антивандального замка, розетки. Монтаж щита выполняется на трубостойку.
Что такое «выделенная мощность» электроэнергии
Выделенная мощность это максимально допустимая нагрузка на сеть потребителя
Разрешенная мощность энергии в квартире является максимальной величиной, которую может использовать потребитель единовременно. Предельная нагрузка на потребительскую сеть всегда прописывается в контракте электроснабжения.
Для полного понимания вопроса допустимой мощности стоит разобраться в ее типах. На сегодняшний день существует мощность:
- присоединенная – сумма показателей мощности всего электрооборудования, подключенного к сети;
- установленная – указывается в документации к технике и предусматривает функционирование устройств в штатном режиме;
- единовременная – определяется на основании расчетов мощности потребления приборов за конкретный период времени;
- временная или разрешенная – максимальный показатель, который предоставляет пользователю энергоснабжающее предприятие.
Что лучше выбрать, однофазную линию или три фазы?
Выбор есть не всегда. Чаще всего есть возможность подключить 380 V, три фазы общей мощностью до 15 кВт. Этот вариант имеет преимущества:
- Потребуется для подключения кабель с проводами меньшего сечения. Он стоит дешевле.
- Легче подключать трехфазные электромоторы, не нужны дополнительные конденсаторы.
- 380 V используются во время проведения строительных работ.
- Три фазы пригодятся в мастерской.
При использовании трехфазного напряжения следует равномерно распределять нагрузку между фазами. С учетом включения приборов в разное время. Это сложнее рассчитать самостоятельно, чем при подключении к линии 220 V. Если задействовать трехфазные двигатели и приборы вы не планируете, дополнительные расходы на провода вас не волнуют, то подайте заявку на присоединение к дому одной фазы 220 V мощностью 15 кВт. Когда у сетевой компании есть возможность сбалансировать потребителей по фазам, вы получите разрешение на однофазное подключение.
Примените реле приоритета
В условиях, когда установленная мощность
домашних электрических приёмников значительно превосходитразрешённую мощность и вероятность отключениясекционных автоматических выключателей возрастает, используютреле приоритета. Это электрическое токовое реле, к входным зажимам которого подключено питающее напряжение, а к выходным — отдельные секции внутренней электросети, имеющие различный приоритет. Например, секция розеток и секция электроподогрева полов. Секции розеток присваивается более высокий приоритет по сравнению с секцией электроподогрева полов.
Реле приоритета
задаётся такой режим, при котором, суммарный ток нагрузки в подключённых секциях достигает определённой величины, оно срабатывает и отключает одну или несколько секций с более низким приоритетом.
Через некоторое установленное время реле теряет питание и секции с более низким приоритетом автоматически подключаются к электроснабжению. Если характер нагрузки не изменился, реле срабатывает снова.
Как увеличить выделенную мощность
Частное лицо
Первым делом собирают пакет документов. Стоит начать с получения техусловий и разработки электропроекта. Проект электроснабжения установки – это набор технической документации, выполненной по ГОСТам и нормативным документам государства. Его могут выполнить только организации с нужной лицензией. И здесь понадобится план помещения, его можно заказать в студиях дизайна, справка о количестве выделенной энергии, техническое задание и пр. Отдельные моменты могут быть оговорены индивидуально или проектировщик выедет на объект для ознакомления с заданием.
Следующий шаг — согласование проекта с энергоснабжающими организациями. Далее проводят испытания установки и её соответствия проекту. Если проекту объект не соответствует, нужно либо приводить его в соответствие, либо заказывать новый проект согласно фактической обстановке.
После этого составляют Акт-допуск, этим занимаются сотрудники энергонадзора. В конце полный пакет документов со всеми разрешениями предоставляют в энергоснабжающую организацию и выполняется подключение или увеличение выделенной мощности.
Итого, чтобы увеличить выделенную мощность электроэнергии, потребуется:
- Получение ТУ.
- Разработка проекта электроснабжения.
- Согласование проекта с энергоснабжающей организацией.
- Проверка установки.
- Составление акта-допуска.
- Передача пакета документов в ЭС организацию.
- Заключение нового договора.
Для составления электропроекта нужно:
- Акт разграничения балансовой принадлежности (взять в ДЭЗ или тов. собственников жилья).
- Справка о выделенной мощности.
- Документ, который подтверждает право собственности на недвижимость.
- План объекта, на котором обозначены ВСЕ приемники электричества.
Стоимость увеличения определяется согласно постановлению РЭК г.Москвы № 121 от 22.12.2008г. года и ТЭК МО №10-Р от 09.04.2009г. Заявитель оплачивает работы по подключению в объёме 550 рублей. Дополнительными затратами будут:
- замена проводки;
- замена автоматических выключателей;
- изменение схемы объекта;
- составление электропроекта;
- услуги по монтажу силовых кабелей;
- новый счетчик электроэнергии, потребуется его замена и установка на модель, соответствующую количествам фаз и потребляемому току.
Заявки на такие услуги, как для физических, так и для юридических лиц подаются в едином окне. Вы можете получить отказ, если нет технических средств для увеличения установленного лимита. Такое может произойти, если трансформатор и так перегружен, а по близости нет свободного.
Предприятия и юридические лица
Если выделенная мощность в помещении слишком мала, юридическое лицо может выполнить её повышение на льготных условиях (1 раз) до 15 кВт. Больше 15 кВт льготы отсутствуют, тогда эти услуги оплачиваются по тарифам для юридических лиц. При увеличении выделенной мощности анализируют потребление на близлежащих ТП (трансформаторных подстанциях) и, при наличии запаса по мощности, одной из них дают добро на повышение, после согласования. Процедура называется «МОЭСК переоформление мощности», при наличии «свободных ресурсов» может быть проведена бесплатно.
Стоимость процедуры увеличения выделенной мощности зависит от:
- конечной величины мощности;
- географического расположения объекта;
- технической возможности подключиться к линии;
- категории энергоснабжения.
Также рекомендуем просмотреть видео, на котором рассмотрена идея увеличения мощности за счет использования инвертора:
Эксперты рассказали, как дачникам получить столько энергии, сколько им необходимо
Вслед за температурными рекордами неизменно следуют рекорды энергопотребления. И если городская сеть, как правило, выдерживает одновременное включение всех кондиционеров, вентиляторов и усиленную работу холодильников, то в сельской местности, особенно на даче пробки то и дело «выбивает». Как же дачникам получить столько энергии, сколько им нужно, мы спросили одного из руководителей Московской электросетевой компании Алексея Филаретова.
Вопрос: Самая распространенная ситуация: дачнику не хватает выделенных ему киловатт. Как ему увеличить подведенную мощность?
Эксперт: Нужно обратиться с соответствующей заявкой в сетевую организацию. Заявка на увеличение присоединенной мощности.
Вопрос: Аппетиты у всех разные, а сколько полагается одному дачному дому, одному участку, одному члену товарищеского партнерства киловатт?
Эксперт: Как правило, ограничений каких-либо по присоединенной мощности заявителя не имеется. Но предусмотрена так называемая льготная категория заявителей, при присоединении мощности до 15 киловатт на один участок или на одно дачное хозяйство плата не должна составлять более 550 рублей.
Вопрос: Допустим, если дачный кооператив 100 человек, 100 хозяев участка, они могут претендовать на полторы тысячи киловатт — трансформатор, правильно?
Эксперт: Не совсем так, потому что есть понятие единовременности нагрузки, и все одновременно дачники не будут употреблять столько мощности. Соответственно, порядка 700 киловатт нужно на этот дачный участок. Исходя из этого, уже будут выбираться уровень и класс трансформаторной подстанции, ее мощность и осуществляется технологическое присоединение всех заявителей.
Вопрос: Те организации, те ведомства, которые выделяют мощность дачным кооперативам, частным лицам, их волнует, как они внутри своих кооперативов будут дальше распределять это? Ну, допустим бабушке какой-нибудь выделять 3 киловатт, а другой возьмет 25?
Эксперт: Ни одно дачное партнерство для своих членов либо участков, находящихся на их территории, не вправе препятствовать к доступу единичного лица к мощности. И если такое дачными партнерствами либо садоводческими товариществами в виде председателя осуществляется, то физическое лицо вправе обратиться в суд за защитой своих прав.
Вопрос: Допустим, речь не о дачном кооперативе, а о земле, которую раскупили, колхозные паи выделялись, колхозники это продали, и там появились дачники особой категории. Им нужно изначально провести свет, как им это сделать?
Эксперт: Прежде всего, я рекомендовал бы не бежать подавать заявку, а сначала проконсультироваться в клиентском офисе сетевой компании. Начиная от того, какие документы необходимо предоставить, и заканчивая уже фактическим присоединением. Эта процедура в виде консультаций, она абсолютно бесплатная.
Вопрос: Есть ли какие-то требования к тем сетям, которые уже идут от трансформатора там непосредственно к дачным домам?
Эксперт: Сейчас все более распространено встречаются о том, что мелкоточку так называемую мы строим на основе проводов СИП (это самонесущие изолированные провода), чтобы любые погодные условия, либо замыкание, падающие деревья не приводили к короткому замыканию.
Советы
— Проводить свет с нуля или увеличивать выделенную мощность лучше не в одиночку, а с соседями, всем дачным кооперативом. Подаётся коллективная заявка в местную сетевую организацию.
— Обязательно нужно указать, хотите ли вы сообща владеть трансформатором или же пускай он будет на балансе у энергетиков. И тогда они сами будут его обслуживать, чинить и т.д.
— По льготной ставке можно получить до 15 киловатт на один дачный участок. Всё, что выше этого, оплачивается по коммерческим расценкам.
— Всем членам садоводческого товарищества должен быть предоставлен равный доступ к электроэнергии. Ограничители мощности абсолютно незаконны. — Протягивая свет от трансформатора по столбам непосредственно к домам, лучше использовать, так называемый, СИП: Самонесущий изолированный провод. Он гораздо безопаснее традиционных оголённых и исключает возможность воровства электроэнергии.
Как увеличить мощность электроэнергии в квартире
Многие владельцы жилья в многоквартирных домах сталкиваются с необходимостью увеличения мощности. Обычно такие потребности возникают после установки электрических тёплых полов, мощной системы кондиционирования воздуха или электроплиты. Как правило, квартирам хватаем увеличения мощности до 15 кВт, что позволяет воспользоваться льготным тарифом.
При увеличении мощности в квартирах существует определённый нюанс. Нельзя выделить дополнительный объём энергии на конкретного собственника. Запрашивать увеличение мощности должен балансодержатель сети на весь дом.
Увеличение мощности в квартире происходит следующим образом:
- подача заявления балансодержателем внутренней электросети (управляющей компанией) в сетевую организацию;
- получение договора и технических условий;
- выполнение ТУ;
- проверка ТУ, выдача документов о технологическом присоединении и подача дополнительной мощности.
Самое сложное в этом процессе – убедить управляющую компанию выполнить свои обязательства. Зачастую они не хотят подавать заявку и выполнять технические условия ради одной квартиры. Поэтому имеет смысл объединиться с несколькими соседями.
Этапы увеличения мощности
Необходимо согласование проекта с энергоснабжающими организациями
Перед тем как увеличивать электрическую мощность в частном доме, потребуется определиться с объемом, достаточным для личных нужд. Этот вопрос решается простым сложением показателей энергопотребления всех подключенных к сети приборов. После этого переходят к более сложному этапу, связанному с получением разрешения. Последовательность действий:
- Подготовка и отправка пакета документов в местную сетевую компанию.
- Обязательное получение ТУ на подключение.
- Согласование проекта местного электроснабжения.
- Выполнение мероприятий согласно требованиям, содержащимся в предложенных условиях.
- Получение актов, подтверждающих правильность проведения работ.
- Подача документов, удостоверяющих внесение изменений в договор с поставщиком.
Как производится увеличение мощности электроэнергии для частных домов
В настоящее время на практике применяется несколько способов, позволяющих произвести увеличение мощности электроэнергии, не отклоняясь от требований современного законодательства. Какой способ наиболее применим в том или ином случае – это зависит от конкретной ситуации. Определяя для себя способ, в соответствии с которым будет производиться увеличение мощности частного жилого объекта, необходимо ориентироваться на следующие условия:
- величина присоединяемой (добавочной) мощности;
- уровень загруженности подводящих линий электропередачи;
- наличие места для установки дополнительного щитового оборудования;
- степень ограниченности сроков, в течение которых необходимо произвести увеличение мощности электроэнергии в частном доме.
Наиболее простой способ, позволяющий увеличить действующую мощность, не связан со сменой собственника присоединяемой электроустановки. И если объем присоединяемой мощности в конечном итоге не превышает 15-ти кВт, то процедура увеличения будет иметь стандартную последовательность, которую собственник подключаемого объекта сможет пройти самостоятельно.
Порядок прохождения процедуры
Первым пунктом процедуры, связанной с увеличением мощности, стоит подача соответствующего заявления в местное представительство электросетевой организации. Увеличение мощности электроэнергии до 15 кВт предполагает разработку технических условий на присоединение дополнительной мощности и получение соответствующего разрешения.
Перечисленные документы выдаются заявителю вместе с проектом договора на подключение. Основанием для выдачи документации является поданная ранее заявка, которая сопровождается документами из установленного перечня (перечень документов устанавливается представителями электросетевой организации). Вместе с электротехнической документацией (ТУ) и разрешением на присоединение мощности заявитель получает на руки проект договора на присоединение к электрическим сетям, который подписывается в двустороннем порядке после предварительного ознакомления.
Обратите внимание, что не следует путать между собой договор на подключение и договор электроснабжения. Последний документ выдается заявителю представителями Энергосбыта. Происходит это после успешного завершения процедуры увеличения мощности, о чем будут свидетельствовать соответствующие акты
Чаще всего между представителями энергосбыта и собственниками частных домовладений представленный договор заключается в устной форме
Происходит это после успешного завершения процедуры увеличения мощности, о чем будут свидетельствовать соответствующие акты. Чаще всего между представителями энергосбыта и собственниками частных домовладений представленный договор заключается в устной форме.
Имея на руках технические условия и договор на присоединение дополнительного объема выделенной мощности, собственник домовладения может обращаться в проектную организацию для пересмотра действующего проекта электроснабжения. Дело в том, что после увеличения мощности электроснабжение частного дома может претерпеть некоторые конструктивные изменения. И они непременно должны быть отражены в проекте.
Дальнейшие действия заявителя заключаются согласовании отредактированной проектной документации и в выполнении требований, прописанных в технических условиях. Выполнением технологического присоединения, предполагающего увеличение выделенной мощности, занимаются представители электросетевой организации или сотрудники выбранной электромонтажной компании. По результатам произведенных работ составляется акт допуска электроустановки в эксплуатацию.
Самостоятельно заниматься решением всех перечисленных вопросов собственнику присоединяемого объекта будет довольно обременительно. К счастью, увеличить мощность электроэнергии быстро и без непредвиденных трудностей можно, обратившись к услугам профильной организации, оказывающей комплексное содействие в вопросах подключения электроэнергии.
Льготный тариф на электроэнергию при отоплении электричеством. Техусловия и проект
Написал заявление на техусловия для нужд отопления и горячего водоснабжения. Мне разъяснили, что тариф 3,35 коп. даётся при соблюдении ряда условий:
- дом должен быть без газа;
- отдельный счётчик, котел и бойлер должны быть подключены без штепсельных соединений напрямую в щит на автоматы.
Пообещали в течение недели связаться со мной и сообщить, возможно ли выделение требуемого количества электроэнергии. Позвонили действительно через неделю и сообщили, что техусловия готовы и их можно забрать. И тут началось.
Кстати, пока не забыл. В Беларуси очень мало сайтов и телеграм-каналов, посвященных Финансам. Наш канал @FinBel в числе.
Мы публикуем интересные материалы про все, что связано с деньгами в Беларуси: инвестиции, недвижимость, бизнес, ИП, налоги и немного бухгалтерии, финансовые лайфхаки. Все статьи основаны на личном опыте авторов.
Подписывайтесь, чтобы потом не искать — @FinBel
Оказалось, что мой дом не зарегистрирован и не оформлен в электросетях, хотя электричество у нас уже почти 10 лет было. Поэтому мне сказали исправлять чуть ли не всю электрику, чтобы она соответствовала новым правилам: выносить электрощит на улицу и делать кучу других неприятных мелочей.
Только я переварил эту информацию и решился, как мне сообщили, что было совещание и я могу сделать отопление отдельным вводом с другой опоры и так, чтобы дома не касалось. Заказал проект в РЭСе, хотя у сторонних организаций и ИП было дешевле.
Когда ко мне выехали проектанты, все встало на свои места. Оказалось, что меня ждут переделки по электроснабжению дома. Щит стоит в гараже, а по правилам должен быть на улице, счётчик старого образца, сейчас должен быть с ограничителем мощности. Проводка в доме была в норме. Все изменения касались самого подключения.
Снова провел пару недель в раздумьях. Поузнавал, какие будут нюансы, если сделаю всё необходимое самостоятельно. Оказалось, что столько всего нужно знать и учесть, что просто руки опустились. Но посовещавшись с отцом, решил делать всё сам. Заказал ещё один проект для дома от той опоры, что была. Проект на отопление не переделывал.
Уже с двумя проектами на руках начал собирать все необходимые материалы: два щита, два счетчика, автоматы, провода и т.д. В среднем щиты обошлись по 400-450 рублей. За это время подвернулась возможность, и мы сделали монтаж системы отопления. По техусловиям мы запрашивали 12 кВт для котла и 2 кВт для горячего водоснабжения. Но бойлер мы купили на 1,5+1,5 кВт, поэтому пришлось менять техусловия и добавлять ещё 1 кВт. В итоге на нужды отопления и ГВС получилось 15 кВт.
Выделенных 6 кВт для дома тоже оказалось мало — столько может тянуть одна только электроплита. После похода к начальнику РЭСа мне удалось получить для дома дополнительно 12 кВт, убедив его, что меньше для дома не хватит. Естественно, что это не постоянная нагрузка, а пиковая. Тут мне, конечно, повезло, так как зачастую технической возможности дать такую мощность нету, и тогда выкручивайся как хочешь.
Этапы процедуры увеличения мощности в нежилом помещении
Чтобы вы имели лучшее представление о том, как проходит процесс увеличения мощности в нежилых помещениях, мы подготовили для вас справку с кратким обзором каждого этапа.
Если говорить максимально сжато, то сделать нужно следующее:
- В первую очередь следует подать заявку с целью технологического присоединения к системе энергоснабжения с перспективой подписания соответствующих документов.
- Затем придётся поработать над разработкой технических условий, которые нужно выполнить на практике. При этом стоит учесть, что электромонтажные работы должны выполняться аттестованной организацией. В ином случае вам не удастся согласовать результат с государственными структурами.
- На третьем этапе необходимо обратиться в ПАО Россети и пригласить его представителей для осмотра. В ходе его специалисты будут проводить проверку соответствия проведенных работ и принятых мер требованиям закона, а также техническим и нормативным актам.

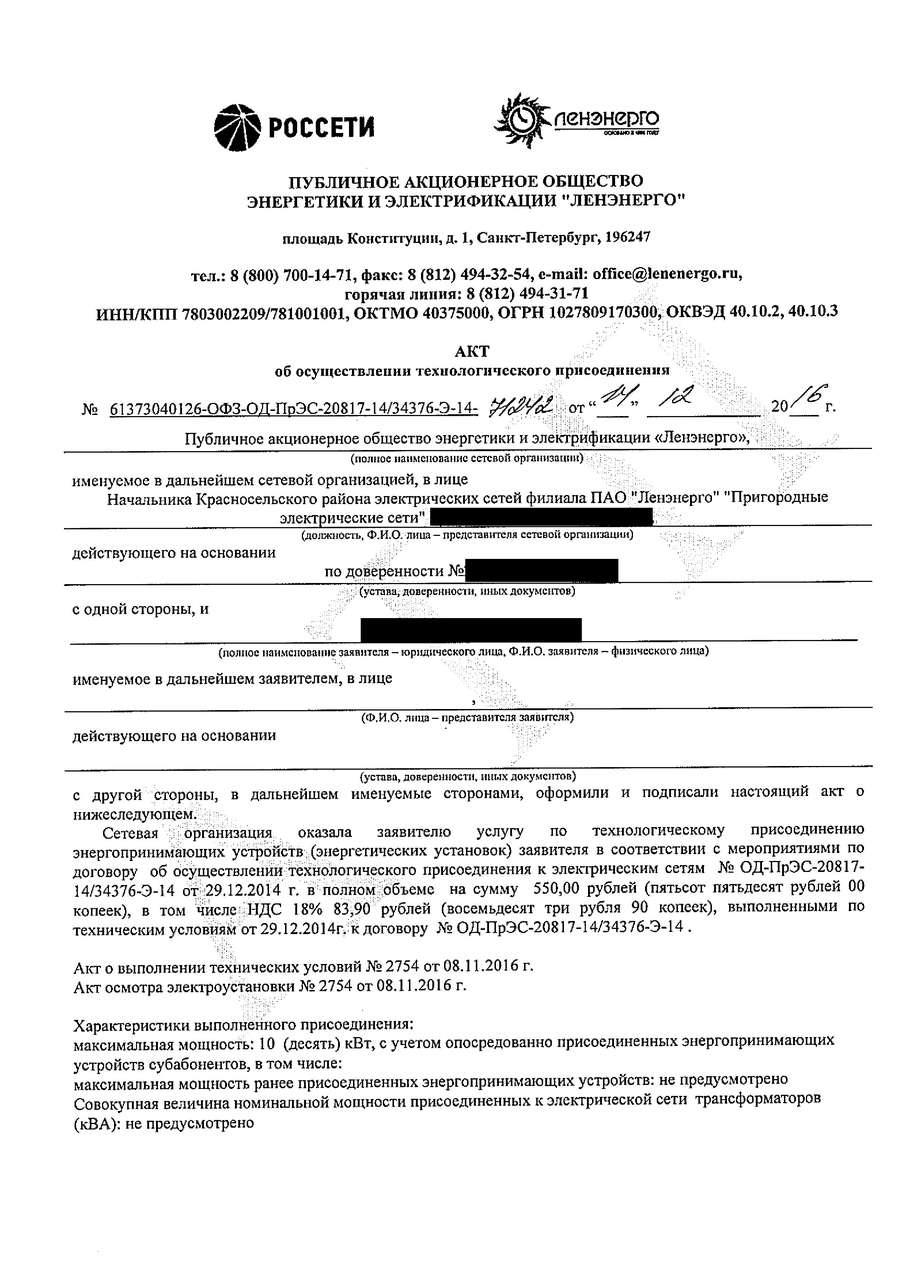

- На основании осмотра представители ПАО Россети составят документы на присоединение. После их оформления необходимо заключить договор на электроснабжение.
- На завершительном этапе производится подключение питающего напряжения. После этого процедуру увеличения мощности эелктроэнергии в нежилом помещении можно считать законченной.
Помимо этого, сама процедура довольно длительная и щепетильная. А еще, она потребует финансовых затрат, причем немалых.
Из каких элементов состоит электрический щит
Закупать составляющие электрощита необходимо сразу, чтобы впоследствии не терять время и не ездить по несколько раз за день в электротехнический магазин. Мощность щита определена, она составляет 15 кВт, это означает, что максимальная потребляемая мощность не превысит 15 кВт/ч.
Электрощит частного дома, перечень элементов:
- Счётчик электрической энергии. Счётчик является первым элементом, который должен быть установлен в щите. Лучшим решением станет покупка электронного устройства, рассчитанного на подключение трёх фаз. Такие измерительные приборы обладают высокой точностью и длительным сроком эксплуатации. Вся информация выводится на цифровой экран. Электронные счётчики могут быть запрограммированы на функционирование в нескольких тарифах.
- Электрический щит. Сейчас в магазинах имеется большое количество электрощитов самых различных размеров и рассчитанных на определённое количество элементов. Цена на изделие варьируется в зависимости от наличия DIN-рейки, встроенного замку, а также смотрового окна (специально для снятия показаний со счётчика). Следует обратить на защиту от пыли и влаги, её уровень должен составить не менее IP 54. Габариты — 445×400×150, и толщины стенки в 1 мм.
- Вводной автоматический выключатель. Следует приобретать трёхполюсный автомат, ведь заводимое напряжение в дом составит 380 В, а это означает наличие трёх фаз.
Устройство защитного отключения (УЗО). Монтируется в обязательном порядке, так как является защитным элементом при появлении опасного потенциала на корпусе электроприбора.
- Автоматические выключатели. Подбирать ампераж следует исходя из нагрузки потребителя, о чём будет рассказано далее.
- Реле напряжения. Защищает бытовые электроприборы от скачков напряжения. Многие пользователи устанавливают реле, но оно не является обязательным элементом. Также сейчас получило широкое применение устройство защиты от импульсных скачков (УЗИП). Например, при ударе молнии в воздушную ЛЭП, напряжение в доме достигнет высоких пределов, что станет губительным для всей техники. УЗИП вовремя отключит сеть, но, как и реле напряжения, устанавливают его не часто.
- Измерительные приборы. Также являются необязательным элементом электрощита. К измерительным приборам относятся амперметры и вольтметры, часто комбинируемые в одно изделие.
Читать также: Рейсмусовый станок по дереву рейтинг
Расчет необходимой мощности
Чтобы определить, сколько вам нужно электроэнергии, нужно сложить мощность всех потребителей. Например:
- водонагревательный бак (бойлер) – 1-2 кВт;
- холодильник – 1 кВт;
- кондиционер – 2,5 кВт;
- Компьютер – 0,4 кВт;
- Освещение – 0,1-1 кВт;
- И др.
Это называется Pуст – установленная мощность, т.е. сумма кВт всех потребителей. В данном случае уже нужно более 5-ти кВт, значит, что выделенной мощности в 3 кВт просто не хватит. Для снижения потребляемого тока при той же мощности стоит перейти на 3-фазную сеть. Это даст возможность распределить потребителей по трём фазам. Да и мощную нагрузку (более 5 кВт) нельзя подключать по одной фазе, это запрещено ПУЭ (а современной электроплита может потреблять и 9 кВт).
Важно! Не увеличивайте максимальную мощность за счет замены автоматов или пробок на бОльшие. Больше чем 25 Ампер в быту не стоит использовать вообще, если проводка не заменена на новую (с соответствующим сечением кабеля). Автоматический выключатель защищает электропроводку, если он не сработает во время – проводка начнет плавиться, может произойти пожар
Если вы заменили проводку на более мощную (в домах и квартирах выше 2,5 мм2 редко устанавливают) – это еще не залог надежной работы. В старых квартирах со щитка приходит провод 2,5-4 мм2 алюминия. Он может легко отгореть
Автоматический выключатель защищает электропроводку, если он не сработает во время – проводка начнет плавиться, может произойти пожар. Если вы заменили проводку на более мощную (в домах и квартирах выше 2,5 мм2 редко устанавливают) – это еще не залог надежной работы. В старых квартирах со щитка приходит провод 2,5-4 мм2 алюминия. Он может легко отгореть.
При этом следует учитывать, то, сколько приборов вы одновременно включаете. Есть такое понятие как «коэффициент использования мощности», для жилых помещений он равен 0,8-0,9. Цифры могут отличаться в зависимости от того, как вы используете электроэнергию. В нежилых помещениях и на производстве Киспользования стремится к 1.
Итого:

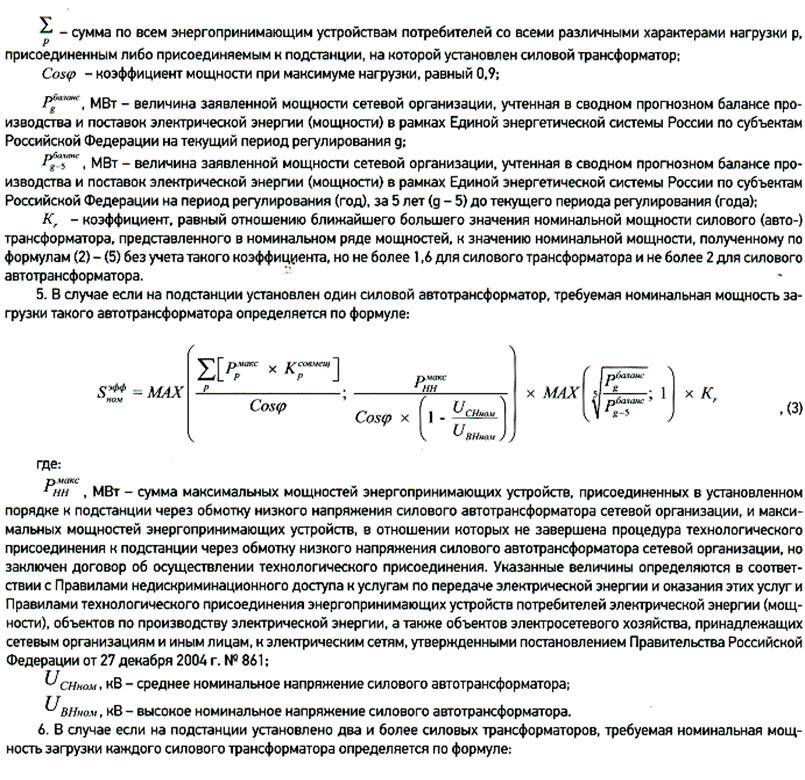

Pвыд=Kисп*Pуст
Спорные ситуации
Процедура подключения 15 кВт к частному дому стандартна. Сложности могут возникнуть, если участок расположен на границе зон, которые обслуживают две сетевые компании. Выбирайте компанию, столбы которой расположены ближе всего к участку.
Несоблюдение сроков подключения по вине обслуживающей электролинии компании — редкий, но возможный вариант. Во время стройки отсутствие электроэнергии может привести к дополнительным затратам, к невыполнению обязательств с участниками строительства.
Заключайте договора с подрядчиками, учитывая возможность смещения сроков присоединения объекта к электросетям.
Всегда сохраняйте договора и акты с сетевой компанией, включая выданные ТУ. Это поможет вам отстоять свои права в суде и возместить убытки.
Порядок действий в нежилом помещении
Образец плана нежилого помещения
К категории нежилых помещений относятся площади, расположенные на территории офисов, торговых точек, производственных цехов и подобных им объектов. Их владельцам также приходится решать вопрос с нехваткой мощности, которую положено выделять по действующим нормативам. С увеличением парка эксплуатируемого оборудования (кондиционеров, компьютеров и другой оргтехники) нагрузка на электросети резко повышается.
Хозяевами нежилых помещений, как правило, являются управляющие компании, поэтому к сети нередко подключается сразу несколько потребителей.
Наиболее разумный выход из ситуации – повысить мощность, отбираемую от сети, за счет прокладки в каждое помещение отдельного силового кабеля. Порядок действий в этом случае несколько отличается от рассмотренного ранее для частного жилья. Сначала потребуется подать заявление и подготовить документы, отправляемые в адрес сетевой компании. Заявка оформляется по установленному образцу. Готовый пакет документации должен содержать:
- План нежилого помещения с указанием всех электрических приемников.
- Копию документа на право пользования им.
- Выписку из реестра индивидуального предпринимателя.
- Копию устава фирмы или организации.
- Копию свидетельства о назначении руководителя компании.
- Личный паспорт или другой замещающий его документ.

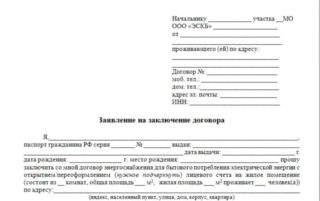

Фрагмент заявления на заключения договора
Следующий шаг – получение заявителем ТУ на предстоящие работы и заключение договора с сетевой компанией. Ее представители обязаны рассмотреть заявку от пользователя в течение 15 дней. При обнаружении ошибок в оформлении или недостатка документов заявитель должен получить извещение с объяснением причин.
После выдачи ТУ владельцу помещения совместно со специалистами сетевой компании потребуется выполнить все мероприятия, прописаны в этом документе. Они проводятся на основании заключенного ранее договора, в котором оговариваются сроки, права и обязанности сторон. Операции по расширению системы электроснабжения внутри помещения оплачиваются заказчиком. За все элементы, находящиеся за границами занимаемой фирмой площади, ответственность несет сетевая организация.
По завершении э/м работ представитель управляющей компании проверяет их качество, устанавливает на счетчик пломбы и оформляет акт приемки. Заказчик обязан внести все изменения в договор со снабжающей организацией в течение месяца.
