Шаг первый. Получение технических условий (ТУ) на подключение электроэнергии
Технические условия нужны для того, чтобы определить объемы работ выполняемых как самим абонентом, так и РЭС для подключения абонента к электросетям. Требования, устанавливаемые техническими условиями, обязательно должны находится в соответствии с требованиями местных, государственных или, даже, межгосударственных стандартов.
Проще всего будет получить технические условия по минимальной стоимости, если соблюдаются такие условия:
1. Максимальная расчетная мощность энергопотребления в доме не будет не превышать 15 кВт в час;
2. В черте города до ближайших распределительных щитов с соответствующим классом напряжения расстояние от участка составляет не более, чем 300 метров, и не более 500 метров, в случае расположения дома за пределами городской черты.
Законодательство обязывает электросетевые компании предоставлять технические условия и заключать договоры на подключения к электроэнергии всех абонентов, которые потребляют не более 15 кВт в час, не зависимо от наличия такой технической возможности. В частности, об этом идет речь в правилах, утвержденных постановлением Правительства РФ №861 от 27 декабря 2007 года. При этом, время, отпущенное электросетевой компании на рассмотрение заявки и полное подключение для нового абонента не может превышать шесть месяцами от даты подачи заявления на подключение.
Зачастую электросетевая компания может затягивать сроки или стараться увеличить стоимость своих услуг. По сути, поставщики электроэнергии являются монополистами, поэтому при подозрении на злоупотребление ими своими правами, не лишним будет подключить к процессу местное отделение Федеральной антимонопольной службы или Роспотребнадзора. В этом случае удастся избежать со стороны электрокомпании специального завышения расстояния по прямой до ближайших распределительных объектов электроснабжения и даже опор линий электропередач
Кроме того, важно помнить, что закон ограничивает стоимость полного комплекса услуг по подключению нового абонента, а не каждой услуги в отдельности. Дополнительно надо отметить, что существует множество компаний-посредников которые занимаются подключением новых абонентов к электросетям. Стоимость их услуг может достигать более 10 тысяч рублей
При самостоятельном подключении эти деньги можно сэкономить, однако подключение дома к электроэнергии без посредников будет более долгим и сложным.
Порядок действий будущего абонента следующий:
1. В электросетевую компанию подается специальная заявка по установленной форме. К этой заявке необходимо приложить копию паспорта, а также копии правоустанавливающих документов на дом и земельный участок. Кроме того, электросетевая компания обязательно потребует ситуационный план расположения энергопринимающих устройств, которые будут присоединены к электрическим сетям. При этом, если объект подключения расположен в городской черте, то масштаб плана должен быть не менее 1:2 000, а если объект расположен вне территории города, то масштаб плана должен быть 1:10 000. В число таких устройств при этом, должны быть включены все щиты и рубильники, чаще всего, на одном участке для одного дома таких объектов не будет более одного. Заявление необходимо написать в двух экземплярах, один из которых останется у абонента с отметкой о получении.
2. Электросетевая компания должна рассмотреть заявку на предоставление ТУ в течение 30 дней со дня ее получения. По истечении этого срока будущий абонент должен получить сами технические условия на подключение дома к электроэнергии и проект договора поставки электроэнергии. В условиях договора должно быть прописано обязательство нового абонента по установку индивидуального прибора учета. Отдельно надо отметить, что если условия подключения отличаются от стандартных, то электросетевая компания может отказать в согласовании ТУ или существенно пересмотреть их условия. Кроме того, в нестандартных ситуациях работают другие сроки и цены.
Надо отметить, что требование в ТУ выполнить проект на электроснабжение по планируемой мощности до 15 кВт в час, является избыточным требованием. Однако, в случае превышения этой мощности, такой проект является обязательным.
Электрификация по федеральной программе
Иногда можно услышать упоминание о федеральной программе электрификации садовых товариществ, участков ИЖС и иных земельных наделов. Источники по-разному трактуют содержание и условия этой программы. Общее у них одно – якобы льготные условия подключения, по которым можно оформить электрификацию участка, дачи, домовладения или иного объекта недвижимости всего за 550 рублей.

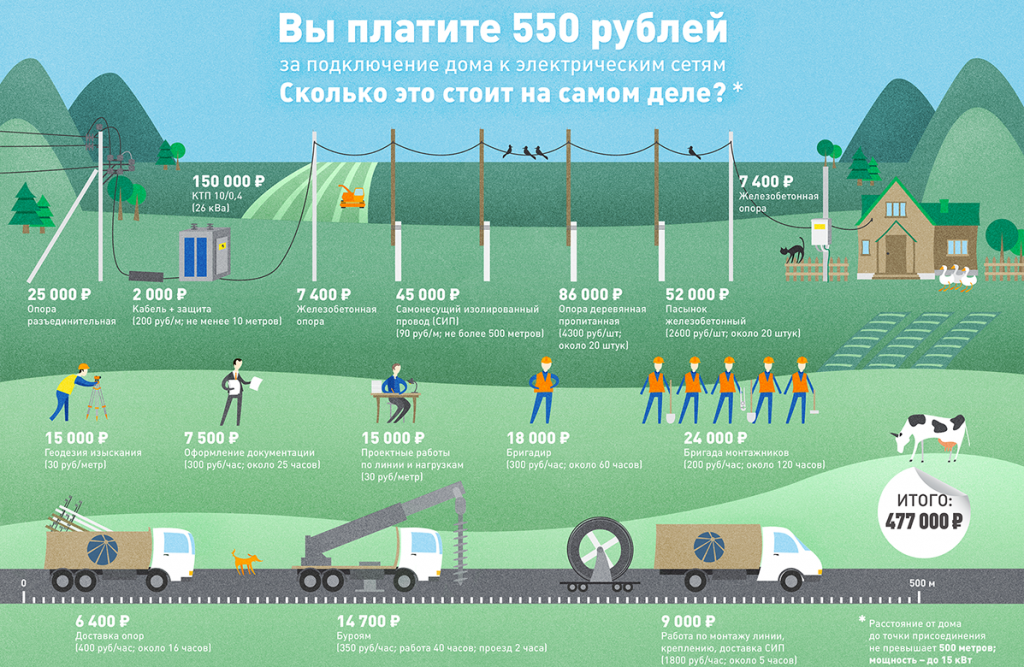

Однако 550 рублей – это стандартная стоимость подключения физических лиц, использующих до 15 кВт для бытовых целей, при условии, что ближайшая распределительная станция или электроопора находится в радиусе 300 (500) м от их участка. Указанная сумма распространяется на всех потребителей, которые подпадают под эти условия.
Что касается программ льготной электрификации, то на федеральном уровне таких не предусмотрено. Однако они вполне могут существовать на региональном уровне. Например, в Ярославской области с 2013 года действует Программа консолидации и восстановления электросетевого комплекса садоводческих товариществ.
О воздушном подключении
Чтобы сэкономить средства, наиболее разумно воспользоваться воздушным подключением к загородной электросети. Кроме невысокой стоимости нужно заметить, что и проводить монтажные работы будет несложно. Обслуживание таких линий не представляет сложности, а в случае если это потребуется, просто осуществить замену или ремонт линии.
Чтобы провести свет в дачные дома, нужно воспользоваться помощью электрика, однако можно сделать это и самостоятельно. Это делается в такой последовательности:
- введение провода от ЛЭП в ВРУ, при этом на входе необходимо наличие трехполюсного выключателя;
- осуществляется подведение провода к счетчику;
- затем следует подключиться к четырехполюсному дифавтомату. Тут же предполагается расположение однополюсных выключателей освещения, настроенных на одну фазу;
- для системы освещения предусмотрено наличие отдельных УЗО;
- хозяйственные строения должны подсоединяться к отдельной секции в щитке.
Сроки поверки электрических счетчиков.
Шаг второй. Исполнение ТУ и договора на техническое присоединение.
После того, как у абонента на руках оказываются подписанные ТУ и договор на техническое присоединение, сразу возникает закономерный вопрос, что же делать дальше. Все просто – нужно исполнять все пункты технических условий
Важно помнить, что в соответствии с постановлением правительства РФ № 861 от 27.12.2004 года, с изменениями, внесенными постановлением правительства РФ от 21.04.2009 N 334, обе стороны (электросетевая компания и абонент) должны выполнить мероприятия по технологическому присоединению в пределах границ своей балансовой принадлежности. Это значит, что компания-поставщик проводит все необходимые работы до счетчика абонента, а после счетчика все работы должен выполнить сам абонент. Однако, эти работы должны быть выполнены в строгом соответствии с ТУ
В любых ТУ есть требования к самому абоненту, и есть общие требования. Необходимо выполнить монтаж узла индивидуального учета на границе балансовой принадлежности. Как правило, это осуществляется на наружной стене готового дома или, если участок еще не застроен, на опоре ЛЭП – 0,4 кВ. После чего происходит монтаж проводов от индивидуального узла учета до непосредственной границы участка. Если дом уже построен, необходимо выполнить монтаж внутренних электрических сетей. Как правило, для окончания технологического присоединения достаточно выполнить выход от узла учета до автомата. После чего можно вызывать представителей поставщика для опломбировки прибора учета. А это означает, что можно переходить к следующему шагу.
Финишный этап
Когда все пункты технических условий выполнены, можно переходить к финишному этапу подключения. Для этого потребуется посетить сетевую компанию и подать еще одно заявление на непосредственное подключение и ввод в эксплуатацию. После выезда представителя на место, на руки владельцу выдаются акты. В одном из них указывается допуск счетчика к использованию, в другом указана граница раздела балансовой принадлежности. В третьем документе стоит пометка о выполнении технических условий. Еще одни акт свидетельствует о должно оборудовании электрической установки. Представитель также должен поставить необходимые пломбы и внести их номера в реестр.
Последним шагом является заключение договора непосредственно с энергетической компанией, которая занимается поставками электроэнергии. Для заключения договора необходимо предоставить все документы, которые были необходимы, когда подавалось первое заявление. Дополнительно к ним предоставляются подписанные акты, копия технических условий, копия договора о подключении. В некоторых местностях есть дополнительные требования, которые необходимо уточнить в соответствующем справочном бюро. Как только договор будет подписан, организация учета передает соответствующее указание в сетевую компанию, которая и осуществляет фактический ввод в эксплуатацию. О том, как осуществляется подключение загородного участка к электрической сети, рассказано в видео ниже.
Как видно, процесс подключения электричества к участку является довольно понятным и может быть выполнен самим владельцем
При этом важно знать все обязанности и права при подключении, чтобы отстаивать последние, когда это будет необходимо. При возникновении спорных ситуаций, суд встанет на сторону инициатора подключения, если все будет выполняться в согласии с постановлениями и техническими условиями
Плата за подключение осуществляется в согласии с тарифами, установленными государством.
Порядок проведения электричества на земельный участок
Поставщик электричества может подключить только готовую сеть. Собственнику требуется ее построить. Это можно сделать самостоятельно или воспользоваться услугами специализированных организаций. Расходы на приобретение и монтаж оборудования, покупку и укладку кабелей оплачиваются гражданином.
Есть два варианта прокладки сети:
- протягивание кабелей по воздуху на опорах;
- прокладка сети под землей.
В первом случае требуется соблюдать следующие правила:
- максимальная дистанция между опорами – 15 м;
- высотка крепления кабеля – от 6 м;
- минимальная высота провисания провода – от 3,5 м;
- высота точки входа кабеля в дом – минимум 2,75 м;
- используемый провод – кабель СИП сечением от 16 мм, оборудованный несущим тросом.
Для способа с укладкой под землей требования следующие:
- глубина – от 0,8 м;
- дистанция защитных труб от опор – от 2 м;
- наличие изоляции кабеля от механического воздействия;
- укладка сигнальной ленты на расстоянии 25 см от провода;
- ширина траншеи – 30–40 см.
Соблюдение этих правил является обязательным. Иначе сеть не будет принята сотрудником компании поставщика.
Как происходит подключение
Организация по электросетям на себя все обязанности по проводке электричества вне территории земельного участка. А то есть прокладывает кабель от контура силовой сети, то земли клиента и только. Хозяину же дома придется совершить самостоятельное подключение электричества внутри участку от точки, которая в будущем станет узлом учета.
Рассматривая варианты, как завести электричество на участок есть два основных метода подключения электроэнергии:

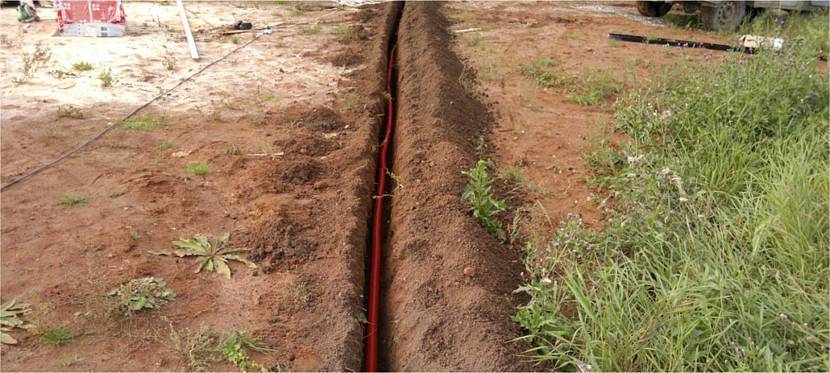

Прокладка кабеля под землей. В таком случае роется траншея от закопанного кабеля сети к домашнему щитку. Данный метод считается более надежный, но стоит дороже, ведь в стоимость будет входить сама траншея.
Прокладка кабеля под землей Источник nwlelectro.ru
При подключении проводки через столбы, стоит подвешивать провода как минимум на 15 метров, а на ключевом участке от крайнего столба к дому использовать упрочненный провод СИП. По своей структуре он имеет дополнительную изоляцию, а в его основе лежит трос, который делает провод значительно прочней и более устойчивым к плохим погодным условиям.
Как уже было сказано оба способы подключение совершают специально обученные люди от организации, к которой обратились. Делать подключение самостоятельно ни в коем случае нельзя. Последствия самовольного подключения электричества могут нанести урон, как самой энергосети. Так и кошельку нарушителя, так как такое нарушение карается штрафом от 100 до 200 прожиточных минимумов, согласно законодательству.
Видео описание
Смотрите в видео, как оформить подключение к электричеству:
После подключения кабеля к дому, происходит проверка работоспособности проведенной сети. Если все работает, подписывается акт о выполнение указанных услуг и заключается договор на поставку электричества между хозяином и поставщиком.
Всю остальную работу на территории участка, будь это готовый дом или еще не начатый, совершает хозяин, работа данной конторы закончена.
Проверка электросетиИсточник go31.ru
Ценовая политика на подключение участка
Если рассматривать обобщенно, то в расходы на подключение будет входить:
Цена на материалы, которая полностью зависит от расстояния от дома до точки подключения и от кабеля и составляющих к нему, которые будут куплены для этой цели.
Услуги подключения к электросетям, запрошенные индивидуальном порядке. К ним относятся все расчеты по техническим условиям, помощь по составлению проекта и сама работа проведенная служащими. Так же иногда сюда идет оплата за выдачу документации с разрешениями на подключение.
Основные услуги по подключению. Установка столбов, формирование траншеи, монтаж электрощита и прочее.
Заключение договора энергоснабжения с поставщиком
На момент 2019 года действуют примерно такие ценовые тенденции:
Стоимость на получение технических условий от электросетей равна 7000 рублей. Цена установки столба для ввода электричества будет составлять примерно от 25 000 рублей, если брать Московскую область.
Видео описание
Как оформить и подключить электричество за 500 руб смотрите в видео:
Подключение электричества к частному дому от этого столба обойдётся жителям примерно от 14 000 р. Это зависит напрямую от цены метра кабеля, который хозяин дома захочет установить. Общая стоимость электромонтажных работ при проводке к участку, в среднем от 22 500 р.
В цену включен так же монтаж электрощита и заземления ПУЭ, для обеспечения безопасности. Все подписи и согласованный пакет документов в среднем выходит в цене 8000 р. Стоимость договора энергоснабжения на сегодняшний день составляет от 7 000 р. В целом не особо дорогой процесс, если сравнивать в эквиваленте с ценой на участок или дом.
Установка столба и подключение электричества зависит от местонахождения участкаИсточник ngnovoros.ru
Коротко о главном
Прежде чем подключить электричество, потребуется составить проект. На его основании будут проводиться работы, и рассчитываться требуемая мощность. Чаще всего подключение к электросетям производится подземным, реже воздушным методом. Для сбора документов и подключения лучше обратиться к специалистам.
Что требуется для подключения
В первую очередь вам потребуется заполненная заявка на подключение электричества к земельному участку, которую следует подать в ближайшую энергоснабжающую организацию.
Советы бывалых: есть мнение, что для более оперативного реагирования эффективнее подать заявку сразу в региональное управление, которое передаст ее в нижестоящую организацию по территории и начнет контролировать выполнение.
Если вы любите читать первоисточники, то изучите Постановление Правительства РФ № 861 от 27.12.2004 – в нем подробно указано, как подключить электричество к земельному участку: какие документы собрать, какие действия предпринять и в какие сроки.
Ценовая политика на подключение участка
Если рассматривать обобщенно, то в расходы на подключение будет входить:
Цена на материалы, которая полностью зависит от расстояния от дома до точки подключения и от кабеля и составляющих к нему, которые будут куплены для этой цели.
Услуги подключения к электросетям, запрошенные индивидуальном порядке. К ним относятся все расчеты по техническим условиям, помощь по составлению проекта и сама работа проведенная служащими. Так же иногда сюда идет оплата за выдачу документации с разрешениями на подключение.
Основные услуги по подключению. Установка столбов, формирование траншеи, монтаж электрощита и прочее.
Заключение договора энергоснабжения с поставщиком
На момент 2019 года действуют примерно такие ценовые тенденции:
Стоимость на получение технических условий от электросетей равна 7000 рублей. Цена установки столба для ввода электричества будет составлять примерно от 25 000 рублей, если брать Московскую область.
Видео описание
Как оформить и подключить электричество за 500 руб смотрите в видео:
Подключение электричества к частному дому от этого столба обойдётся жителям примерно от 14 000 р. Это зависит напрямую от цены метра кабеля, который хозяин дома захочет установить. Общая стоимость электромонтажных работ при проводке к участку, в среднем от 22 500 р.
В цену включен так же монтаж электрощита и заземления ПУЭ, для обеспечения безопасности. Все подписи и согласованный пакет документов в среднем выходит в цене 8000 р. Стоимость договора энергоснабжения на сегодняшний день составляет от 7 000 р. В целом не особо дорогой процесс, если сравнивать в эквиваленте с ценой на участок или дом.
Установка столба и подключение электричества зависит от местонахождения участкаИсточник ngnovoros.ru
Коротко о главном
Прежде чем подключить электричество, потребуется составить проект. На его основании будут проводиться работы, и рассчитываться требуемая мощность. Чаще всего подключение к электросетям производится подземным, реже воздушным методом. Для сбора документов и подключения лучше обратиться к специалистам.
Что потом
После того, как разрешение и технические условия получены, нужно разработать проект электрификации участка. В принципе, составить план разводки проводки по дому можно самостоятельно, но если дом будет большим, с подсобными и техническими помещениями, с выводом электричества в зону установки насосной станции или насоса для подачи воды, лучше заказать проект в специализированной организации. И лучший вариант — в той энергосбытовой организации, куда вы подавали заявку на подключение. Проблем с приемкой будет куда меньше.

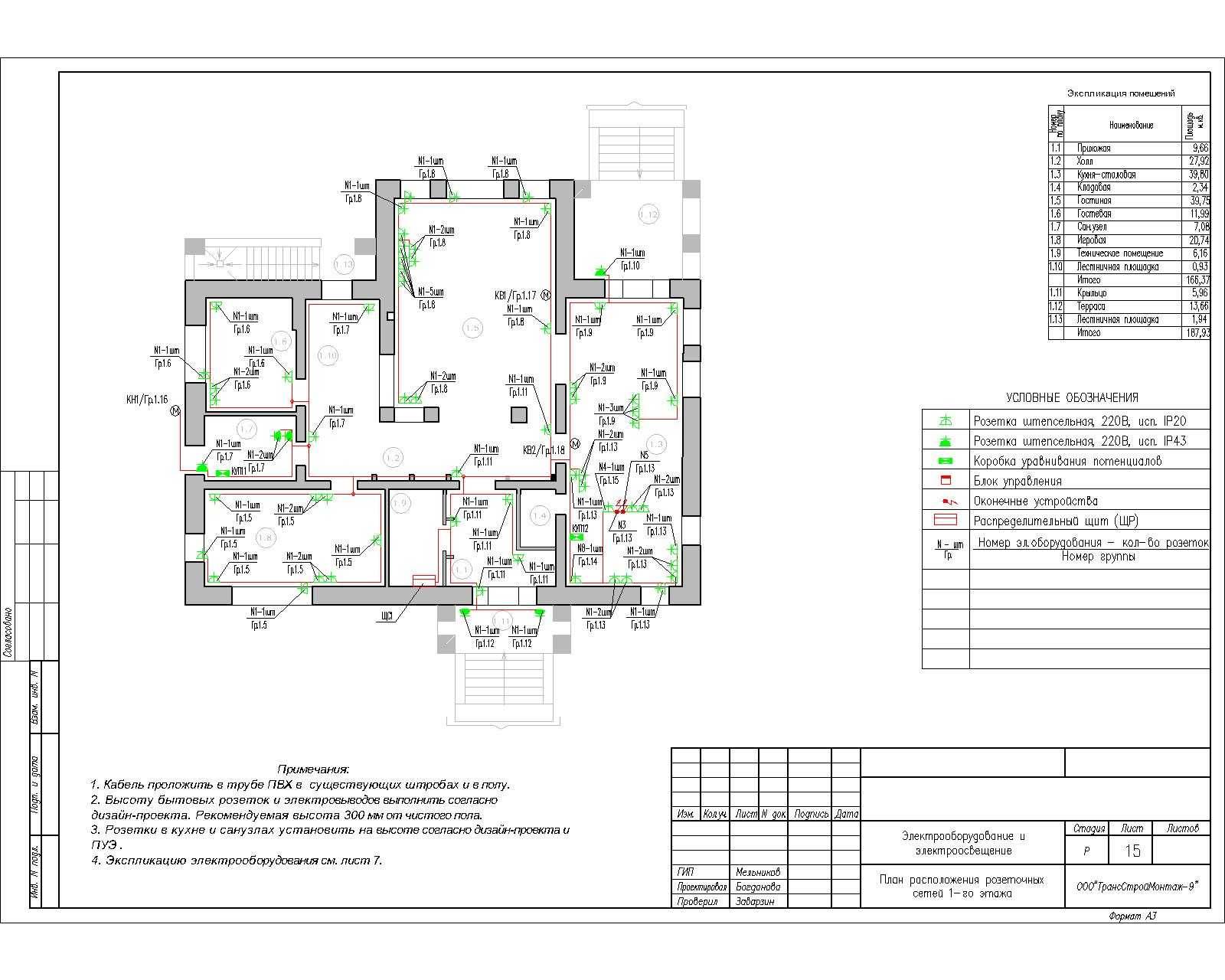

Пример проекта электрификации дома
Если проект будете составлять сами, его нужно будет согласовать в энергосбыте. Если требования соблюдены, вам его утвердят, если есть нарушения, укажут, что нужно поменять. Внеся изменения, снова подаете проект на подпись. Только имея на руках готовый подписанный проект, можно приступать к его реализации.
Стоимость электрификации
Цена подключения электричества к участку без строений или с ними одинакова и составляет 550 рублей. Однако чтобы не выйти за пределы этой суммы, должен соблюдаться ряд условий:
- Мощность объекта не выше 15 кВт. Для лучшего понимания достаточно сказать, что этого значения вполне хватит для коттеджа, площадью 100м², оборудованного всеми необходимыми электроприборами.
- Расстояние от ЛЭП нужного класса напряжения (0,4 кВ) до границы земельного участка составляет: для города 300 м, для сельской местности – 500 м. При этом, если прямо рядом с будущим строением находится линия, с диапазоном 6 кВ, подключиться с льготным тарифом уже не получится.
- Электроснабжение осуществляется по 3 (самой низкой) категории надёжности.
- Абонент не будет заниматься производственной деятельностью.
Если землевладение соответствует перечисленным требованиям, непосредственно технологическое присоединение обойдётся в 550 рублей. Однако все работы на своей территории заказчик будет оплачивать отдельно. В остальных случаях, расчёт делается индивидуально, в зависимости от сложности и объёма производимых работ, а также расстояния между источником энергии и земельным наделом.
Как подвести на участок ЛЕП за 3 месяца: видео
Подготовка документов и подача заявки на технологическое присоединение
Важным условием является то, что выбирать сетевую компанию следует из ближайших. Перед обращением в сетевую компанию с целью подать заявку на технологическое подключение и заключение договора необходимо подготовить следующие документы:
- Заявление на технологическое присоединение, образец и форму для заполнения которой вы сможете найти на сайте сетевой компании или взять в её офисе;
- Копии документов, подтверждающих право собственности на участок (дом);
- Если на подключаемом участке идёт строительство, то необходим список оборудования, потребляющего энергию. Если на участке уже имеется жилой дом, то необходим список бытовых приборов, являющихся основными энергопотребителями;
- План участка;
- Паспорт заявителя и свидетельство ИНН.
Образец заявки на технологическое присоединение
Заявка от физического лица на присоединение по одному источнику электроснабжения энергопринимающих устройств с максимальной мощностью до 15 кВт изображена ниже.
Также заявку можно скачать тут.
Как получить разрешение на подключение электричества
Порядок действий одинаков, хотите вы подключить участок земли без строения или постройку постоянного (частный дом) или временного проживания (дача). Для начала находите адрес энергосбытовой кампании вашего района. Проще это сделать по интернету написав в поисковой строке «адрес энергосбытовой кампании» и добавить название района. Бывают ситуации, когда участок стоит на границе зон обслуживания двух организаций энеросбыта. Тогда заявка подается в ту, чей столб стоит ближе.
Провести свет в частный дом или на участок можно при наличии технических условий. Выяснить это можно в энергопоставляющей организации вашего района
По найденному адресу отправляют заполненную заявку и пакет документов. В каждом районе перечень документов может немного отличаться, но в основном нужны будут:
- Заявка на подключение (одна из форм и образец заполнения приведены на фото ниже).
- Ксерокопию паспорта, данные которого указаны в заявке.
- Копия свидетельства о праве на собственность.
- Ксерокопию ИНН.
- Перечень всех энергопотребляющих устройств, которые будут подключаться к сети с указанием их мощности.
- Расчет нагрузки.
- План участка и дома в масштабе, на котором указать расположение ближайших столбов электросети. Если на участке или около него есть трубопроводы (газ, водопровод, канализация и т.п.) они обязательно должны быть на плане. На плане дома указать места, где будут установлены электроустановки.
Подать документы можно по почте или лично. Если вы решили принести заявку лично, зайдите в приемную к секретарю, подайте заполненную заявку на подключение в двух экземплярах со всеми документами, на втором (он останется вам) попросите поставить дату принятия документов. При таком способе подачи, вам точно ответят в течение положенных законодательно 30 дней.
Пример заполненной заявки на подключение электричества к участку
Можно отправить заявку по почте. В этом случае ждать нужно примерно 45 суток, учитывая время на доставку почты. Если ответа нет, посылайте запрос вторично или поезжайте и подавайте лично. Такое бывает нечасто, но встречаются и такие ситуации: письмо где-то потеряли, засортировали и т.п.
На фото приведен пример заполненой заявки. Это только один из образцов, формы меняются не реже одного-двух раз в год, так что вам нужно будет найти действующий на данный момент тип бланка и заполнить его.
Что будет в ответе
В письме от «Энергосбыта» вам придет два экземпляра договора по подключению к электросети, подписанных представителями кампании, и «Технические условия на подключение» (ТУ).
Вам нужно внимательно вчитаться в то, что вам прислали, если вас все устраивает, подписываете договор и один экземпляр передаете обратно.
Перед подписанием договора внимательно его прочтите
В договоре прописан срок подведения электричества к участку. Стандартно там стоит 6 месяцев. Этот максимальный срок, отведенный законодательно на выполнение всех работ. По факту, срок подключения сильно зависит от того, на каком расстоянии находится столб от участка. Для городских условий «рядом» означает на расстоянии не более 300 метров, для сельской местности — менее 500 метров.
Если расстояние в этих пределах, вам могут подключить быстрее — через пару месяцев. Если далеко — срок может быть намного больше, чем полгода. Хотя по прошествии этого срока вы можете предъявлять претензии. Независимо от того, когда вам подключат электричество на участок, начинаете стройку тогда, когда вам удобно.
Иногда в договоре стоит расплывчатая формулировка, без указания даты. Например, такая: «Подключение участка №…будет произведено в течение 6 месяцев, но при условии модернизации или ремонта (постройки) понижающей трансформаторной подстанции». Подписав договор, содержащий примерно такой или похожий текст, ждать вы можете годами: пока организация начнет постройку или модернизацию подстанции. Только после этого вам в течение 6 месяцев ваш участок могут подключить к электросети.
Требования к электрооборудованию
Существует целый ряд требований к элементам системы, которые должны быть соблюдены, когда дом соединяют с сетью:
Рекомендуется, чтобы сечение кабелей | Применяемых для выполнения линии с одной фазой, составляло:
|
Два кабеля, ноль и фаза | Которые служат для подключения к опорам ЛЭП, должны находиться на расстоянии:
|
Кабель, вводимый в жилой дом | По принятой схеме идет через отверстие, проделываемое внутри стены, когда сам провод установлен, его заделывают, применяя негорючий материал, в том числе бетон либо цемент, он должен располагаться:
|
Если между столбом ЛЭП и границей земли заявителя | Более 25 сантиметров, то необходимо поставить опоры в промежутке |
Подключение | Производится к аппарату учета либо устройству распределения |
Технические условия
Получить технические условия не так трудно, как это выглядит со стороны. Не позднее двух недель организация обязана их выдать. Такие временные рамки даются на рассмотрение заявления.
В полученной документации указываются:
- уровень напряжения,
- точка ввода,
- высший уровень нагрузки на сеть.
После получения этих условий можно правомерно провести электроэнергию на участок. Это документальное разрешение выступает в роли основания для создания проекта.
Запомните! Технические условия должны демонстрировать мощность оборудования, которое будет применяться на объекте в будущем. Сотрудникам нужно умножить этот показатель на коэффициент одновременного включения, который равен 0,6.
Можно отправить заявку через интернет. Кроме того, можно осуществить это и в письменной форме. В заявке следует указать, собирается ли заявитель в будущем использовать электричество для отопления, какую разновидность сети планируется использовать – однофазную или трехфазную.
Для снабжения электроэнергией частных домов или дач в столичном регионе важен тот факт, каким будет напряжение в сети:
- 380 Вольт,
- 220 Вольт.
Вся требуемая документация подается одновременно с заявлением, в частности та, которая может подтвердить права на участок земли.
Стоит помнить о том, что в случае существования каких-то коммуникаций следует сообщить об этом.
Как правило, подсоединение электрических сетей производится в рамках подготовления участка к строительным работам.
Заключение договора с электросетевой организацией
Чтобы провести электричество на участок или подвести сети к домовладению, необходимо заключить договор в соответствии с действующими на территории РФ нормативными правовыми актами. С заявителем или представителем в обязательном порядке составляется несколько актов, касающихся технического присоединения к электросетям, ответственности сторон в процессе эксплуатации и разграничения балансовой принадлежности.
Получение акта о ТП к сетям электроэнергии потребует предоставления документов:
- разрешения, полученного в Ростехнадзоре;
- документа, подтверждающего полномочия представителя (скан-копия).
Правилами присоединения объекта к электрическим сетям регламентируется процедура ТП, оформление заявки и заключение договора, предусмотренные законодательством льготы, а также распределение обязанностей выполнения ТУ, критерии наличия технических возможностей и предусмотренная ответственность за нарушения.
В бланке заявки обязательно указываются следующие сведения:
- ФИО заявителя или доверенного лица;
- Дата выдачи удостоверения личности, его серия и номер;
- Адрес регистрации;
- Перечень энергопотребляющих устройств;
- Показатели мощности подключаемых устройств;
- Данные энергоснабжающей организации;
- Разрешение на ведение строительства (при наличии только земельного участка).
Все выявленные в подаваемых документах ошибки обязательно фиксируются представителями сетевой компании. Заявитель оповещается о недочётах в пакете документов в течение шести дней. При отсутствии ошибок в адрес заявителя направляется бумажный договор (2 экземпляра) с приложенными техническими условиями.
Срок изготовления договора составляет 15 дней.
Скачать образец типового договора об осуществлении технологического присоединения к электрическим сетям можно здесь.
Сколько стоит провести электричество
Это вопрос скорее риторический. Сегодня стоимость такой услуги составляет всего 550 рублей. В эту сумму входит
- оплата выдачи технических условий, а также
- расходы на технологическое присоединение к электрическим сетям.
Энергоснабжающие компании не вправе требовать от заявителей внесения дополнительных платежей, если соблюдены требования расстояния и мощности. В соответствии с подготовленным Минэнерго проектом, цена подключения на территории РФ в скором времени может достигнуть 40 тысяч рублей.
