Строительство каркасного дома своими руками: технология строительства и пошаговая инструкция

Обшивка и утепление

Завершив этап строи
тельства, связанный с монтажными работами, обшивают стены здания изнутри или снаружи отделочными листам. Для внешней стороны используется ориентированная стружечная или полужёсткая древесноволокнистая плита. На внутреннюю отделку применяют гипсокартонные листы.

Полужёсткие теплоизоляционные плиты из минеральной или базальтовой ваты вставляются с открытой стороны между стоек каркаса враспор. Горизонтальные швы, дополнительно заполняют мягкой минеральной ватой. Таким же образом утепляют кровлю. Изнутри помещения теплоизоляционные плиты защищают парозащитной плёнкой, предотвращающей проникновение и конденсацию в нём влаги.Для защиты пола первого этажа, по предварительно застеленной гидроизоляционной мембране укладывается засыпной утеплитель или каменная вата и укрывается парозащитной плёнкой.

Окончив работы по утеплению, приступают к настилу кровли и обшивке фасадов. Учитывая, что здание лишено цоколя и расположено на низком бетонном основании, рекомендуется пол – метра стены у земли обшить панелями с керамической плиткой или отделать аналогичным материалом для защиты от влаги и придания привычного внешнего облика. Для кровли и стен не стоит применять дорогие и долговечные покрытия, так как может возникнуть необходимость вмешательства во время эксплуатации для исправления ошибок и недочётов допущенных во время строительства.

https://www.youtube.com/watch?v=vv-pBjvPOK0

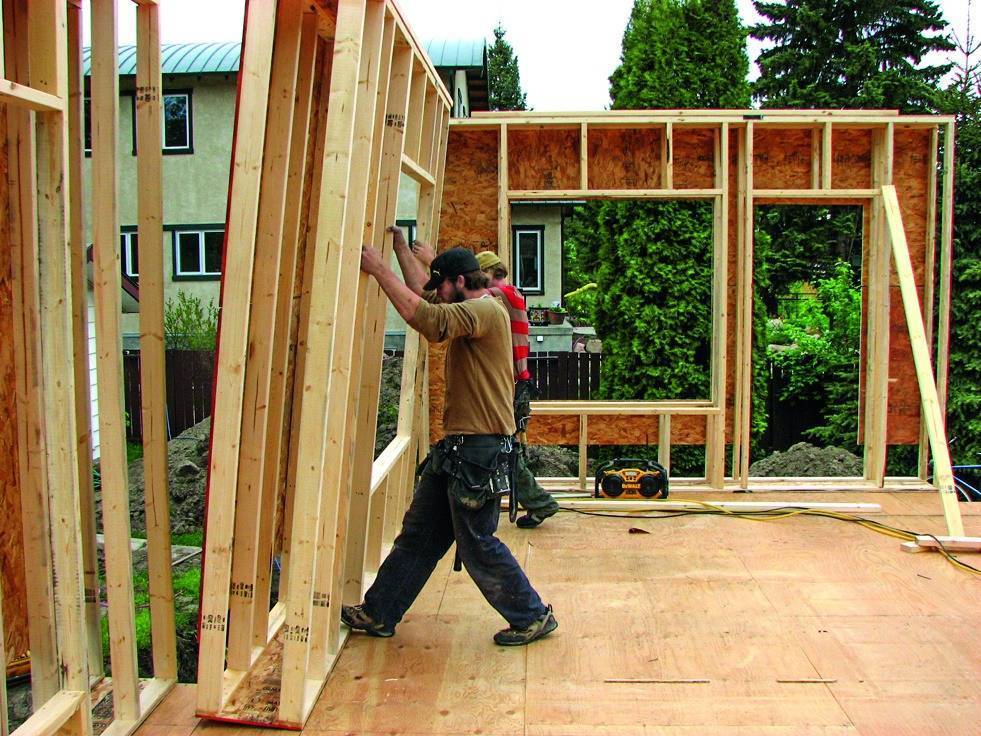

Шаг 3: Каркасные стены

Каркасный дом своими руками собирают из отдельных элементов, раскраивая и подгоняя их на строительной площадке. Возможен монтаж более крупных секций или даже целых конструкций, заготовленных на заводе.

Способы сборки каркаса

Быстровозводимые здания сегодня строят способами:

  • традиционным — последовательно собирают каркас из стоек, ригелей, укосин, утепляют стены, монтируют обшивку;
  • методом «канадской платформы» — секции заготавливают горизонтально на черновом полу и выставляют их в проектное положение;
  • из СИП-панелей — крупные элементы, раскроенные на заводе, собирают на площадке при помощи соединительных брусьев и полиуретанового клея;
  • по немецкой технологии «фахверк» — доски каркаса, являющиеся одновременно декоративной отделкой, располагают снаружи утеплителя;
  • по шведской технологии — каркас монтируют из двух обрешеток, первая предназначена для установки утеплителя и крепления внешней отделки, вторую используют для прокладки коммуникаций и монтажа внутренней облицовки.

Монтаж каркаса способом «канадская платформа».

В частном строительстве для сборки своими руками чаще применяют классический способ, не требующий сложных монтажных работ и затрат на подъемную технику.

Установка и сечение стоек

Этапы монтажа стоек каркаса включают:

  1. Разметку на покрытии чернового пола мест установки стоек. Обычно шаг составляет 60 см. Это удобно для последующей укладки плит минеральной ваты. В двухэтажных зданиях расстояние уменьшают до 40 см.
  2. Нарезку опор из сухой обработанной доски толщиной 50 мм. Сечение подбирают по расчету на несущую способность.
  3. Установку стоек в углах, выравнивание, закрепление временными укосинами.
  4. Монтаж промежуточных элементов.
  5. Соединение опор брусом верхней обвязки.
  6. Усиление оконных и дверных перемычек досками, уложенными на ребро. Если этого не сделать, при прогибе произойдет защемление рамы, возникнут трещины на стеклах, отделке фасада и внутренних поверхностей стен.
  7. Укрепление каркаса укосинами из досок 100х25 или 150х25, врезанными в верхнюю и нижнюю обвязку, стальными перфорированными полосами, горизонтальными перемычками. Дополнительное усиление не требуется, если каркас обшивают жесткими листами ОСП, многослойной фанеры.
  8. Обшивку лобовой доской балок верхней и нижней обвязки. Рекомендуется проложить слой базальтовой ваты для утепления конструкции.

Для подбора сечения стоек суммируют все нагрузки, действующие на несущий каркас. Если здание небольшое, то при высоте до двух этажей размеры бруса принимают:

  • для наружных стен — 150х50 мм, 200х50 мм;
  • для внутренних перегородок — 100х50 мм.

Прочности таких сечений вполне достаточно для восприятия вертикальных и боковых нагрузок. При теплотехническом расчете может оказаться, что для размещения теплоизоляции требуется большая, чем расчетная, ширина стоек.

Увеличивать сечение несущего бруса нецелесообразно. В этом случае утеплитель укладывают в 2 слоя — один между стойками каркаса, второй — по наружной обрешетке с перевязкой. Такая компоновка поможет избежать теплопотерь через деревянные элементы, углы, обрамления проемов.

Укосины или раскосы

Укосины или раскосы устанавливают временно для придания устойчивости каркасу при монтаже или постоянно, чтобы конструкция сохраняла геометрию длительное время.

Укосины в каркасе устанавливают наклонно.

Чтобы постоянные укосины выполняли свою роль — обеспечивали жесткость каркасу, при их установке соблюдают правила:

  • элементы монтируют с наклоном 40°-60°;
  • толщина укосин — не более 1/4 от высоты сечения стойки;
  • крепление раскоса к обвязке — только врезкой, при других видах сочленения усыхание древесины ведет к потере устойчивости узла;
  • укосины врезают заподлицо со стойками, обвязками и перемычками;
  • на одной стене устанавливают не менее двух раскосов с наклоном в разные стороны;
  • к стойкам по длине прибивают 2-3 гвоздями.

Вместо укосин в углах каркаса можно использовать листы ОСП-3 12. Диагональная жесткость конструкции будет обеспечена.

Углы каркасного дома

Угол — одно из проблемных мест в каркасном доме. Установка бруса без дополнительного утепляющего слоя приводит к образованию мостика холода. Дерево обладает более высокой теплопроводностью, чем минеральная вата, поэтому стена в углу помещения может промерзать.

Чтобы этого не случилось, конструкции формируют одним из четырех способов:

Из двух стоек. Стык двух стен усиливают отделочным уголком.

Первые два способа более технологичны, но теплоизоляционные качества их ниже. В стыке двух стен остаются сквозные щели, которые очень трудно заделать.

Строительство своими руками

При строительстве эко дом важным критерием является его расположение, так как необходимо по максимуму использовать энергию солнца, как для отопления всех помещений, так и для нагрева горячей воды и это необходимо учитывать при самостоятельном проектировании дома. Правильно расположенный относительно юга дом, позволит использовать максимальное количество солнечной энергии, тем самым, уменьшая нагрузку на имеющиеся инженерные системы.

Выбор места

При выборе места расположения эко дома и его правильного размещения на земельном участке, очень важно знать, что эко дом не должен быть затенён с восточной стороны, а в особенности с южной и западной, так как от этого полностью зависит эффективность эко дома. После правильного выбора места для возведения эко дома, приступают к непосредственному строительству корпуса своими руками

Основными составляющими корпуса эко дома, является его долговечность, хорошая теплоизоляция, а также отличная механическая прочность. По всему периметру экодома устанавливаются специальные буферные зоны, которые способны обеспечить ему дополнительную защиту по сохранности тепла. К корпусу экодома, впоследствии можно пристроить как летнюю веранду, так и мастерскую либо же гараж

После правильного выбора места для возведения эко дома, приступают к непосредственному строительству корпуса своими руками. Основными составляющими корпуса эко дома, является его долговечность, хорошая теплоизоляция, а также отличная механическая прочность. По всему периметру экодома устанавливаются специальные буферные зоны, которые способны обеспечить ему дополнительную защиту по сохранности тепла. К корпусу экодома, впоследствии можно пристроить как летнюю веранду, так и мастерскую либо же гараж.

Теплоизоляция эко дома

При строительстве эко дома своими руками, повышенное внимание уделяется так называемым «мостикам холода», где возможно проникновение в дом холода с улицы. В северный регионах, следует предусмотреть при строительстве эко дома, создание дополнительной термической маски, по всему периметру дома

Термическая маска сооружается из более тяжёлых строительных материалов. Днём такая маска способна эффективно накапливать солнечное тепло, а ночью эффективно сохранять его.

Если эко дом возводиться по каркасной технологии, то его внешний периметр, как правило, делают из лёгких естественных материалов, таких например как солома. В данном случае в доме устанавливают систему, которая является активным аккумулятором тепла. В качестве такой системы, может выступать как обычный обогреватель, так и дымоход открытого типа.

Фундамент

Как и все строения, эко дом также имеет фундаментальное основание. В зависимости от типа грунта, на котором возводиться строение, а также глубины подземных вод и режимов паводка, при возведении эко дома может быть использованы следующие типы фундаментов: ленточный, столбчатый, либо же различные мелкоблочные типы фундаментов. По периметру всего фундамента в обязательном порядке следует устроить надёжную дренажную систему.

Стены и облицовка

Стены эко дома являются многослойными и имеют до четырёх слоёв. Первый слой состоит, как правило, из побелки, обоев либо же краски. Второй слой, состоит из штукатурки, а также пароизоляции и несущей стены. Третий слой содержит утеплитель, в качестве которого часто применяется солома. Четвёртым слоем выступает вентилируемый зазор и облицовочный материал фасада. Для того чтобы в дальнейшем предусмотреть расслоение стен эко дома, необходимо использовать специальные стяжки в процессе возведения его стен.

Облицовка стен эко дома, чаще всего выполнена из дерева, декоративного кирпича либо же штукатурки и может быть сделана своими руками. Главным критерием при выборе облицовочного материала для эко дома, является его повышенная стойкость к различным атмосферным осадкам.

Панельно-каркасный дом

Качество панелей для сборки дома зависит от завода-производителя.

Сейчас застройщик может построить дом, используя готовые панели, изготовленные на заводе. В этом случае сложно проконтролировать качество материалов, используемых внутри панелей, сам процесс создания панелей, оконных и дверных блоков. Единственное, что можно сделать, – заранее обговорить во время создания проекта материал для изготовления панелей и самостоятельно проконтролировать монтаж каркасного дома. Как правило, элементы будущего дома, изготовленные на заводе, отличаются высоким качеством, и при правильном монтаже можно получить теплый и долговечный дом.

Выбор конструкции

Специфика поставленной задачи подразумевает отсутствие дополнительных рабочих рук на площадке строительства, поэтому при выборе типа здания учитывается возможность возведения его в одиночку, без привлечения грузоподъёмной техники и постоянных помощников. Это означает, что из рассмотрения исключаются панельно-каркасные, а также здания с массивным фахверком и большими пролётами. Подходящим вариантом выглядит каркас из дощатых сквозных стоек. Двухэтажный дом потребует подачи значительного объёма материала на устройство верхнего этажа и крыши, что затруднительно делать в одиночку.

Полутораэтажное или мансардное здание избавит от лишней нагрузки, а одноэтажное обеспечит самые комфортные условия работы. Если нет жёсткого лимитирования площади застройки, рекомендуется ограничиться одним этажом, несмотря на увеличенные расходы по устройству кровли и фундамента, такое решение окажется выгодным, удобным и рациональным как при строительстве, так и последующем проживании.

Перекрытие

Балки закрепляют на верхнюю обвязку тремя способами:

  1. На стальные опорные кронштейны;
  2. На стальные уголки;
  3. С врезкой.

Шаг установки балочной конструкции и размер элементов напрямую зависит от того, что планируется сделать сверху. Если предполагается обустроить мансардный этаж, то для того, чтобы пол не прогибался, сечение балок берется максимальное, а шаг между ними сокращается до 40 см. Если сверху будет просто чердак и кровля, то можно увеличить шаг до 60 см, а балки обустроить с сечением 100х100.

Если предполагается построить второй этаж, то балки берутся 150х150, на них монтируется черновой пол – так будет проще работать со стенами второго этажа. Сборка самой конструкции проводится аналогично той, которая применялась при постройке первого этажа, но с той разницей, что конструкцию каркаса стен придется затаскивать на второй этаж.

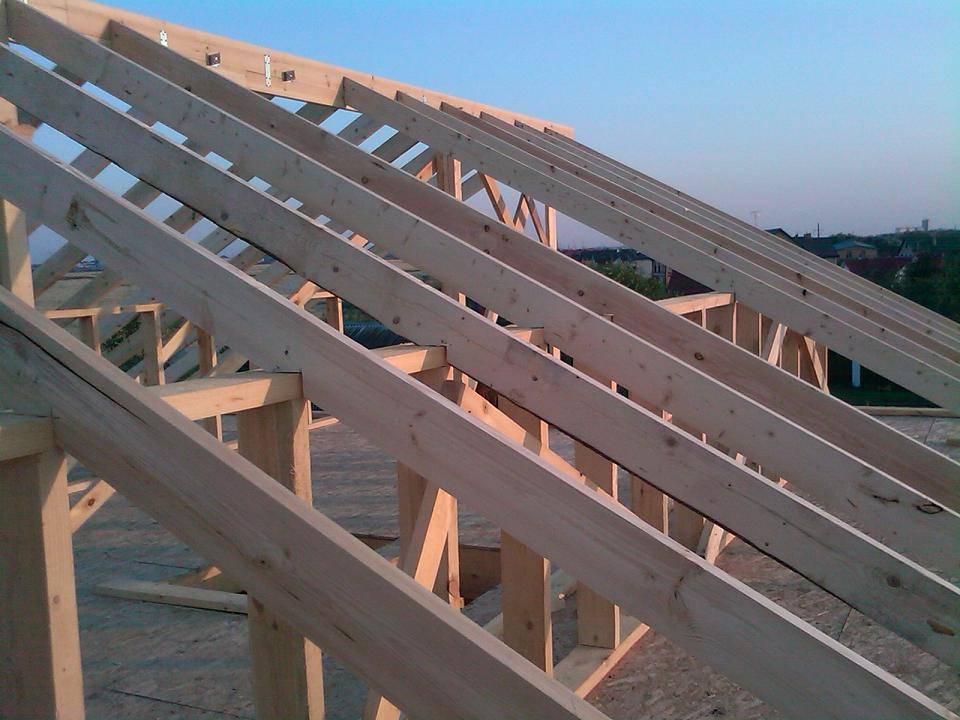

Этап 2: возведение каркаса и междуэтажного перекрытия

Возведение каркаса при строительстве деревянного дома начинают с монтажа нижней обвязки. Размеры её поперечного сечения напрямую будут зависеть от типа фундамента. Для свай, установленных с большим шагом (3м и более) нижняя обвязка будет мощнее, чем для других вариантов. Нижняя обвязка поверх свайного фундамента, по сути, является ростверком. Во всех случаях (в том числе при ленточном и плитном фундаменте) эта обвязка должна располагаться выше отметки грунта. Нижняя обвязка должна антисептироваться особенно тщательно. Кроме того, под её низ следует подложить гидроизоляцию из плотного полиэтилена, рубероида или другого рулонного изоляционного материала.

Возводить каркас можно двумя методами – собирая каждый элемент отдельно непосредственно в месте его проектного положения, или же собрать на горизонтальной поверхности каркас целой стены, затем поднять его «на попа» и установить на место. Второй вариант предпочтительнее, так как является более производительным. Особенно он удобен при варианте фундамента в виде утепленной шведской плиты – на момент сборки каркаса черновая поверхность пола первого этажа (верх плиты) представляет собой удобную площадку для сбора каркасов стен.

Возведение каркасного дома из заранее собранных каркасов стен.

Пространственная устойчивость каркаса обеспечивается либо щитами (каркасно-щитовая схема, характерная, в том числе, для SIP-панелей), либо накосо набиваемой во взаимно-обратном направлении доской. На этапе монтажа часто используют временные раскосы, устанавливаемые поверх каркаса. После зашивки щитами или диагональными досками одной из сторон будущей стены временные раскосы снимают.

Пример устройства временных раскосов.

В качестве щитов, как правило, применяют OSB (QSB) плиты толщиной 12мм. При зашивке доской её толщина лежит в пределах 18-25мм.
Шаг стоек (колонн) каркаса очень часто назначают равным 60см, что в случае каркасно-щитовой схемы вызывает недоумение. Размер OSB плиты составляет 125х250см, вследствие чего шаг в 60см формирует необходимость подрезок каждого щита на 5см по ширине или 10см по длине. При этом шаг в 62,5см будет полностью кратен ширине такого листа (2 шага) и длине (4 шага). При дощатой обшивке кратность в 60см проблем не создает.

Выбор обшивки щит/доска обычно происходит исходя из цен на эти материалы в регионе строительства. При равной цене предпочтение стоит отдать щитовому варианту, как более технологичному и быстровозводимому.

Каркасно-щитовая схема деревянного дома.

Пример обшивки каркаса доской под 45 градусов во взаимно-обратном направлении.

После возведения каркаса стен первого этажа и устройства верхней обвязки (пояса) начинают монтаж балок перекрытия.

Железобетонные перекрытия (как монолитные, так и сборные) в деревянных домах не применяют. От облегченных вариантов типа Terriva и тому подобных так же лучше отказаться. Древесина имеет сильно отличающиеся от остальных материалов показатели линейного расширения при перепаде температуры. Кроме того, древесины, как «живой» материал, немного изменяет свои размеры и при перепадах влажности. Сочетание в несущем каркасе разнородных материалов крайне не желательно.

Балки перекрытия обычно выполняют из доски 50х200мм или спаренных вдвое досках 50х150мм. Второй вариант предпочтительнее при условии спаривания досок зеркальным отображением годичных колец – такая балка будет стабильнее. Шаг балок зависит от перекрываемого пролета, размеров поперечного сечения и нагрузок. Обычно этот шаг лежит в пределах 60-100см.

Вариант монтажа деревянных балок перекрытия.

Перед возведением каркаса следующего этажа необходимо настелить половой настил поверх балок перекрытия. Для этого применяют шпунтованные половые доски или плитные материалы (OSB, фанера) в два слоя. Стыки второго слоя не должны совпадать со стыками первого. В случае применения половой доски до окончания строительства от загрязнения и повреждения её защищают листами ДВП или плотного картона.

Перекрытия в деревянных каркасных домах должны быть звукоизолированными. Желательно применять отделочные материалы с виброразвязкой. Например, ламинатное покрытие, укладываемое поверх подложки из пробкового дерева. В противном случае слышимость будет очень высокой, а пол будет представлять собой аналог барабана.

Пример устройства звукоизолированного перекрытия по деревянным балкам с виброразвязкой.

Неправильный выбор древесных материалов

Каркас жилых домов как правило делают из дерева. Однако встречающийся в продаже пиломатериал в подавляющем большинстве случаев обладает естественной влажностью, иначе говоря, он сырой. Чаще всего это относится к брусу, который реализуется по осени, ведь к тому моменту вся заготовленная за зиму древесина уже продана и на рынок попадает «свежая» древесина, которая не успела толком высушиться.

Таким образом при выборе древесины можно ошибиться:

  • Купив недостаточно сухие древесные материалы;
  • Использовав доску и брус слишком маленьких размеров, что не дает необходимый запас прочности для эксплуатационных нагрузок.

Использование дерева естественной влажности чревато серьезными последствиями: в процессе усыхания могут появится зазоры и конструкция может изменить свои первоначальные размеры и форму, древесный материал может скрутиться и деформироваться. Во время усыхания бруса из дерева его размер может измениться на 5-10 процентов поперек волокон и по ним на 0.1-0.2 процента.

Таким образом, если для возведения каркаса использовали брус, имеющий сечение в пятнадцать сантиметров, который не был просушен как следует и укладывали листы минеральной ваты в качестве утеплителя, то между ним и стойками каркаса может появится зазор в 1 сантиметр всего за год. А если брус деформировался, то он мог за это время провернуться вокруг своей оси до 15 градусов, а то и больше.

Элементы крепежа может вырвать, а отделочный листовой материал будет выкручен. Кроме того, наличие зазоров существенно ухудшает теплоизоляцию строения и усиливает вибрации.

Дабы не допустить подобное, следует использовать древесину, высушенную в специальных камерах до продажи. Еще один вариант – купить древесный материал и хранить его в сухом помещении как минимум в течении одного летнего сезона перед тем, как использовать.

Вторая ошибка – малый размер заготовок. Для каркаса требуется использовать доски с сечением как минимум 15 на 4 сантиметра. Строительство домов из более тонкого материала не даст достаточной прочности строению и таит в себе опасность.

Подготовка участка

Пошаговое строительство любого каркасного доманачинается с подготовительных работ. Изначально нужно определиться с местом для строительства, убрать с этой территории все, что может помешать возведению нового дома (деревья, кусты, траву и т. д.). Если пропустить этот этап, разметка участка может быть с погрешностями, что приведет к неровным стенам и проблемами с эксплуатацией дома.

Важно! В зависимости от рельефа местности, нужно определиться с типом фундамента. При необходимости территорию выравнивают, ведь плитный и ленточный фундамент требует ровного слоя почвы

Свайный или столбчатый фундамент подходит для бугристой местности.

После этого приступаем к разметке участка. Этот этап позволяет прослеживать ровность стен на первом этапе земляных работ (рытья траншей для фундамента). К нанесению разметки на землю стоит отнестись со всей ответственностью, чтобы избежать ошибок в дальнейшем. Если разметка будет неровной, то и стены будущего дома будут идти неправильно, а исправить это на последующих этапах строительства очень сложно.

Разметка проводится следующим образом: по углам будущего строения ставятся колышки, а между ними растягивается нитка

Важно следить, чтобы угол был ровным. Но если используется столбчатый (свайный) фундамент, разметка проводится иначе

Тогда на земле отмечается месторасположение каждой отдельной сваи.

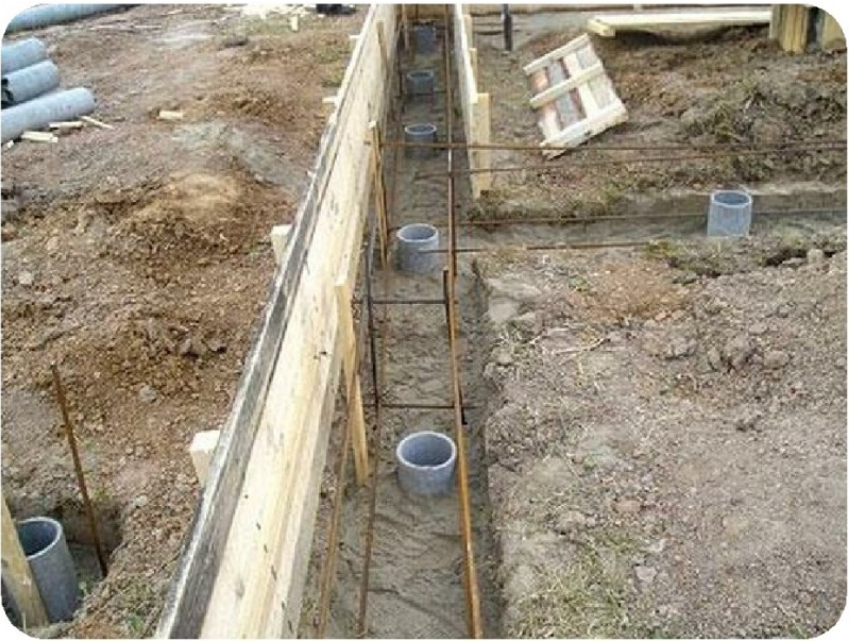

Фундамент под каркасный дом

Для каркасных домов технология устройства фундаментных опор может быть различной. Если предусмотрены сваи или ленточный фундамент, углубление на полметра будет достаточно, чтобы принять нагрузку, распределить давление и передать его на грунт. Сваи могут быть бетонными, железобетонными, металлическими. В этом случае строительство отличается:

  1. Быстротой реализации опорной несущей части.
  2. Минимальным количеством земельных работ.
  3. Возможностью тут же приступить к следующему этапу строительства каркасного дома.

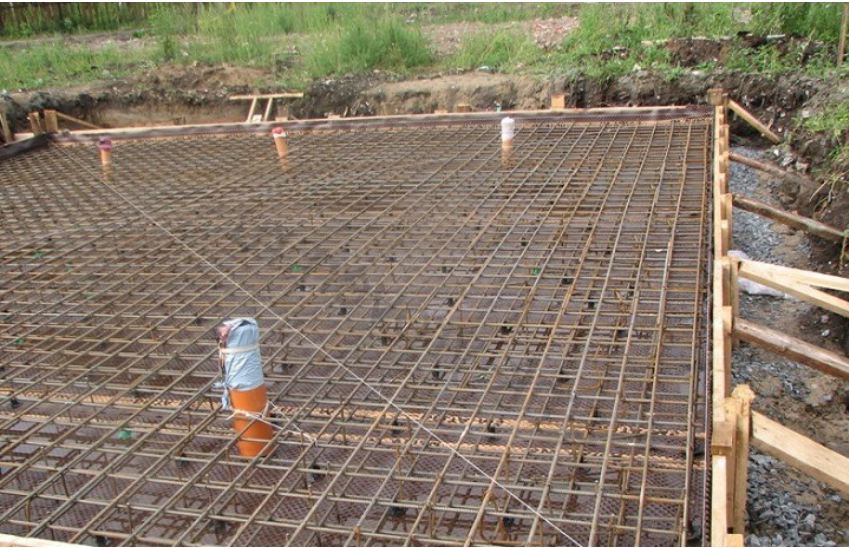

Этого нельзя сказать, если предусматривается монолитная плита. Бетон набирает 100% на 28-е сутки после заливки. Нагружать конструкцию разрешается только через 7 дней. Поэтому продолжить работы можно будет не сразу. То же касается опор с ростверками. Плитный фундамент самый дорогостоящий. В этом случае технология строительства каркасного дома поэтапно выглядит следующим образом:

Разметка участка с привязкой к границам периметра земельного надела. Рытье котлована, вывоз грунта. Иногда приходится привлекать спецтехнику. Трамбовка, отсыпка щебнем, заливка подбетонки М100 с последующей гидроизоляцией. Монтаж армированного каркаса согласно чертежам из проектной документации. Заливка бетонной смеси

Важно, чтобы она укладывалась непрерывно и вибрировалась. Уход за бетоном в течение периода набора прочности, возведение стен и т.д

Железные сваи вкручивают непосредственно в грунт. Это можно сделать самостоятельно или при помощи специализированного оборудования. Если вместо стали используются ж/б конструкции, сначала бурят скважины, затем в шурф погружают сваю и «вдавливают» опору. Для этого привлекают компании, специализирующиеся на данном виде деятельности. А на работы придется затратить от двух до трех дней.

Технология буронабивных свайных опор предполагает бурение скважины, стенки которых прокладывают рубероидом, скрученным в виде трубы. Чтобы деревянный каркасный дом стоял надежно, закладывают каркас из 3-4 прутов арматуры, перевязанных между собой. Затем в полость заливают бетонную смесь, марка которой должна быть не ниже М200 (В15). На оголовки, возвышающиеся на 40-50 см., укладывают железные, бетонные или деревянные балки, пропитанные влагоотталкивающим составом. На седьмые сутки, когда бетон наберет 60% прочности, переходят к следующему этапу.

Ростверком называется конструкция, связывающая сваи в единую систему, устойчивую к поперечным смещениям в результате эрозии грунта. Она может быть висячей, наземной, заглубленной. Последний вариант – это технология, идентичная ленточному мелкозаглубленному фундаменту. Решив построить каркасный дом своими руками, пошаговая инструкция включает необходимость установки опалубки и армокаркаса. Для этого дно траншеи глубиной 30-50 см засыпают щебнем и трамбуют. Армированный каркас должен быть перевязан с арматурой сваи.

Ленточный фундамент устраивается подобным образом, но без свайных конструкций. Достаточно вырыть канаву по периметру здания и под несущими конструктивами на глубину до полуметра. Далее отсыпается дренажный слой, устанавливается опалубка и гидроизоляция. Арматуру вяжут в соответствии с чертежами из проекта. Теперь приготавливают бетон не ниже класса В15 (М200) и заливают в опалубку, которая может быть съемной и несъемной

Важно, чтобы работы велись при температуре воздуха от +5 до +15 град. Цельсия

На седьмой день можно переходить к следующему этапу.

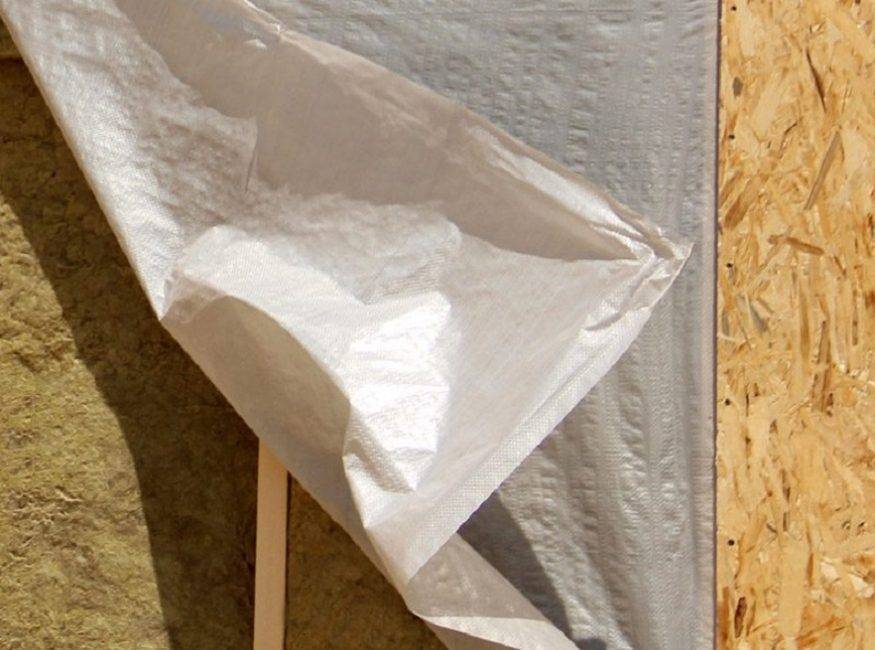

Утепление стен

Слои теплоизоляции: минеральная вата, влагозащитная мембрана, лист OSB

Для этой цели используется выбранный ранее материал рассчитанной толщины. В качестве такого материала выступают минеральная вата, пенополистирол, пенополиуретан или пенопласт.

Вначале закладывают маты между стойками, расположенными вертикально. Если применяется двойной настил, стыки располагаются таким образом, чтобы они не накладывались друг на друга. С внешней стороны располагают гидроизолирующий слой.

После этого производится набивка решетки из реек, толщина которых соответствует толщине утепляющего материала. Таким образом гарантируется циркуляция воздуха между теплоизоляцией и внутренней отделкой.

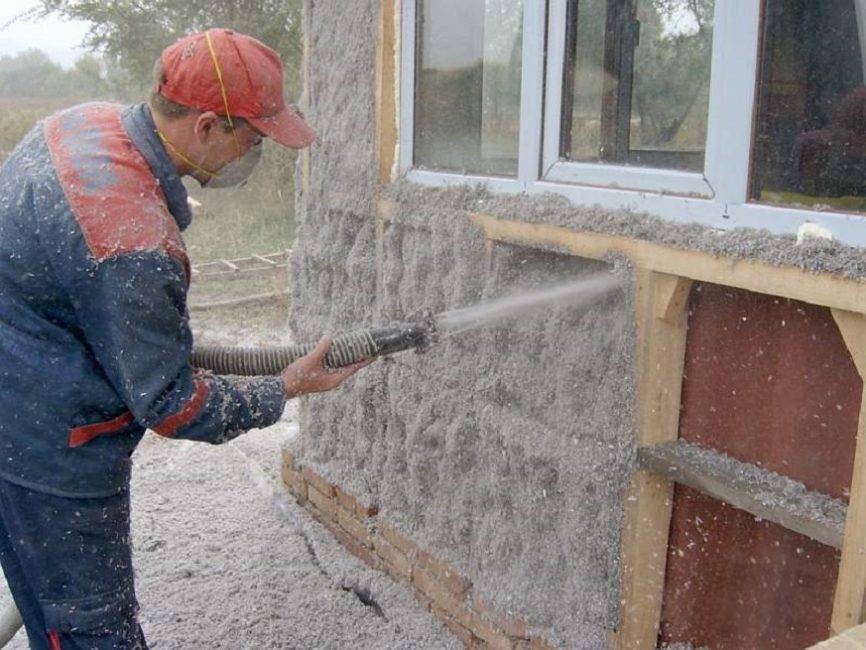

Утепление стен при помощи напыления целлюлозного утеплителя

С внутренней стороны также обязательно наличие гидроизоляции (или хотя-бы пароизоляции). Обычно, её прикрепляют к рейкам при помощи строительного степлера.

Внутренняя облицовка стен делается с применением гипсоволокна, фанеры или вагонки. Дальнейшая внутренняя отделка зависит от желания хозяина.

С наружной стороны стены следует защитить лёгким отделочным материалом: металлическим или пластиковым сайдингом. При желании можно использовать блок-хаус или любой другой сходный материал.

На этом строительство фактически завершено. Останется только завершить внутреннюю отделку и провести коммуникации.

Каркасный дом своими руками. Часть 26. Утепление стен

Каркасный дом своими руками: как самостоятельно построить дом-конструктор | Фото & Видео

Строительство и обустройство летней кухни на даче своими руками: проекты, дизайн, устройство, с мангалом и барбекю (60+ Фото & Видео) +Отзывы

Крыша

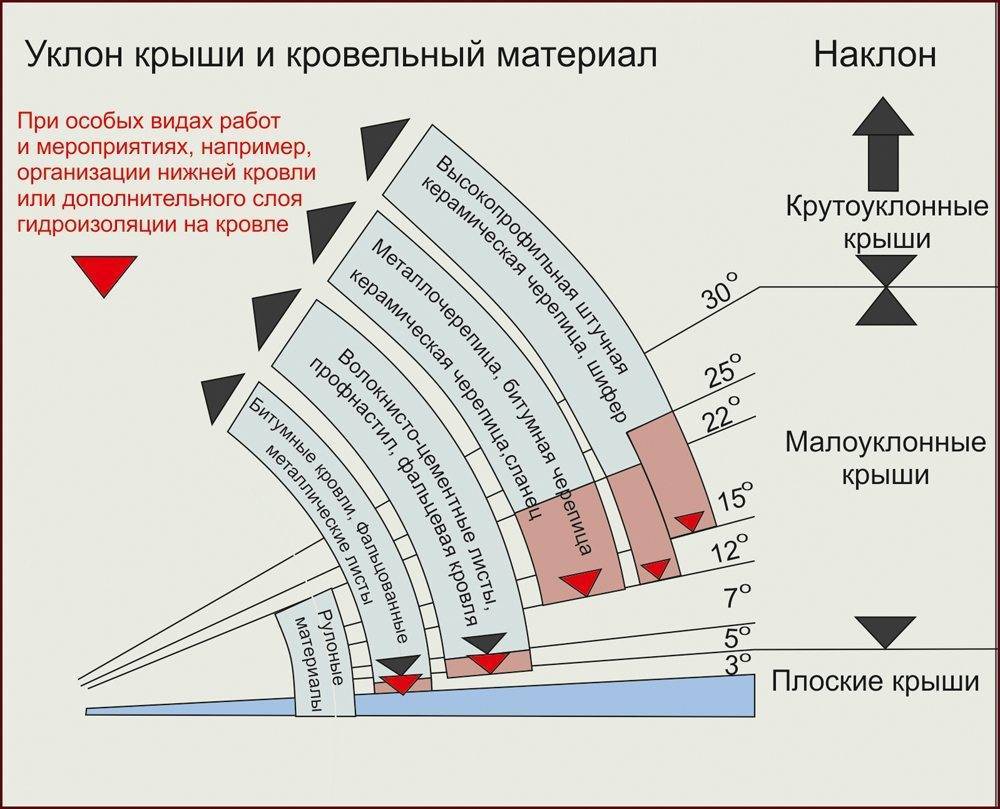

Прежде чем приступить к работе, определите градус уклона, количество скатов, тип кровельной облицовки, конструкцию стропильной системы.

Зависимость уклона кровли от применяемого материала

Сечение стропил определяется согласно толщине размещаемого между ними утеплительного материала. Лучше всего брать доску, калибром 150х50мм и длиной 6 м. Две доски нужно сбить в форме буквы Л, а далее их поднимают наверх и определяют угол, следя за тем, чтобы свесы выходили за уровень стены на 30-50 см. Теперь доски можно собрать при помощи ригеля, и мы получим подобие стропил.

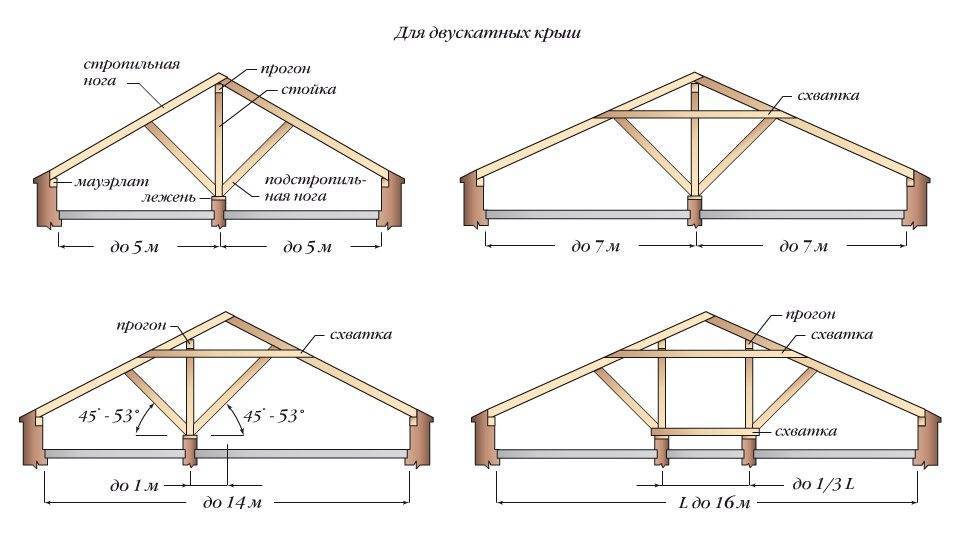

Конструкция стропильной системы двускатной крыши

В качестве мауэрлата здесь выступает верхняя обвязка. По изготовленному образцу создают стропила на всю кровлю, не забывая про шаг в 600 мм. Стропила на коньке устанавливают на фронтон и уже по ним продолжают установку остальных элементов. От типа кровельного материала зависит, какой будет обрешетка.
